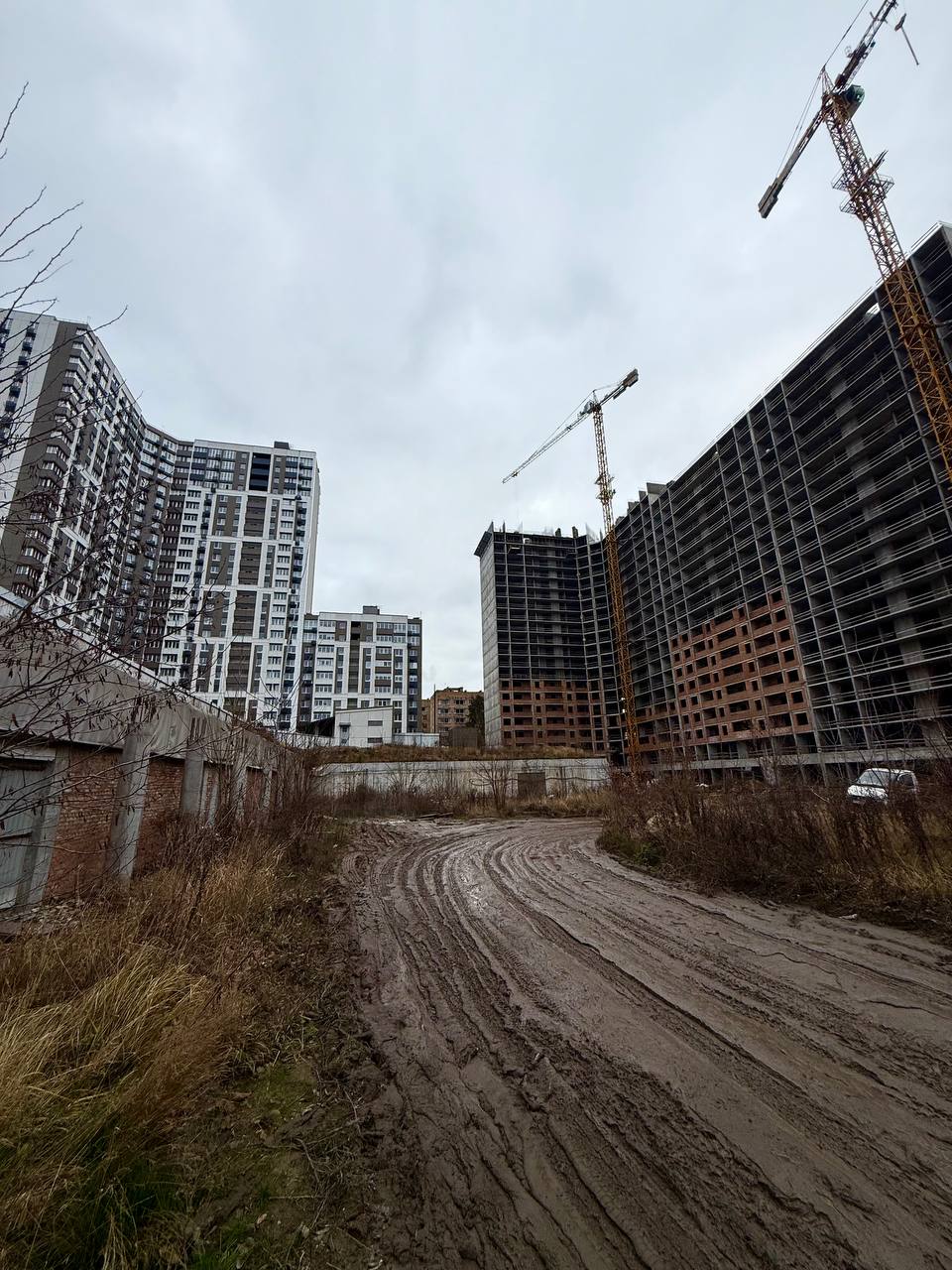

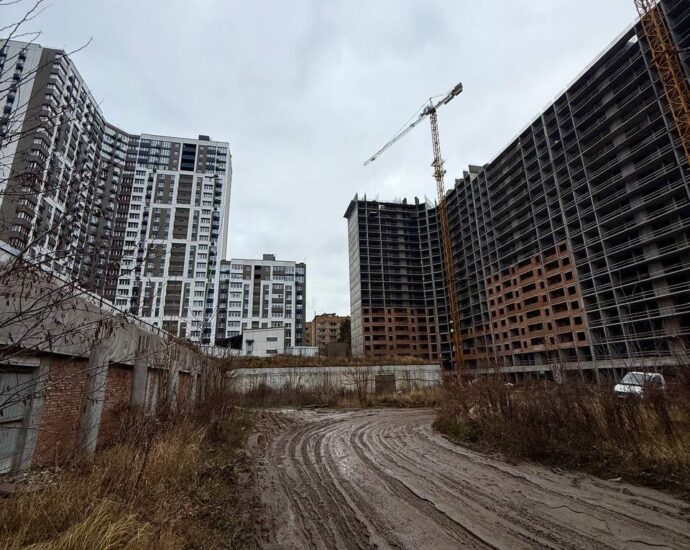

Грудень для житлового комплексу «Святобор Park Resort» став місяцем планової та зосередженої роботи на будівельному майданчику. Наприкінці року будівництво тривало одразу на кількох чергах і секціях, охоплюючи як монолітні етапи, так і внутрішні будівельні процеси.

Девелопер проєкту – компанія City One Development – традиційно щомісяця звітує про виконані роботи та фактичний стан будівництва.

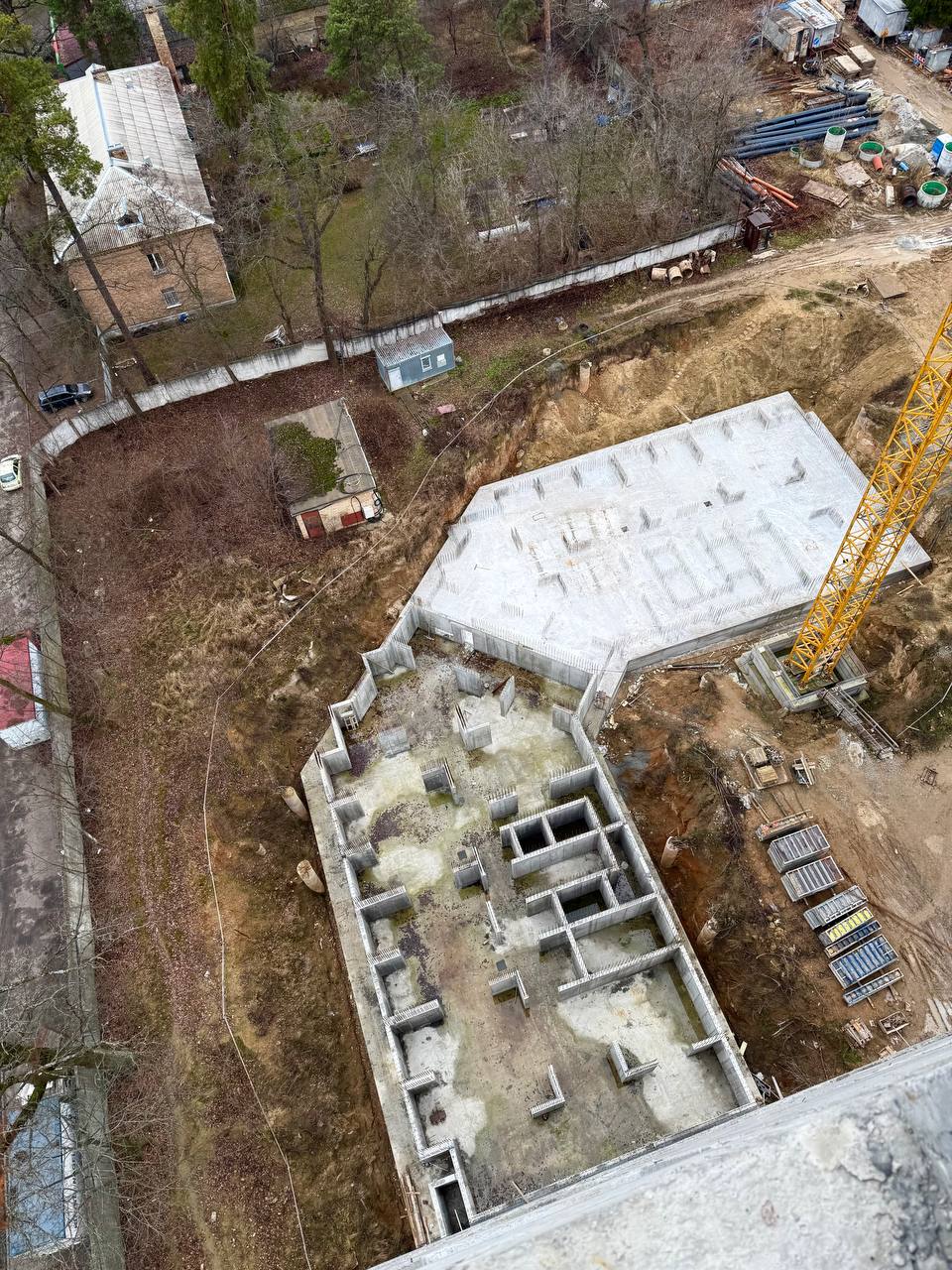

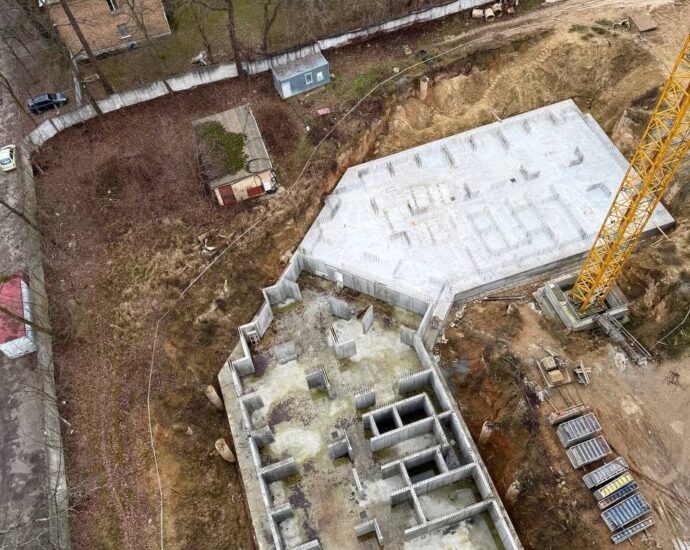

У шостій черзі у першій секції роботи були зосереджені на підвальному рівні. Упродовж місяця завершено бетонування – етап, що формує основу будівлі та визначає подальшу послідовність робіт.

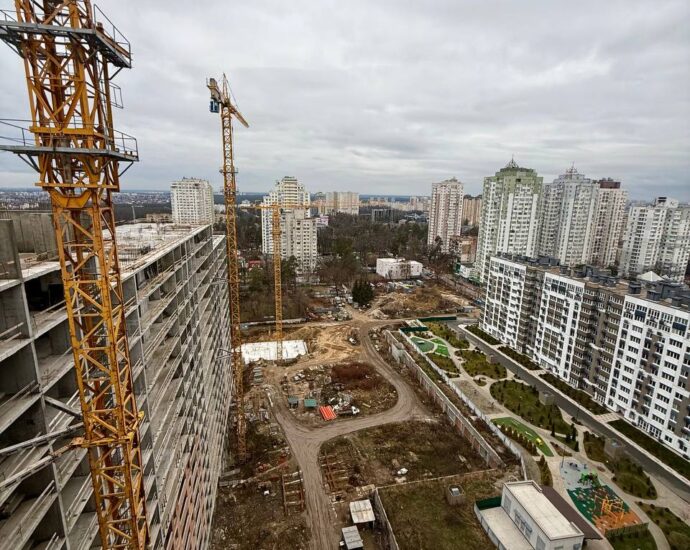

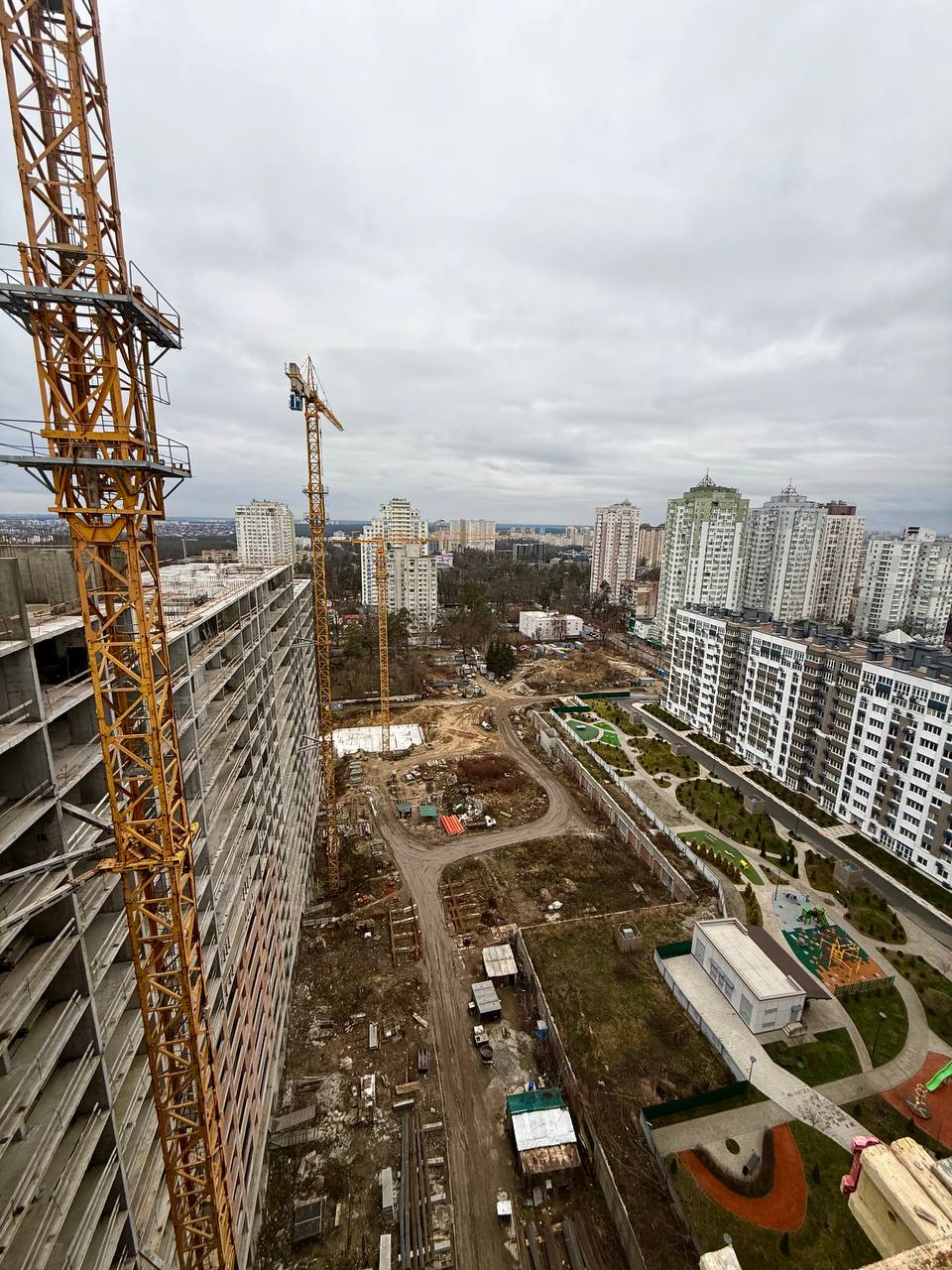

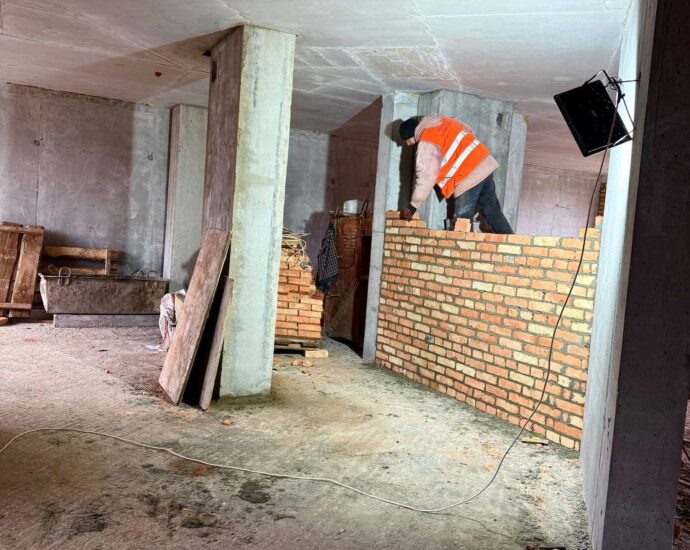

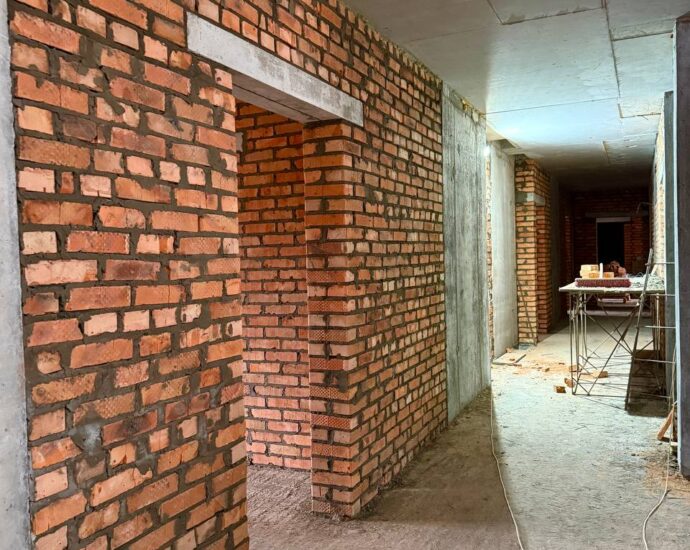

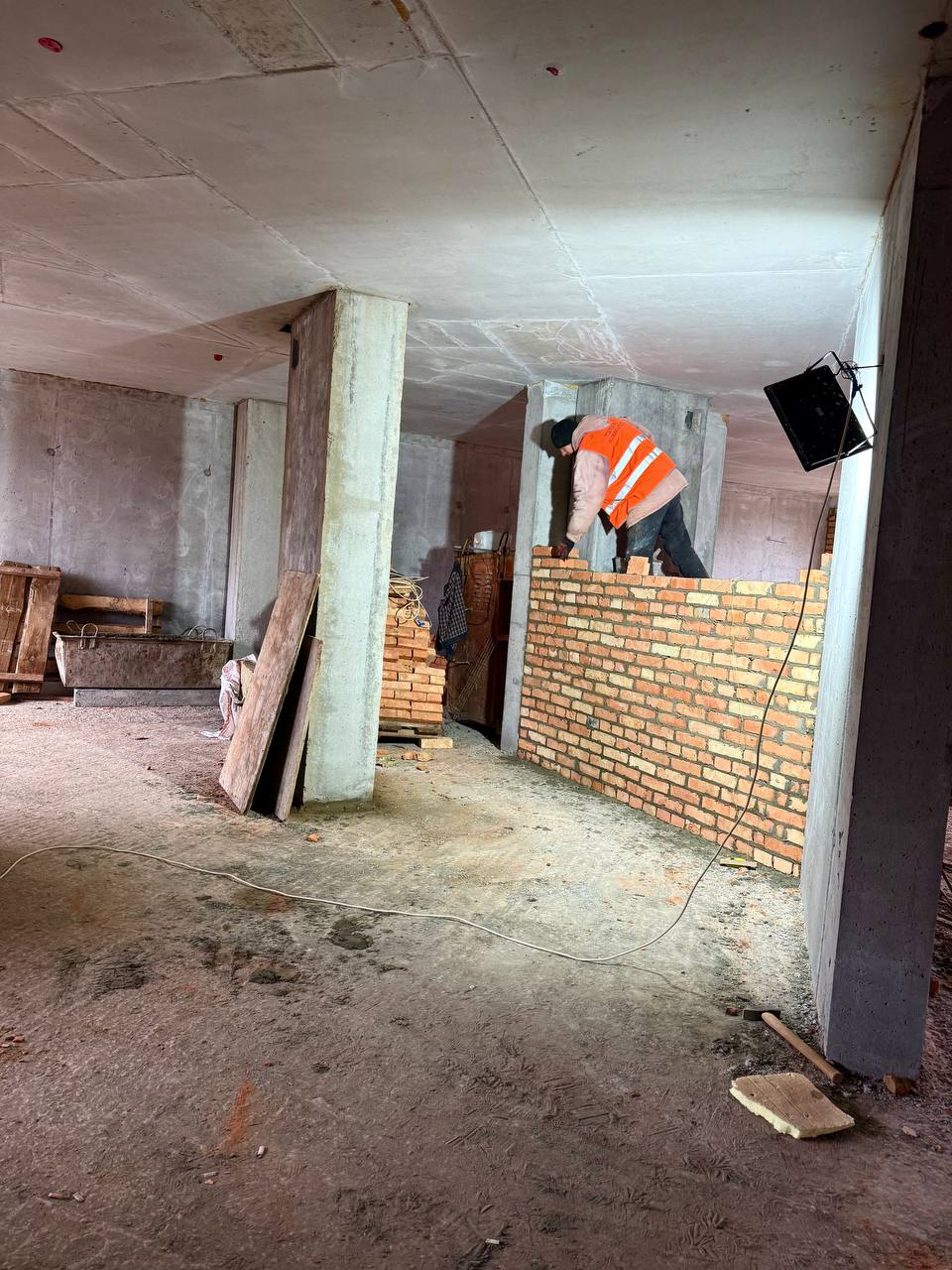

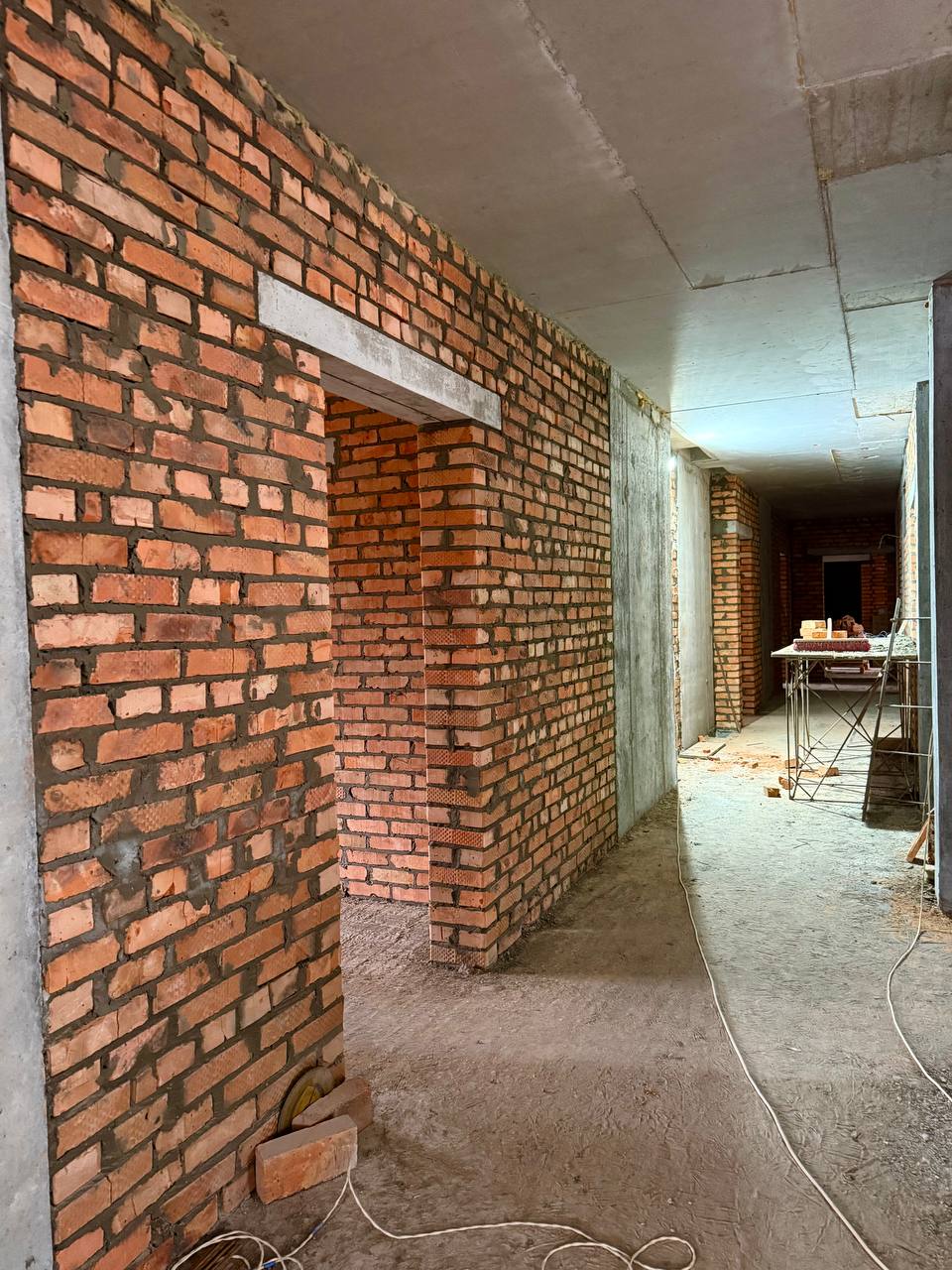

На сьомій черзі будівництво велося паралельно в кількох секціях. У другій секції каркас будинку зведено до 20 поверху, розпочато роботи на 21 поверсі. Тут вже виконано бетонну підлогу та сформовано опорні стіни. Паралельно тривають внутрішні роботи: на третьому поверсі кладка цегляних стін перебуває на фінальній стадії, готовність становить 90%.

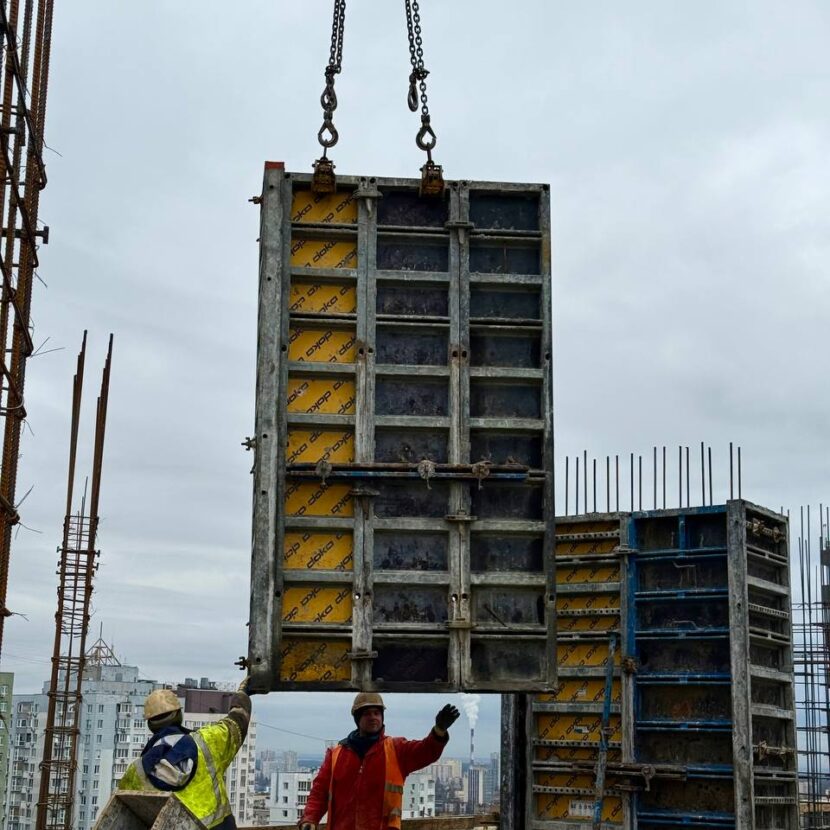

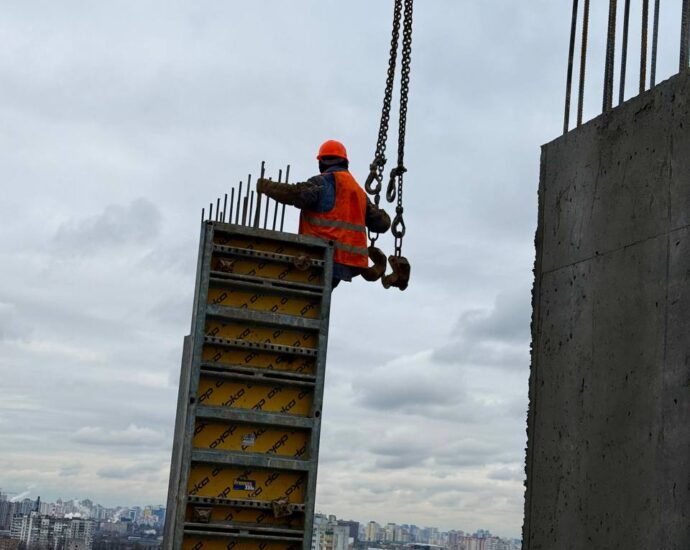

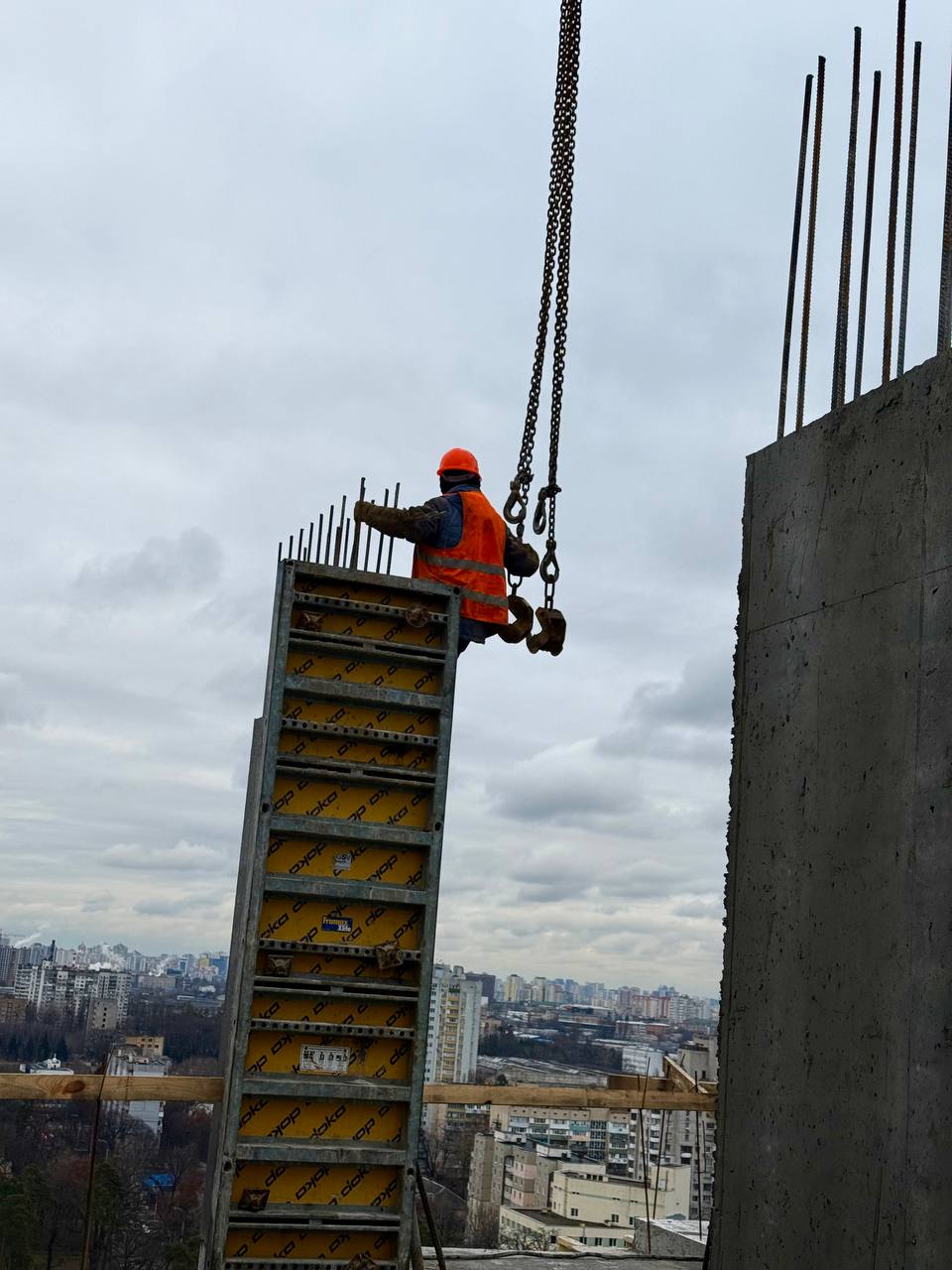

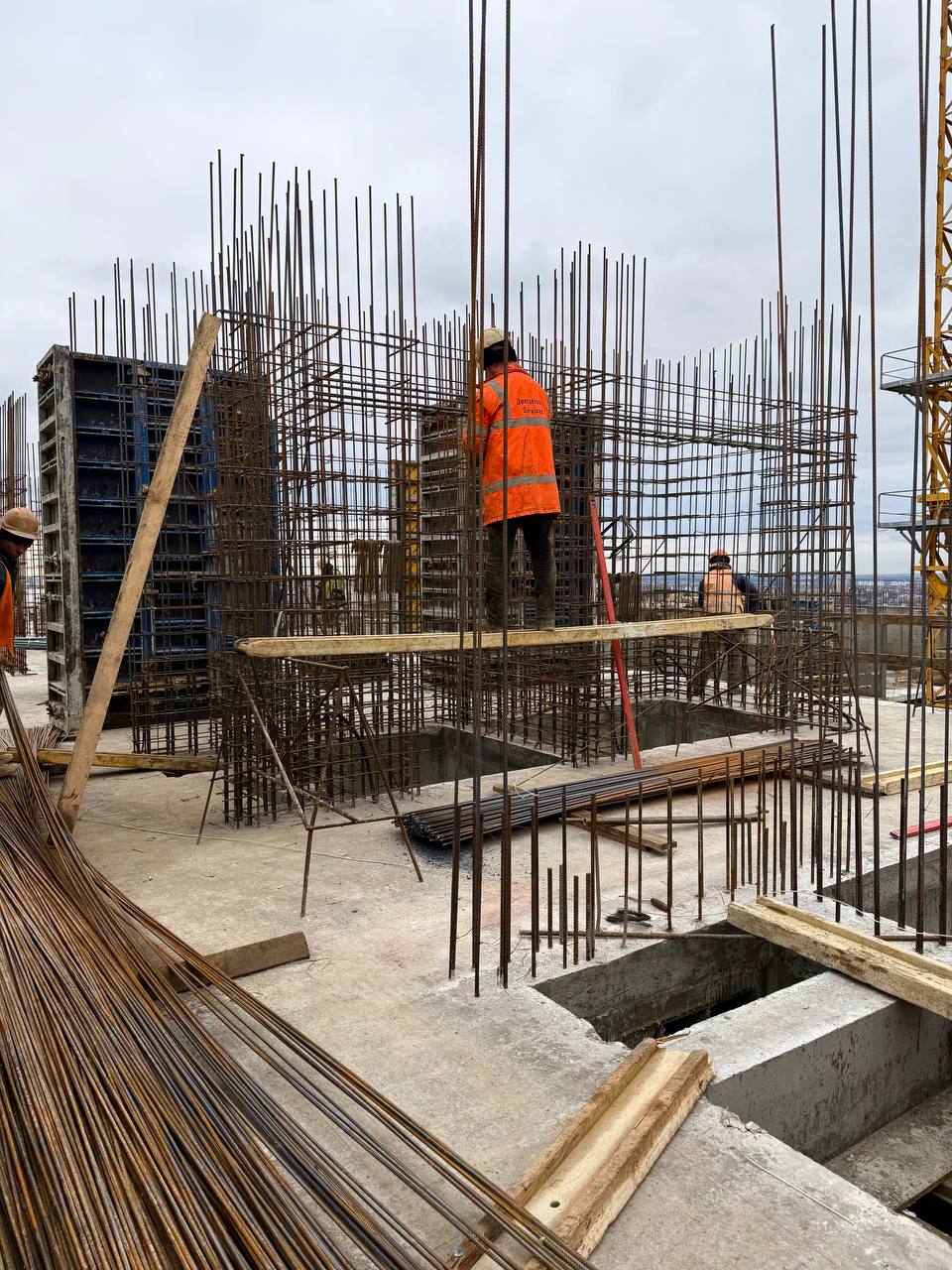

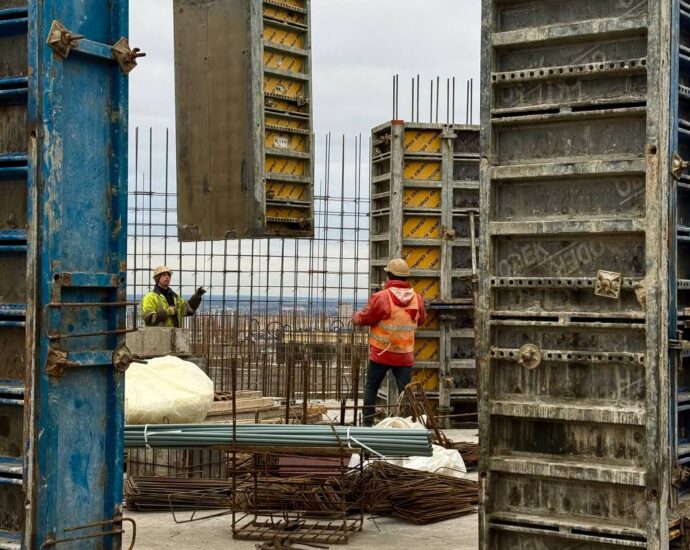

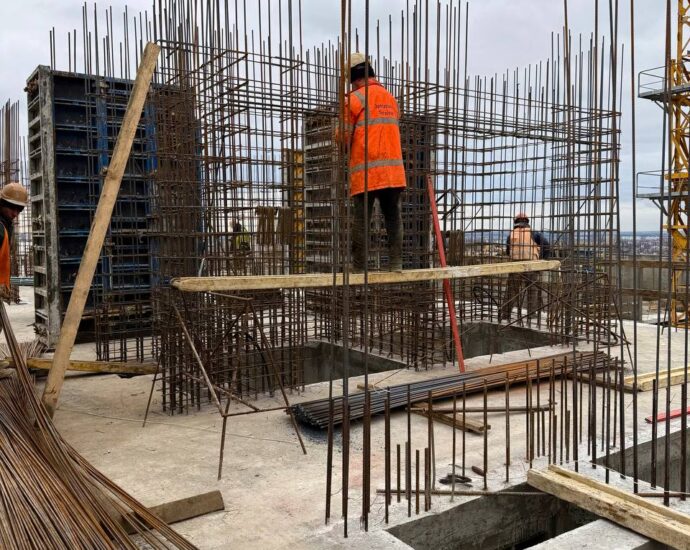

У третій секції сьомої черги у грудні будівельники працювали на рівні 22 поверху. Повністю виконано бетонування підлоги, триває формування вертикальних елементів монолітного каркасу – частина стовпів уже встановлена, в інших зонах виконано армування для наступних етапів.

Регулярне інформування про перебіг будівництва дозволяє інвесторам бачити реальний прогрес проєкту та розуміти логіку його розвитку.

Нагадаємо, що продаж квартир у 6 та 7 чергах триває. Доступні різні варіанти планувань та гнучкі умови розтермінування. Детальну інформацію можна отримати у відділі продажу: м. Київ, вул. Львівська, 15-Б, тел. +38 097 259 39 52, +38 067 583 30 40.
