Квартал бізнес-класу «Новопечерські Липки» від компанії City One Development продовжує змінюватися, поєднуючи продумані архітектурні рішення та сучасні технології.
В 7 та 8 чергах будівництва роботи тривають, і комплекс набуває довершених контурів, формуючи гармонійний простір для життя.
Упродовж останнього місяця було виконано важливі етапи, які ще більше наблизили проєкт до його фінального вигляду:
7 черга (проєктні номери будинків №1, №2, №3, №4)
Інженерні мережі та комунікації
– Продовжується поквартирний монтаж вузлів обліку та розподілу гарячої й холодної води, а також системи опалення.
– Тривають роботи з інженерного облаштування будинків.
Загальні простори та інтер’єри

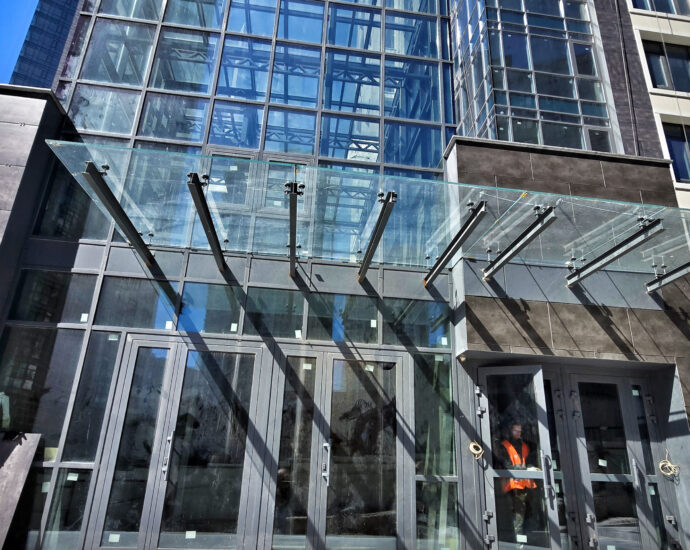

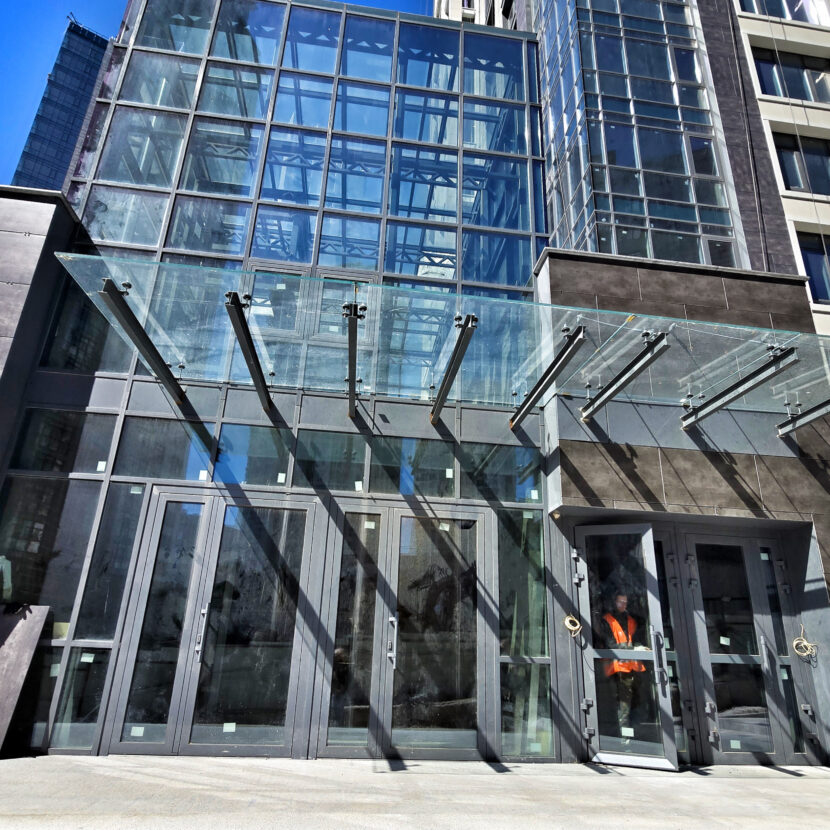

– Активно ведеться облаштування вхідних груп і зон загального користування у будинках 1, 2 та 3.

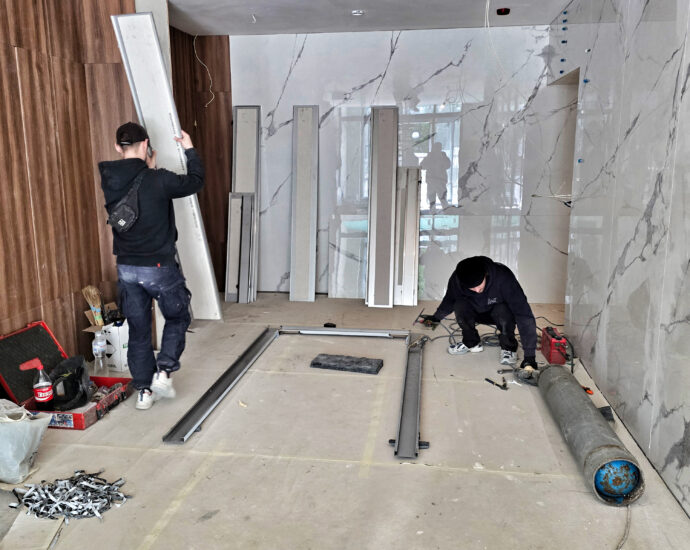

– Тривають внутрішні оздоблювальні роботи, зокрема монтаж ліфтових порталів.
Паркінг
– Завершуються оздоблювальні роботи у підземному паркінгу — комфорт і безпека на першому місці.
Фасади

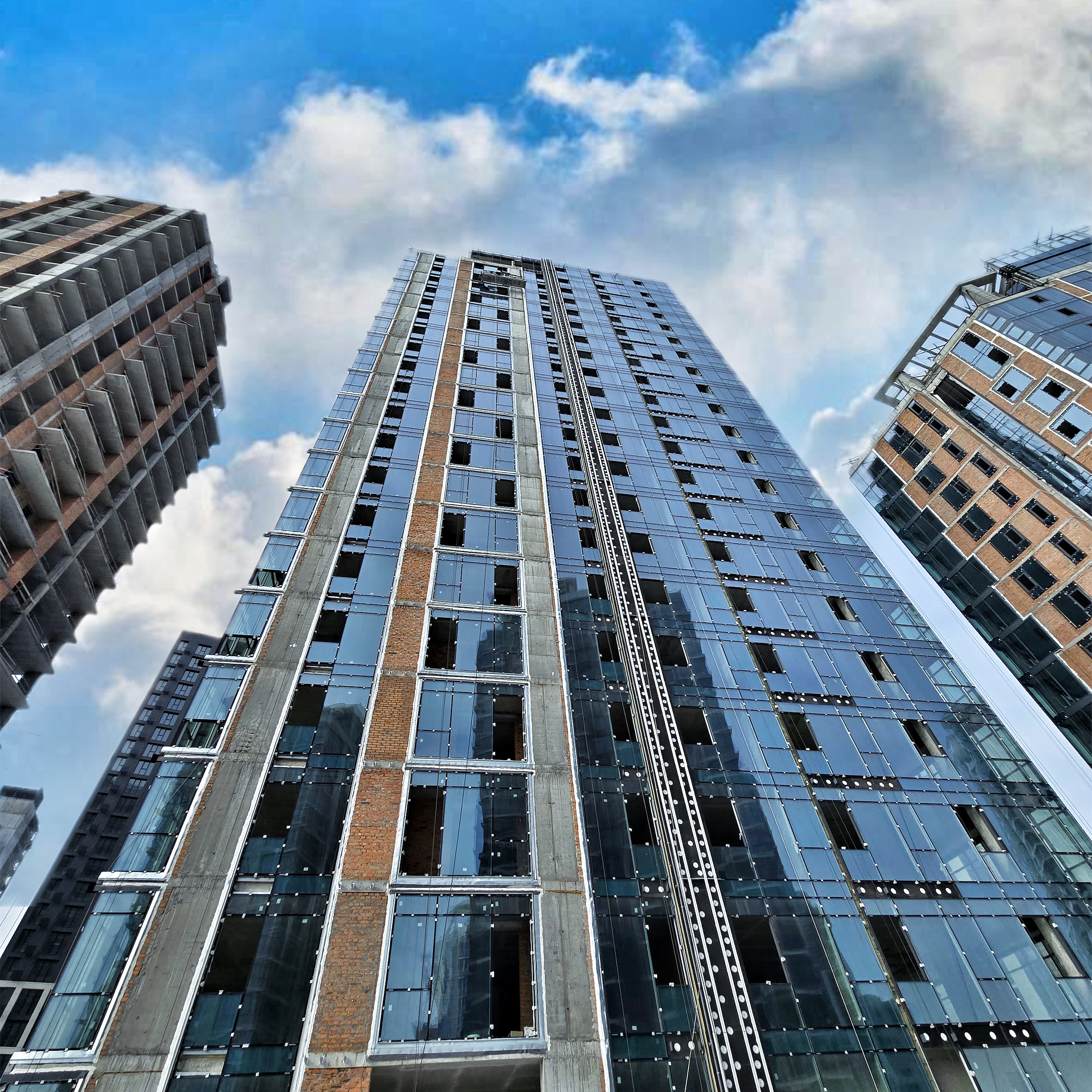

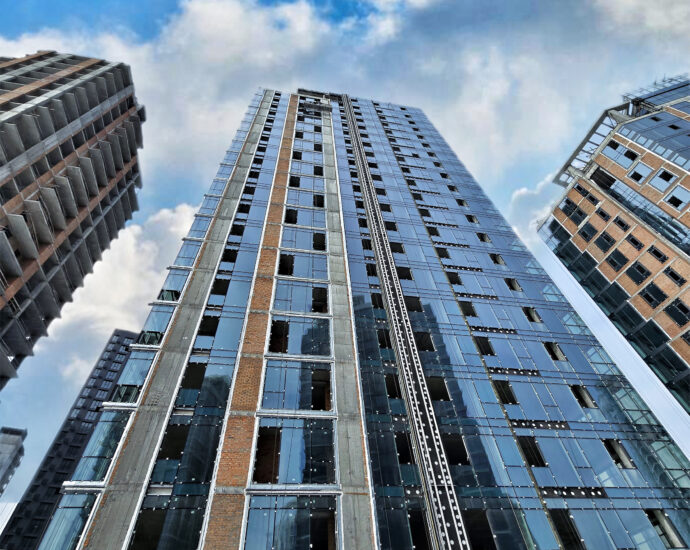

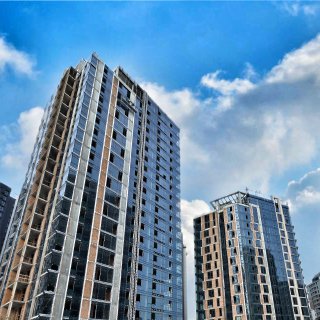

– Виконано вже 93% монтажу фасадів — естетика комплексу набуває завершених рис.
Інфраструктура

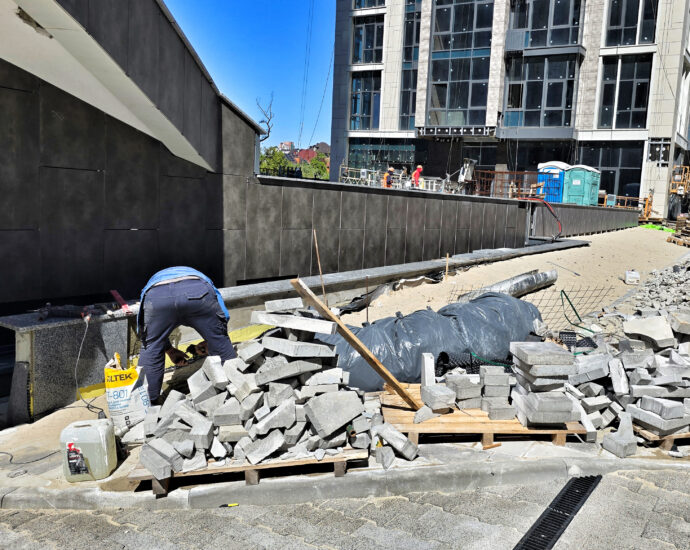

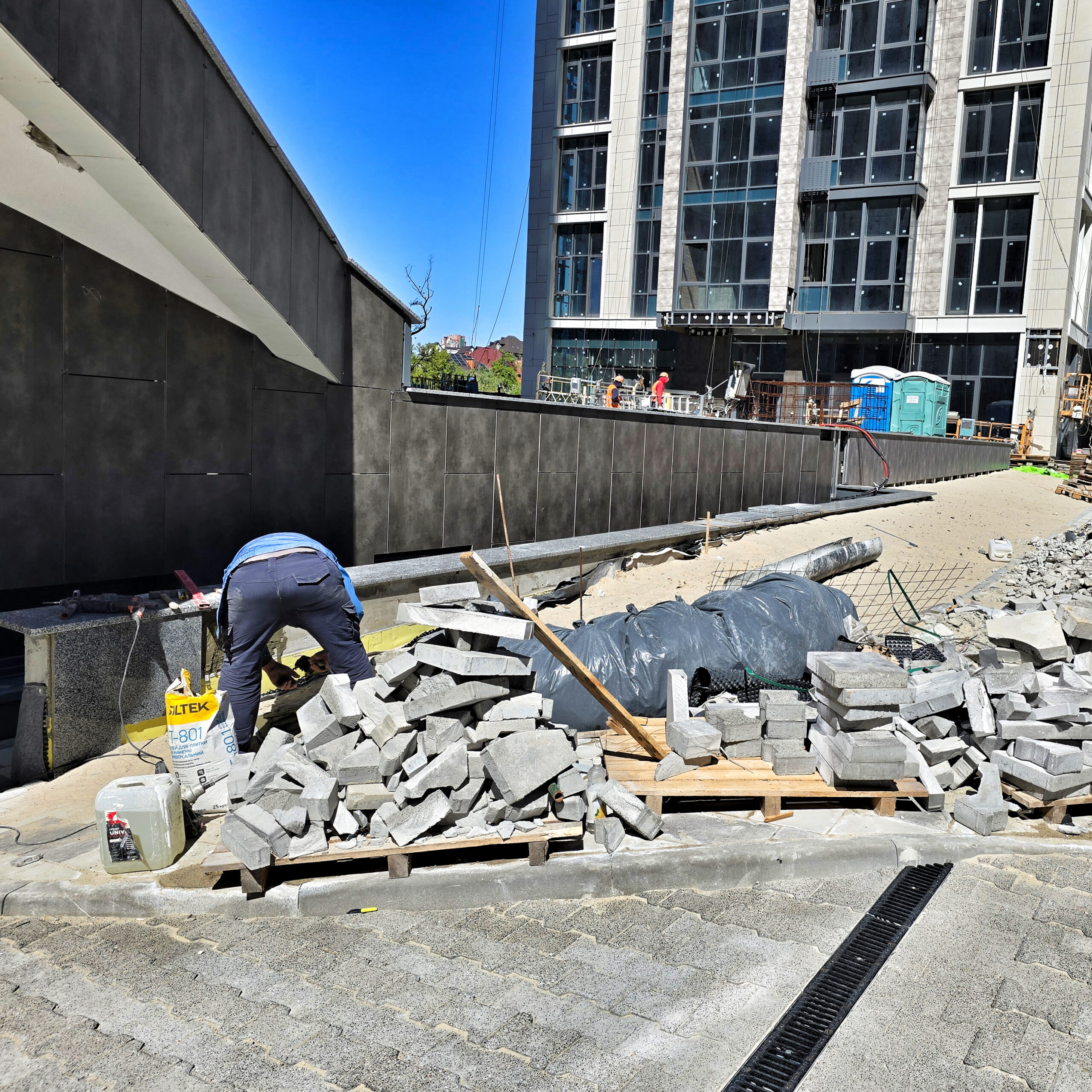

– Розпочато облаштування проїздів для спецтехніки, зокрема пожежних автомобілів, навколо будинків 7 черги.
8 черга (проєктні номери будинків №5, №6, №9)
Будинок №9

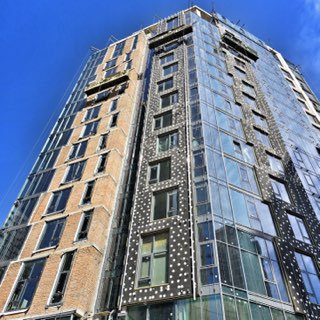

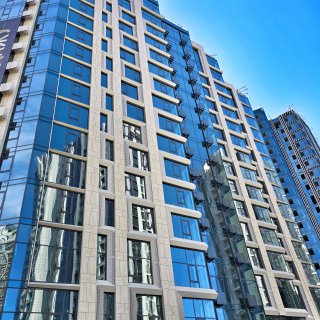

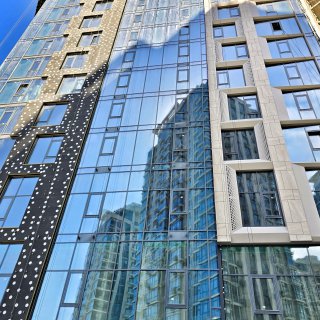

– Виконано 90% монтажу алюмінієвих каркасів та фасадних світлопрозорих конструкцій.

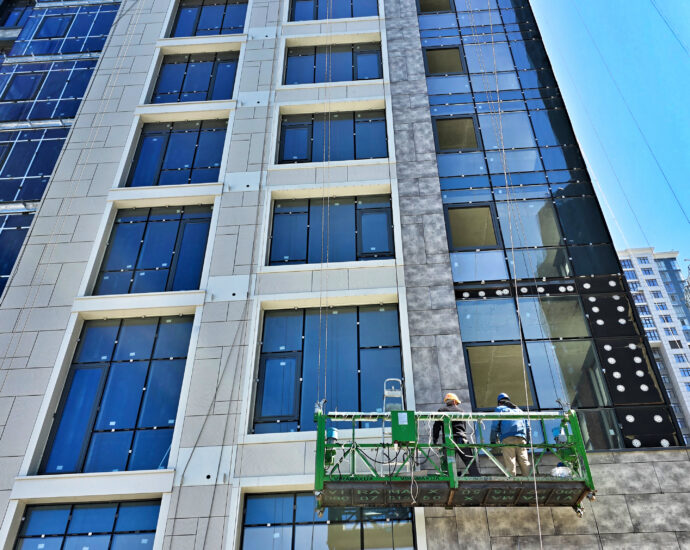

– Скління фасаду завершено на 95%.

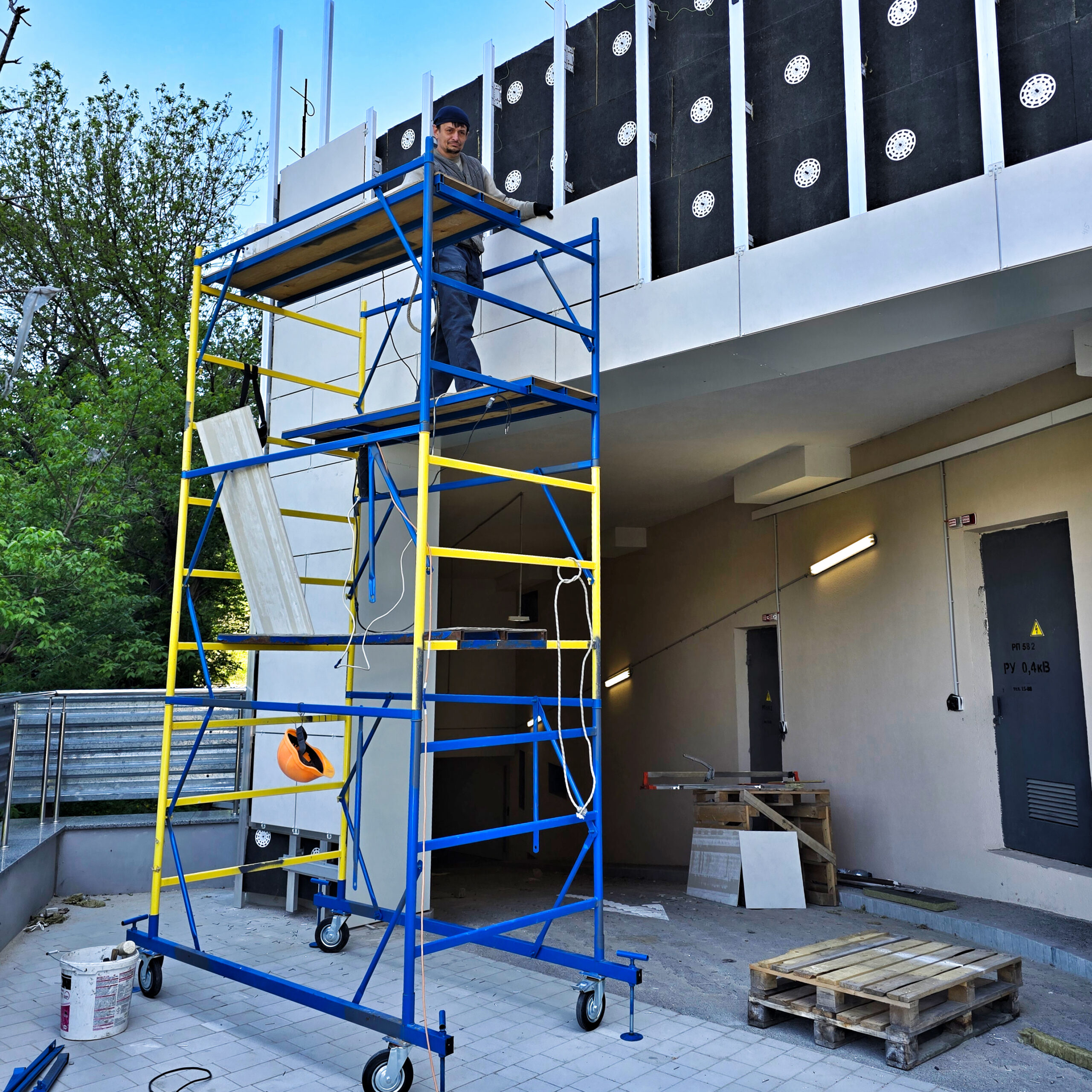

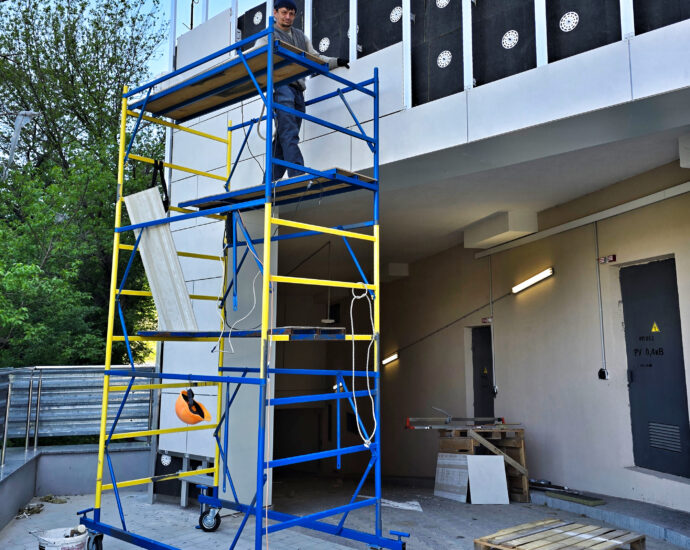

– Утеплення фасаду виконано на 70%, роботи тривають.
– Монтаж вентильованого фасаду виконано на 45%.
– Продовжуються оздоблювальні роботи на житлових поверхах.
– Тривають роботи з облаштування освітлення у підземному паркінгу.
Будинок №6

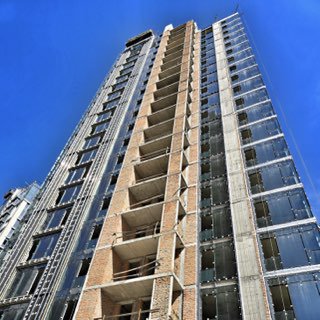

– Повністю завершено мурування зовнішніх та внутрішніх стін.
– Завершено монтаж вбудованих інженерних комунікацій.
Будинок №5
– Виконано 85% монтажу алюмінієвих каркасів і світлопрозорих конструкцій.
– Утеплення фасаду мінеральною ватою виконано на 75%.
– Скління фасаду триває, виконано 60%.
– Розпочато монтаж вентильованого фасаду.
Паркінг під будинками №5 та №6

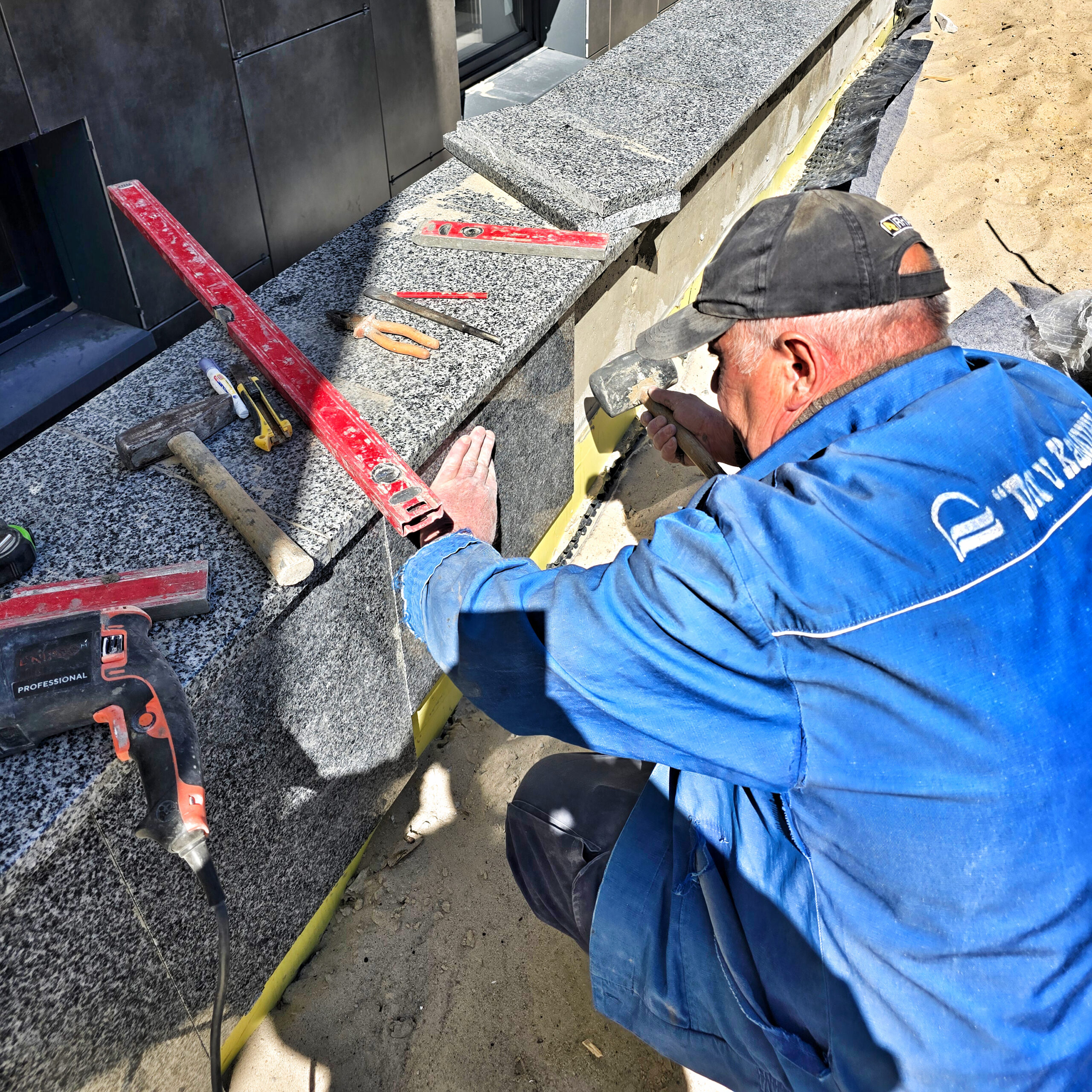

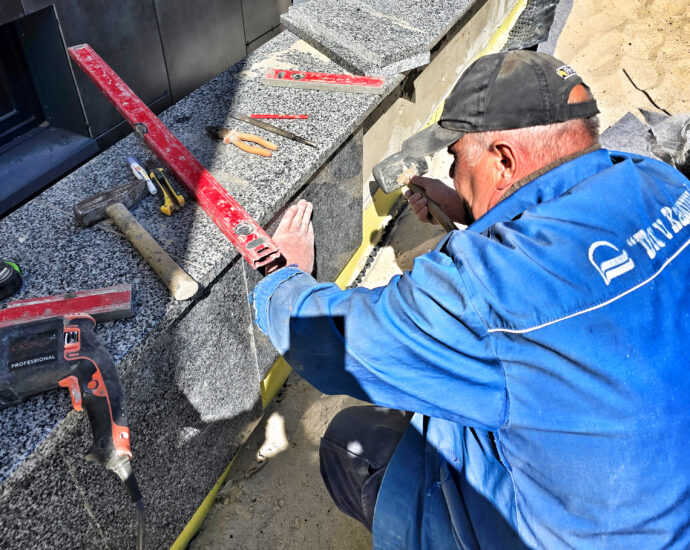

– Розпочато цегляне облаштування паркінгу.
