Станом на середину липня 2020 року на будмайданчику ЖК “Святобор” Парк Резорт тривають наступні роботи:

Прогрес у фасадних роботах:

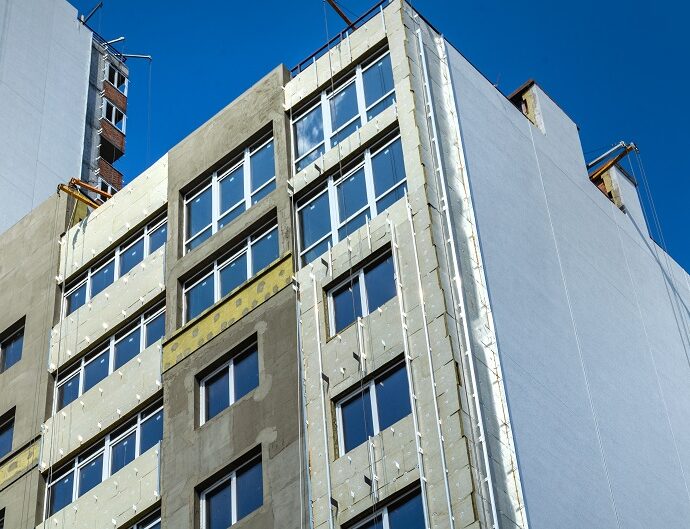

Розпочато декоративне оздоблення, облаштування рустів («об’ємних елементів», що формують естетичні якості фасаду).Разом з цим продовжуються роботи категорії «мокрий» фасад, вентильований фасад, монтаж віконно-дверних конструкцій.

Старт робіт з благоустрою:
На будмайданчику розпочаті роботи з укладання асфальту на ділянці дворового проїзду з боку вулиці Львівської.Вже зовсім скоро тут можна буде побачити естетичне перетворення придомової території у відповідності до загальної концепції.

Проведення зовнішніх робіт:
Завершено цикл робіт з прокладання комунікацій по вул. Львівській.
Завершено прокладання комунікацій за естакадою.

Готовність першої вхідної групи:
На завершальному етапі (близько 80%) знаходиться вхідна група секції 1: укладена плитка на підлозі, проведено електрику, завершено монтаж ліфтів.

Також звітуємо про статус інших будівельних процесів:

Фасадні роботи (утеплення)
1 секція утеплення – 90%
2 секція утеплення – 60%
3 секція утеплення – 55%

Монтаж гіпсокартонних перегородок
1 секція – 100%
2 секція – 50%
3 секція – 45%

Сантехніка, встановлення системи KAN
1-3 секція – 100%

Виконання оздоблювальних робіт, штукатурка
1, 2, 3 секції – готовність у квартирах 100%

Продовжуються роботи в МЗК
Готовність під малярні роботи у 1-3 секції – 90%

В 1 секції тривають роботи над внутрішнім оздобленням – пробні палітри кольорів, фарбування, встановлення світильників, фурнітури, тощо.

Сходинкові прольоти, прогрес готовності штукатурки
1, 3 секція – 100%
2 секції – 20%

Виконання оздоблювальних робіт, стяжка
1-2 секція – 100%
3 секція – 50%

Стилобатна частина будівлі/паркінг ЖК:
Гідроізоляцію виконано на 85%
Димовидалення паркінгу змонтовано на 95%
Зроблено захисну стяжку для завезення грунту та подальшого благоустрою.

Готовність системи димовидалення та системи пожежної безпеки – 90%
Остаточні 10% – це фінальні пусконалагоджувальні роботи.

Скління, монтаж дверей:

1 секція – монтаж вікон та дверей виконано на 95%. Встановлено вхідні квартирні двері.
5% – це двері з категорії «нестандарт» на 2 поверсі, виходи на стилобатну частину.
2 секція – виконано скління еркерних вікон, 90% – встановлення ПВХ конструкцій без склопакетів.
3 секція – виконано скління еркерних вікон, 75% – встановлення ПВХ конструкцій без склопакетів.
