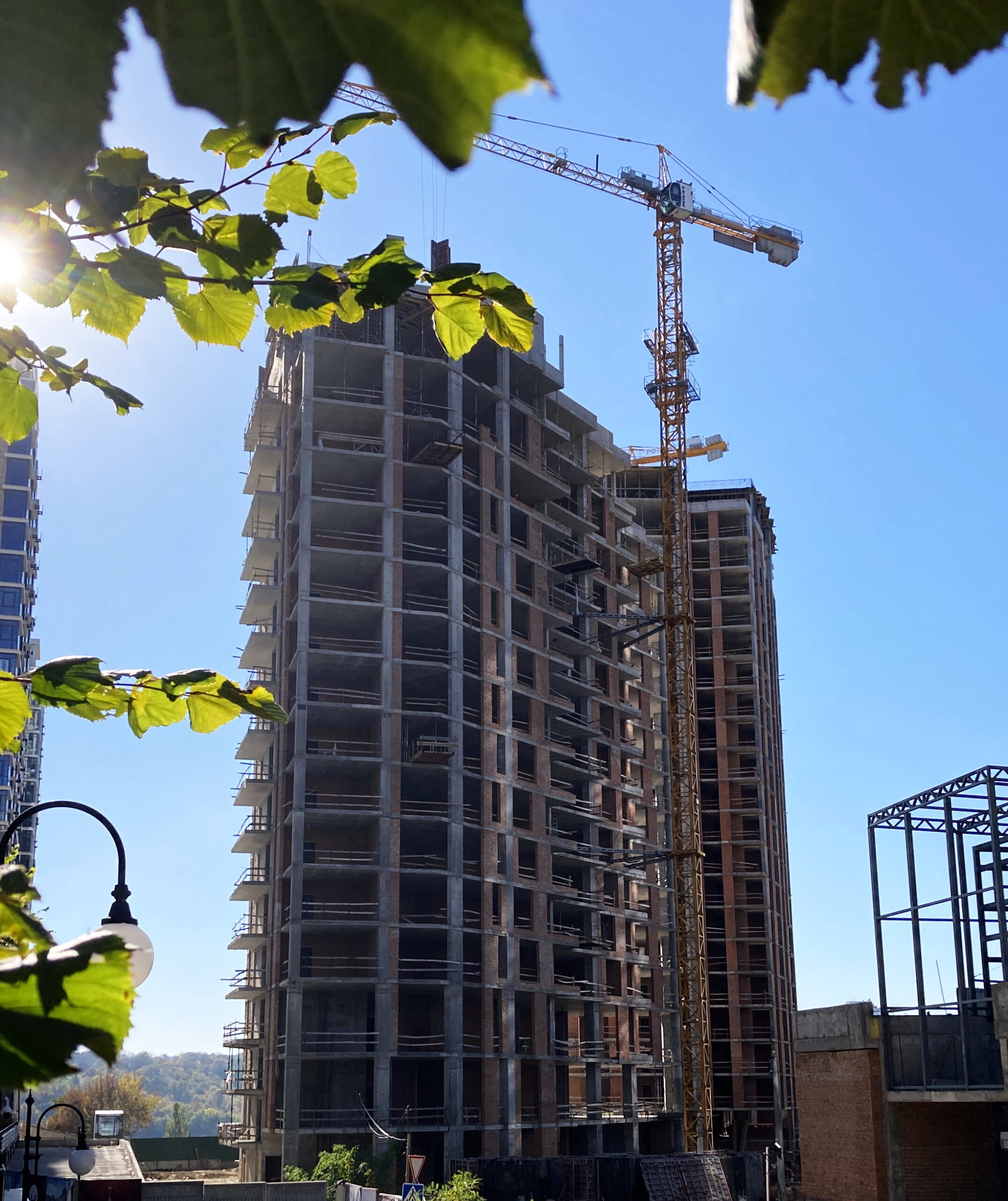

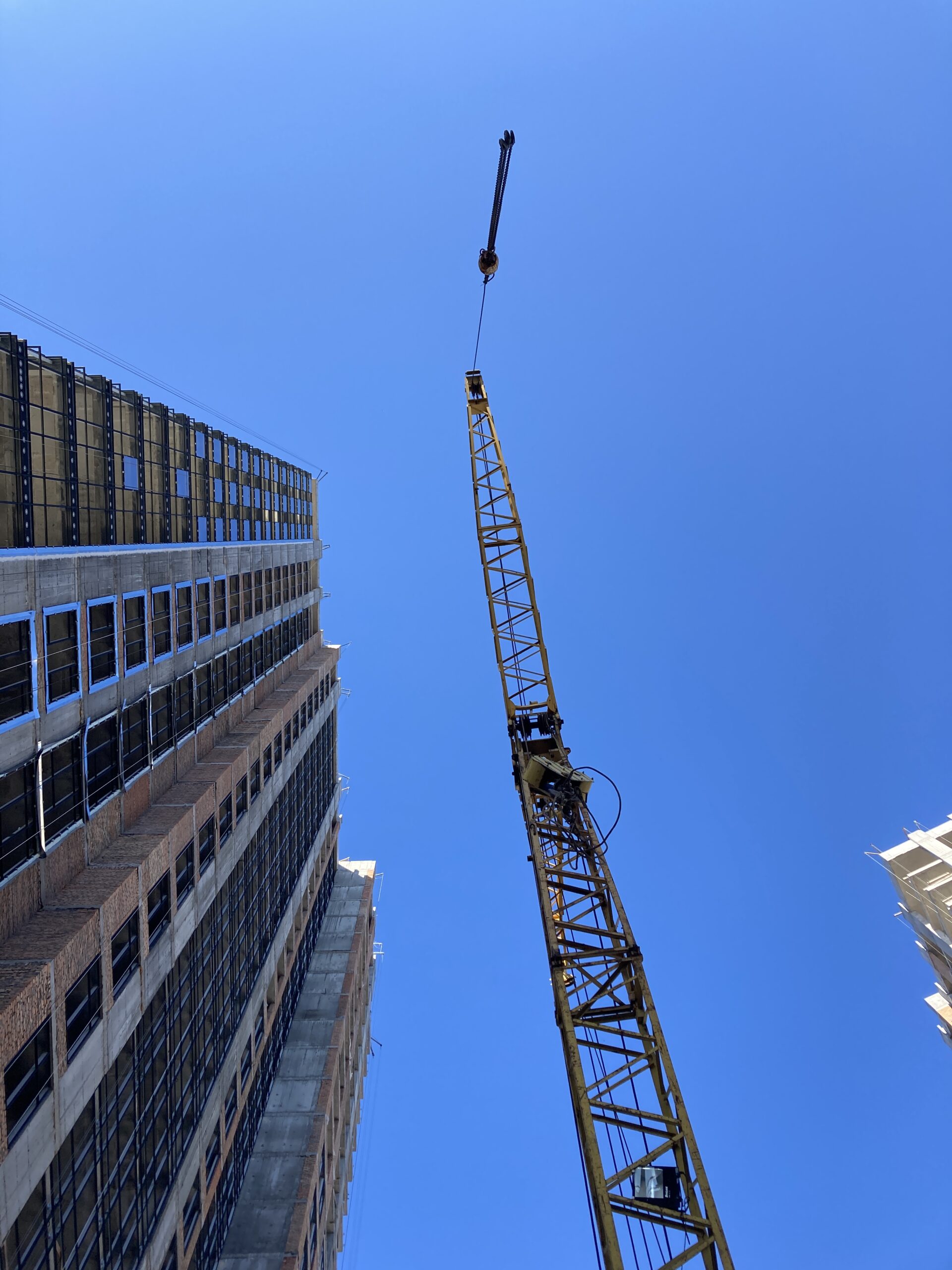

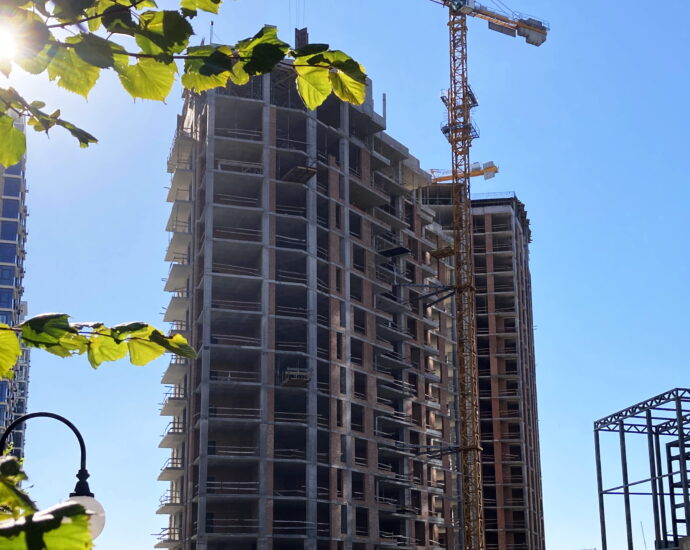

Активно триває будівництво житлового кварталу Новопечерские Липки. Адже за останній місяць – станом на кінець жовтня – відбулися помітні зміни:
7 черга (будинки №1, 2, 3, 4)
Будинок №1
✅Завершується влаштування алюмінієвих віконних вітражів, скління та встановлення віконних та дверних конструкцій на останніх (18-20) поверхах.
✅Продовжується утеплення будинку негорючою мінеральною ватою, кріплення захисної геомембрани та монтаж профілів для кріплення навісного вентильованого фасаду.
✅Тривають роботи з влаштування навісного вентильованого фасаду з керамограніту.
✅Завершені випробувальні роботи по запуску ліфтового обладнання.
Будинок №2

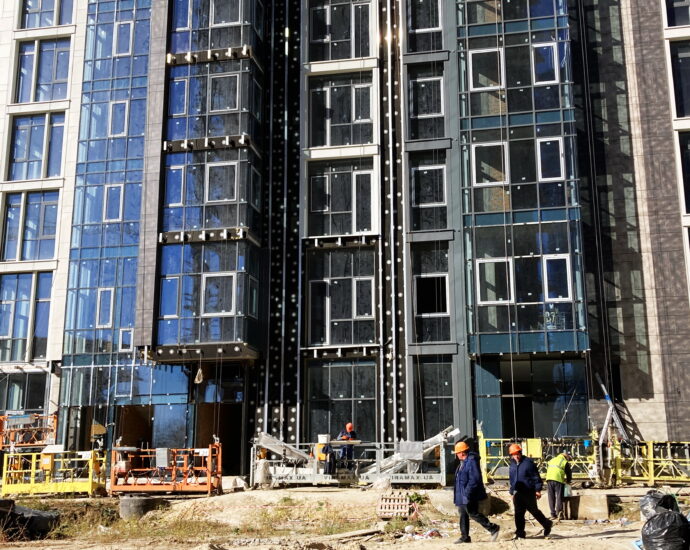

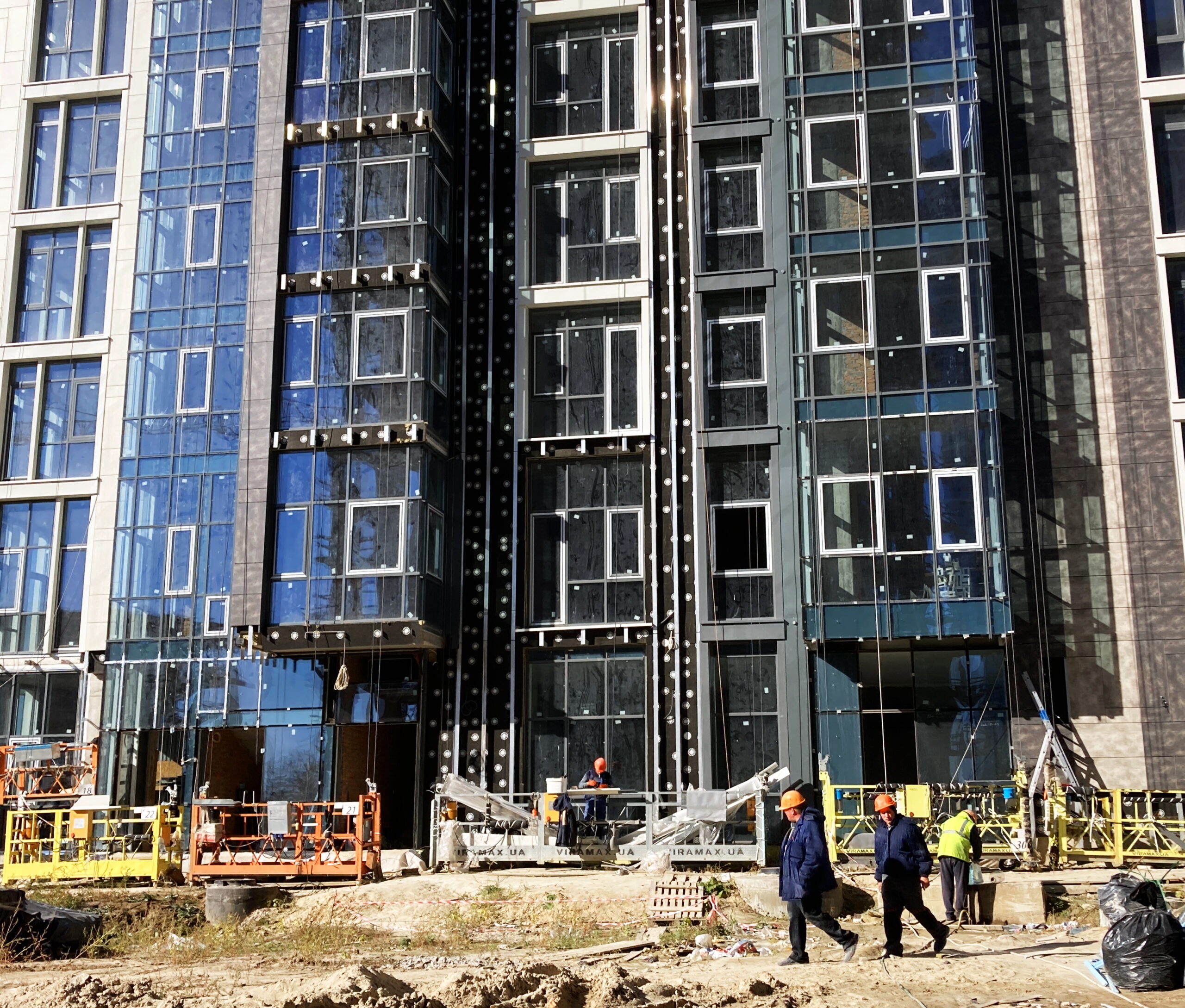

✅Продовжується влаштування алюмінієвих віконних вітражів с 14 по 24 поверхи.
✅Тривають роботи з утеплення будинку негорючою мінеральною ватою, кріплення захисної геомембрани та монтаж профілів для влаштування навісного вентильованого фасаду.
✅Завершуються роботи з встановлення ліфтового обладнання.
Будинок №3
✅Тривають роботи зі встановлення алюмінієвих віконних вітражів та скління віконних та дверних конструкцій з 2 по 24 поверхи.

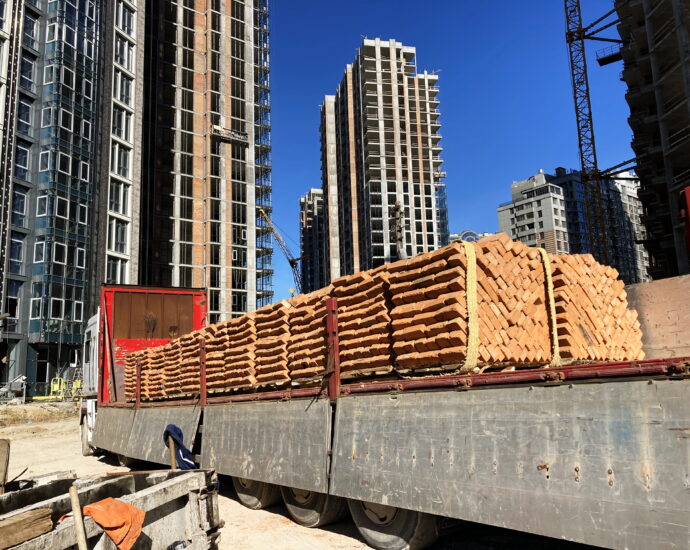

✅Розпочато утеплення будинку негорючою мінеральною ватою та кріплення захисної геомембрани.
✅Тривають монтажні роботи з встановлення ліфтового обладнання.
Будинок №4

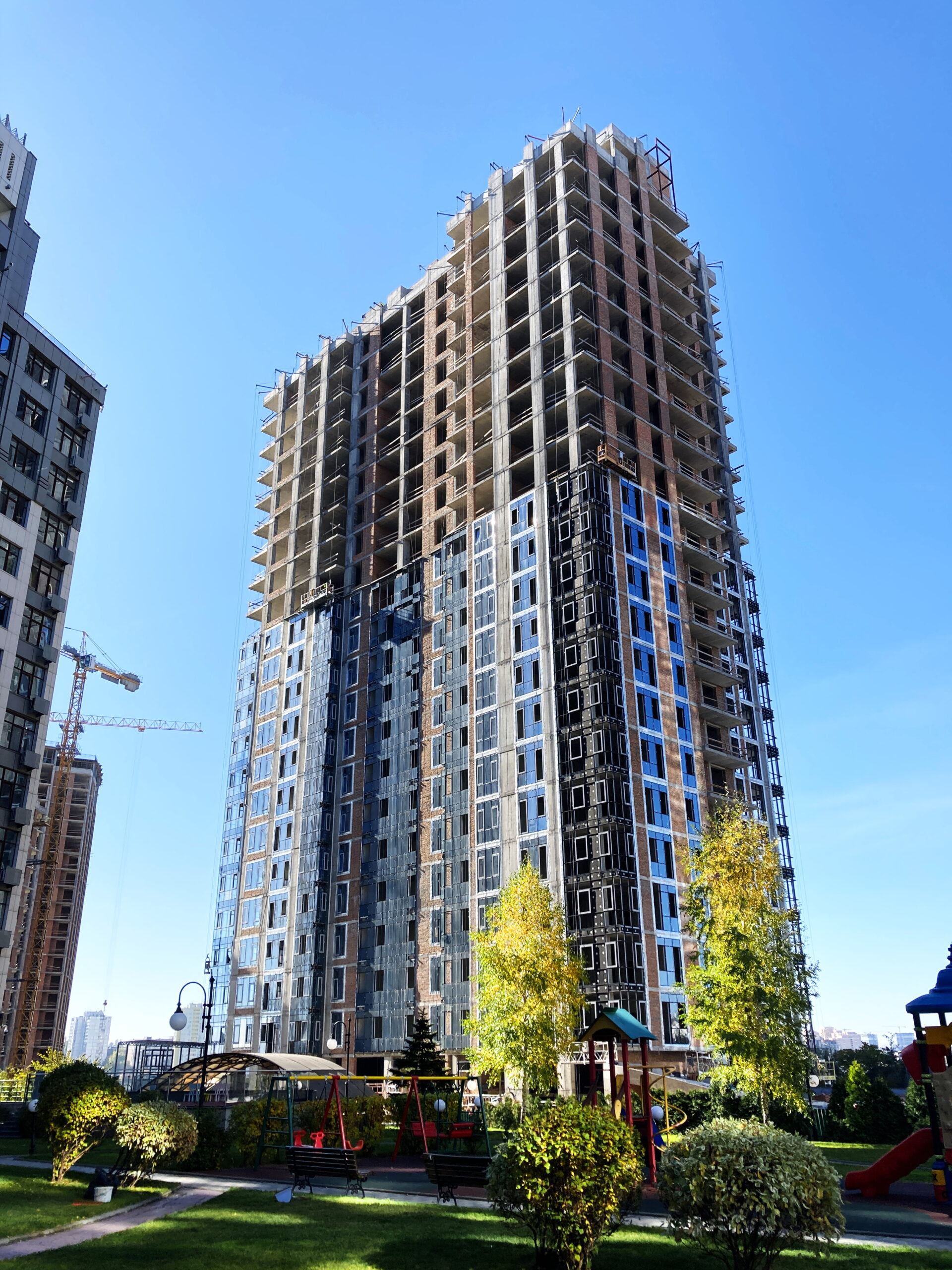

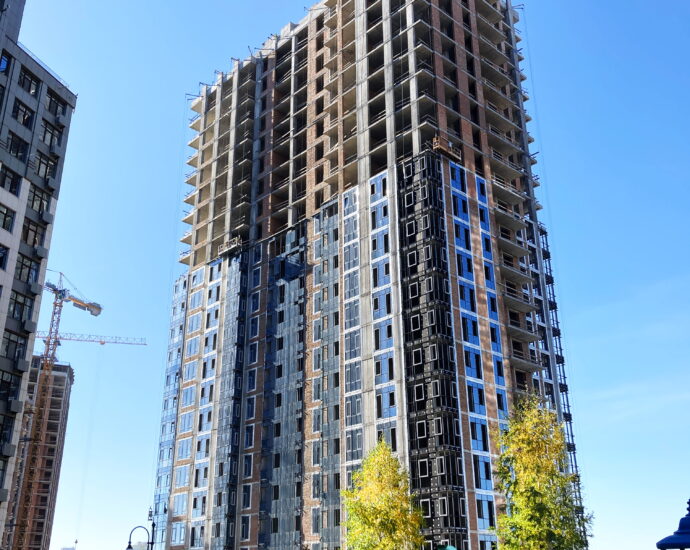

✅На завершальному етапі утеплення стін негорючою мінеральною ватою та кріплення геомембрани.
✅На 99% завершено монтаж алюмінієвих віконних вітражів, встановлення віконних і дверних блоків.
✅На 99% завершено облаштування навісного вентильованого фасаду з керамограніту.
✅Завершені випробувальні роботи по запуску ліфтового обладнання.
8 черга (будинки №5, 6, 9)
Будинок клубного формату №9

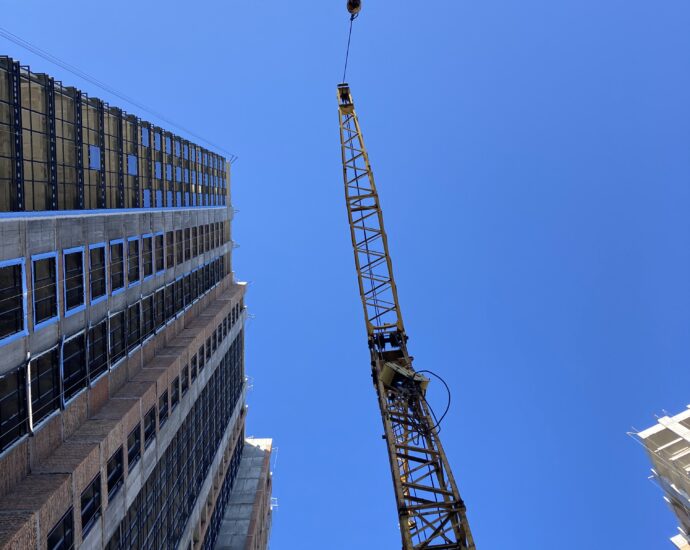

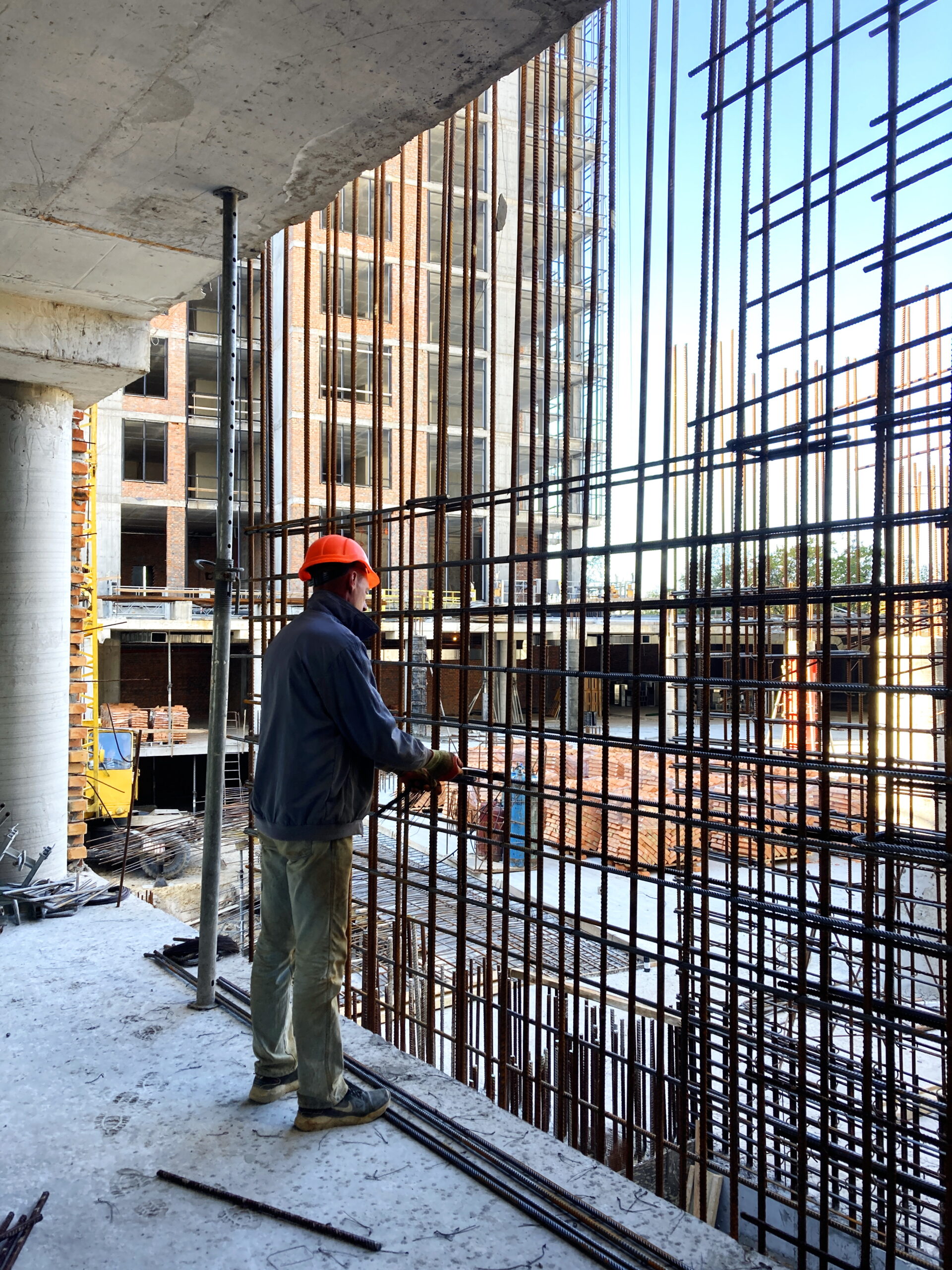

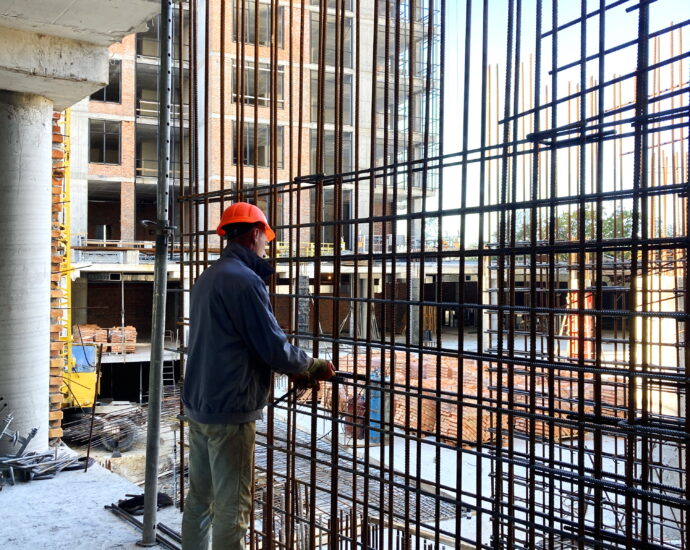

✅Завершили монолітні роботи з будівництва останнього 16 поверху. Влаштовуємо вертикальні елементи та колони технічного поверху.

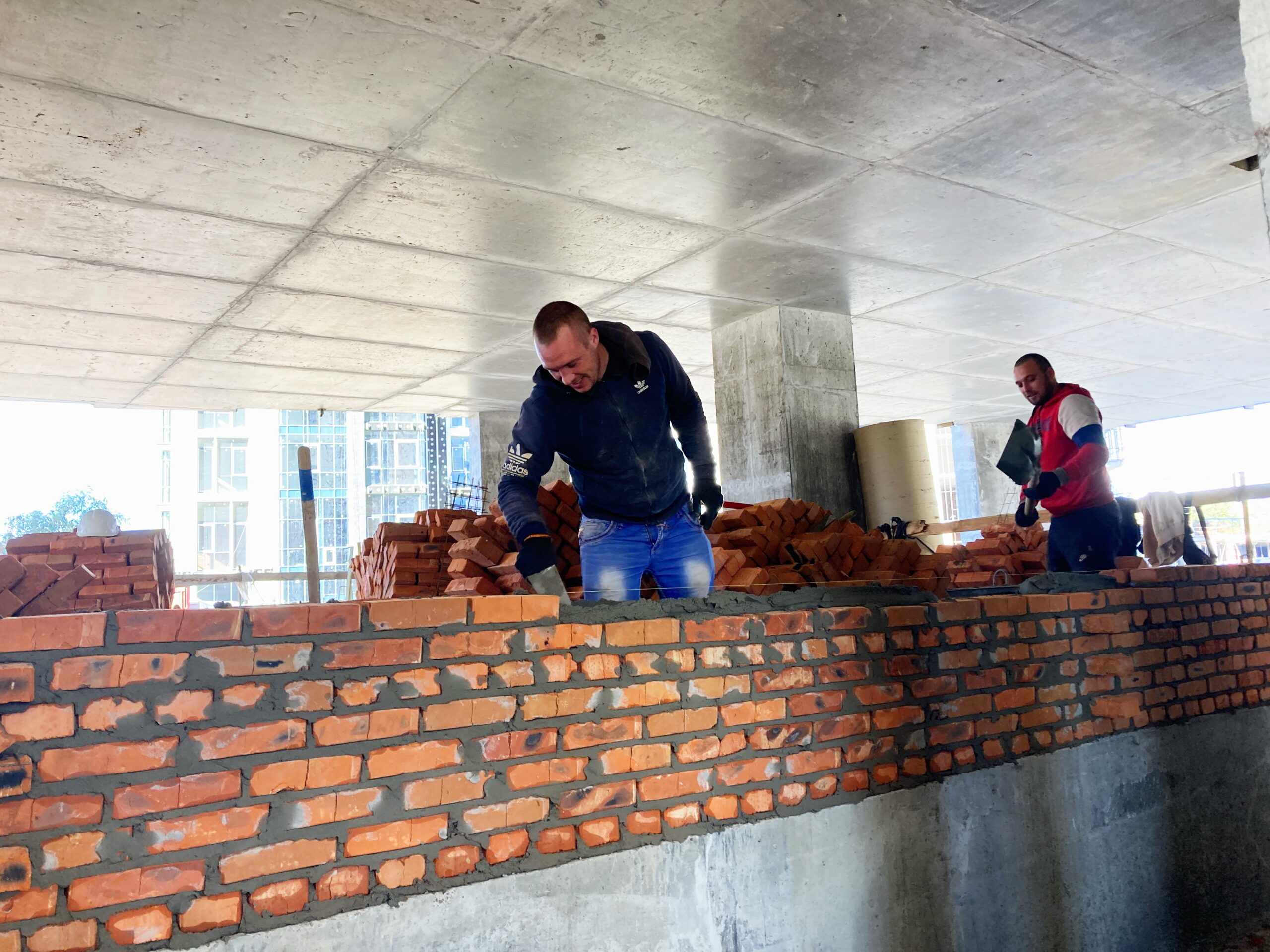

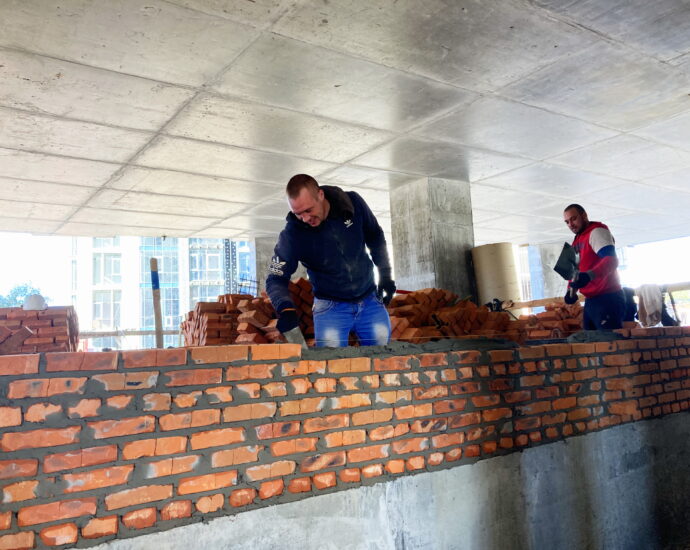

✅Триває кладка цегляних зовнішніх та внутрішніх стін на рівні 14-15 поверхів.
✅Продовжуємо монтаж систем вентиляції та стояків водопроводу і каналізації.
Будинок №5
✅На завершальній стадії монолітно-каркасні роботи. Влаштовуємо плити перекриття та вертикальні елементи між останніми поверхами (20-21).
✅Тривають роботи з кладки цегляних стін на рівні 17-19 поверхів.
✅Продовжується монтаж систем вентиляції та стояків водопроводу і каналізації.
Будинок №6
✅Тривають монолітні роботи з будівництва каркасу будинку. Готуємо опалубку та заливаємо плити перекриття між 3 та 4 поверхами.

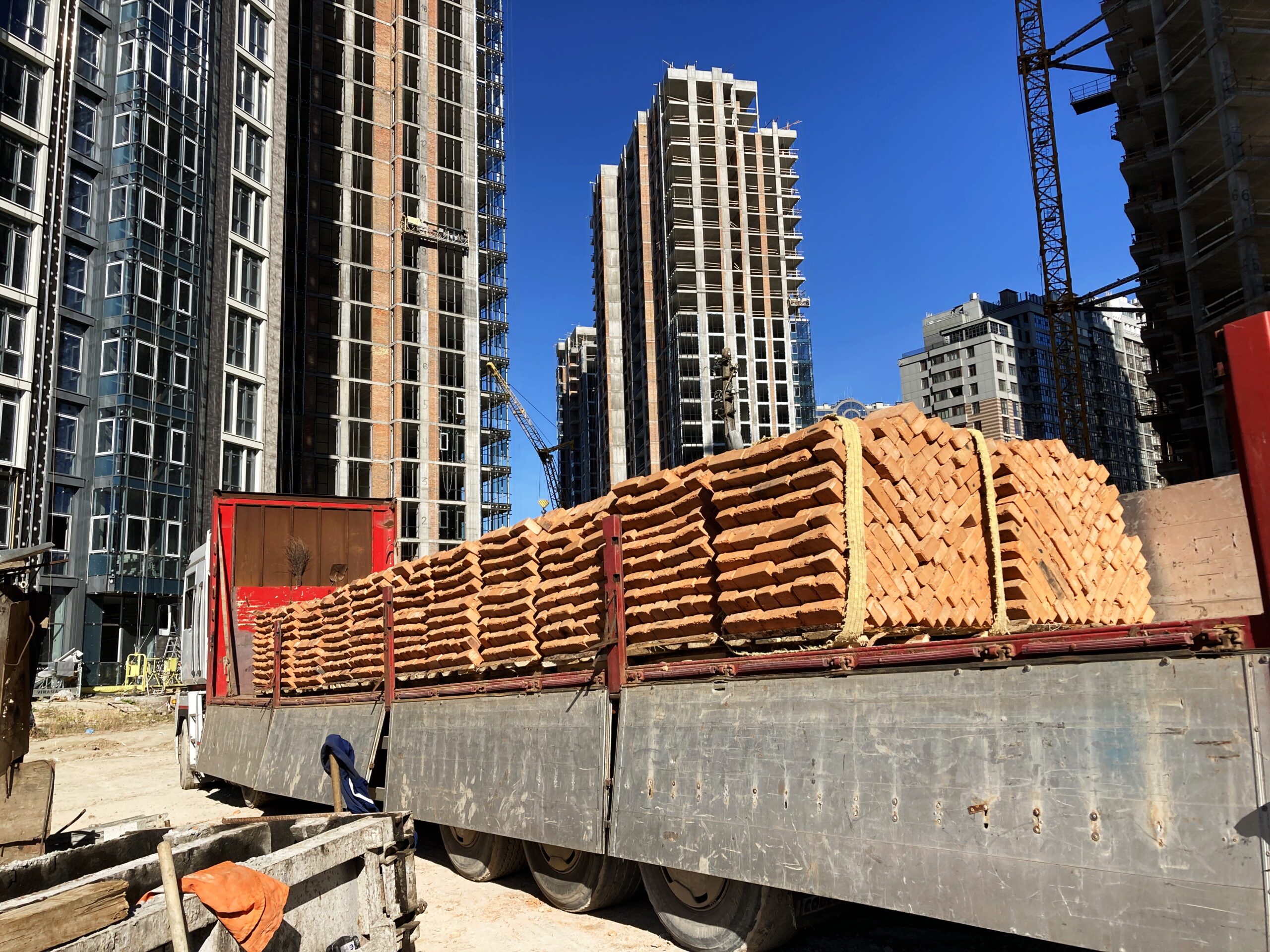

✅Розпочата кладка зовнішніх стін на 1 поверсі.
✅Продовжуються роботи з облаштування зовнішніх інженерних мереж.
