Будівництво 7 та 8 черг кварталу бізнес-класу «Новопечерські Липки» від компанії City One Development впевнено просувається вперед, демонструючи стабільну динаміку. Кожен день наближає завершення проєкту, перетворюючи простір на сучасне житло, яке відповідає високим стандартам одного з найпрестижніших житлових комплексів столиці.
Проведені у минулому місяці роботи ще більше наблизили майбутніх мешканців до одержання ключів від власних осель, зокрема на будівельних майданчиках відбулися наступні зміни:
7 черга (проєктні номери будинків №1, №2, №3, №4)
– У будинку №3 завершується монтаж ревізійних дверей;
– Розпочато поквартирний монтаж вузлів обліку та розподілу гарячої, холодної води та опалення;

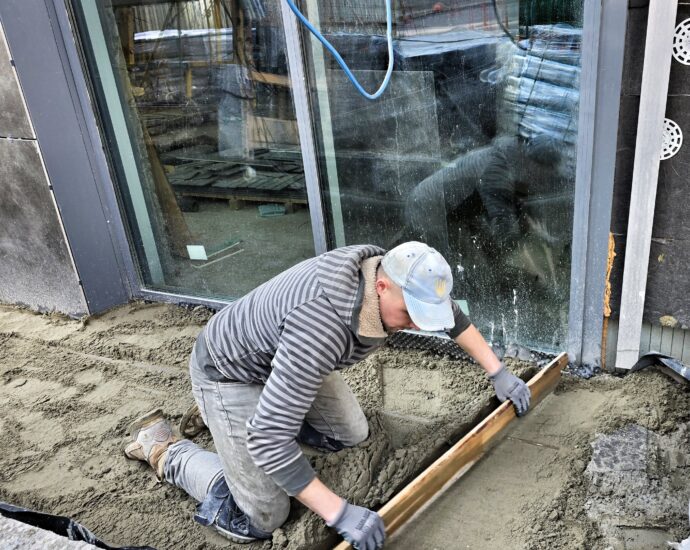

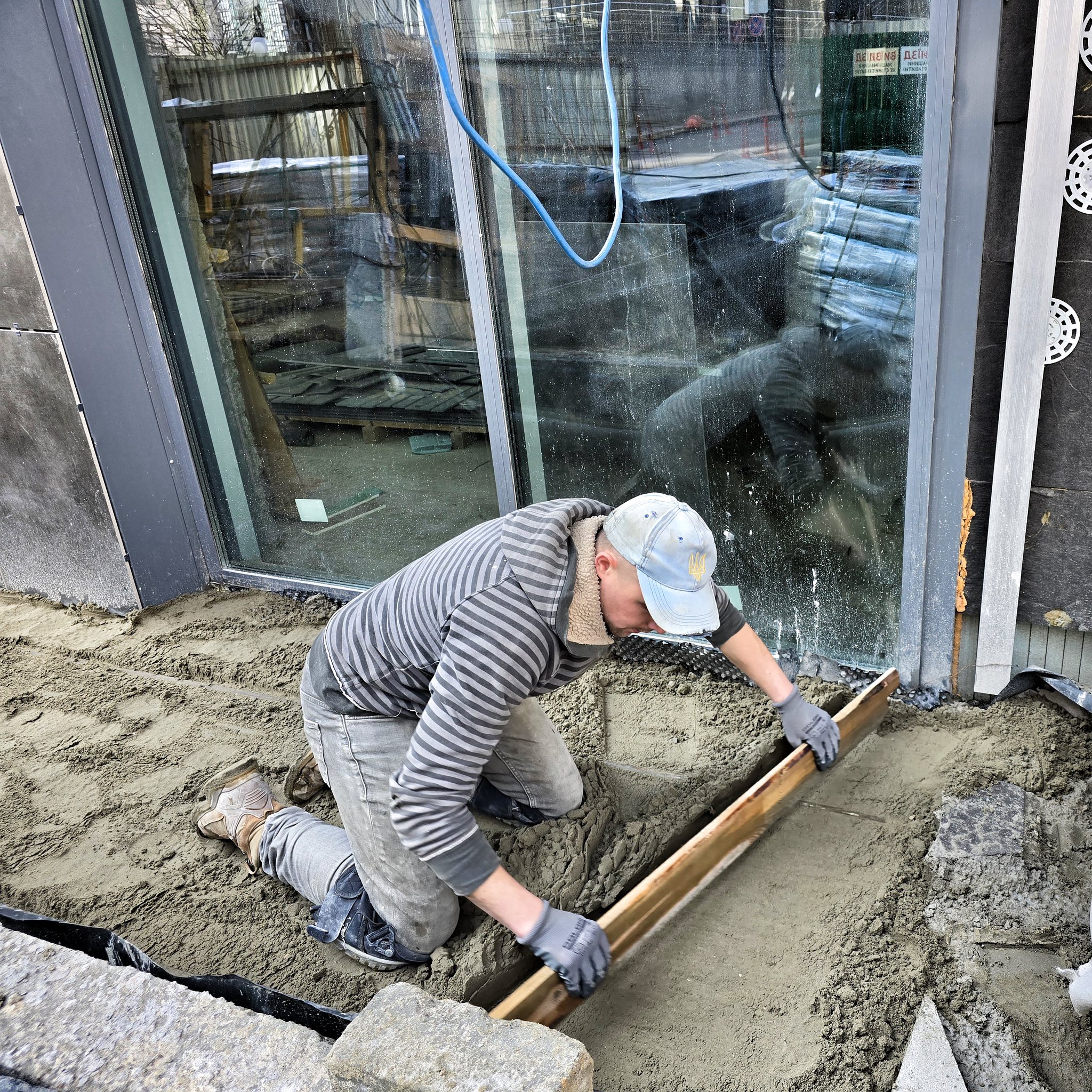

– У будинку №4 завершено облаштування вхідної групи;

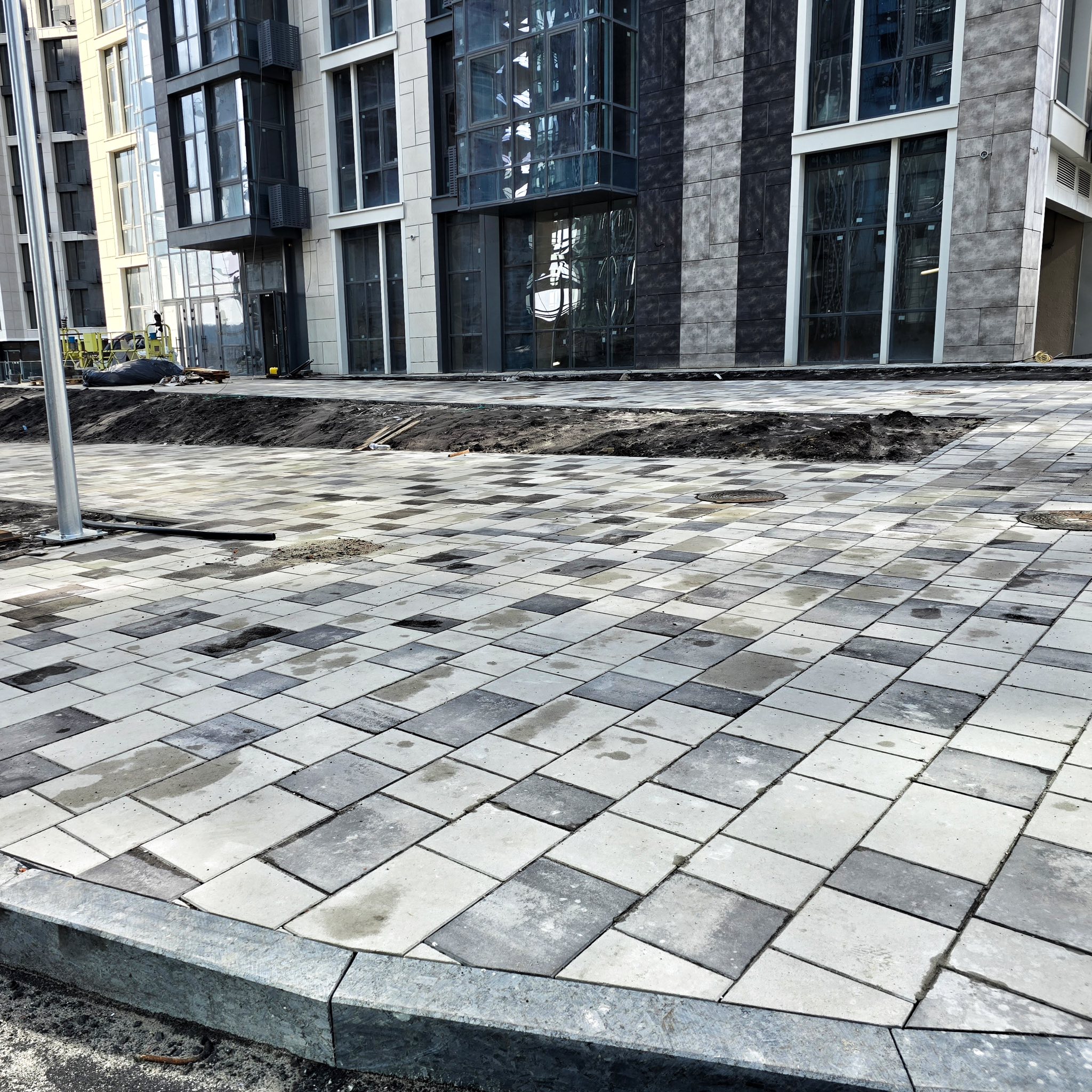

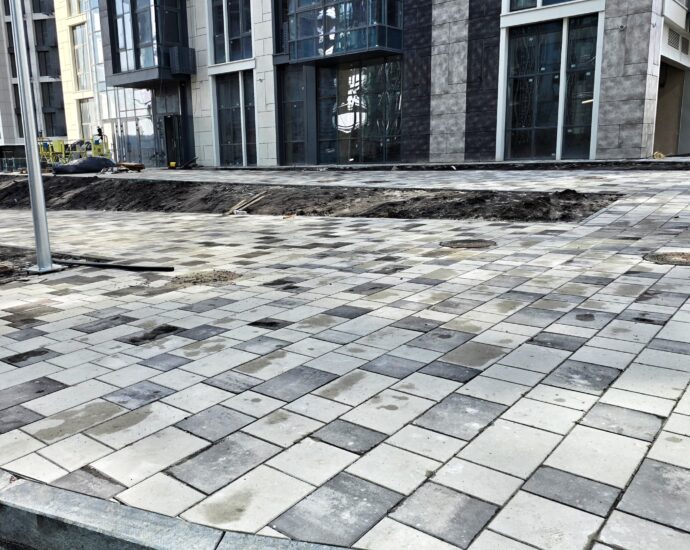

– Завершується влаштування фігурних елементів мощення;

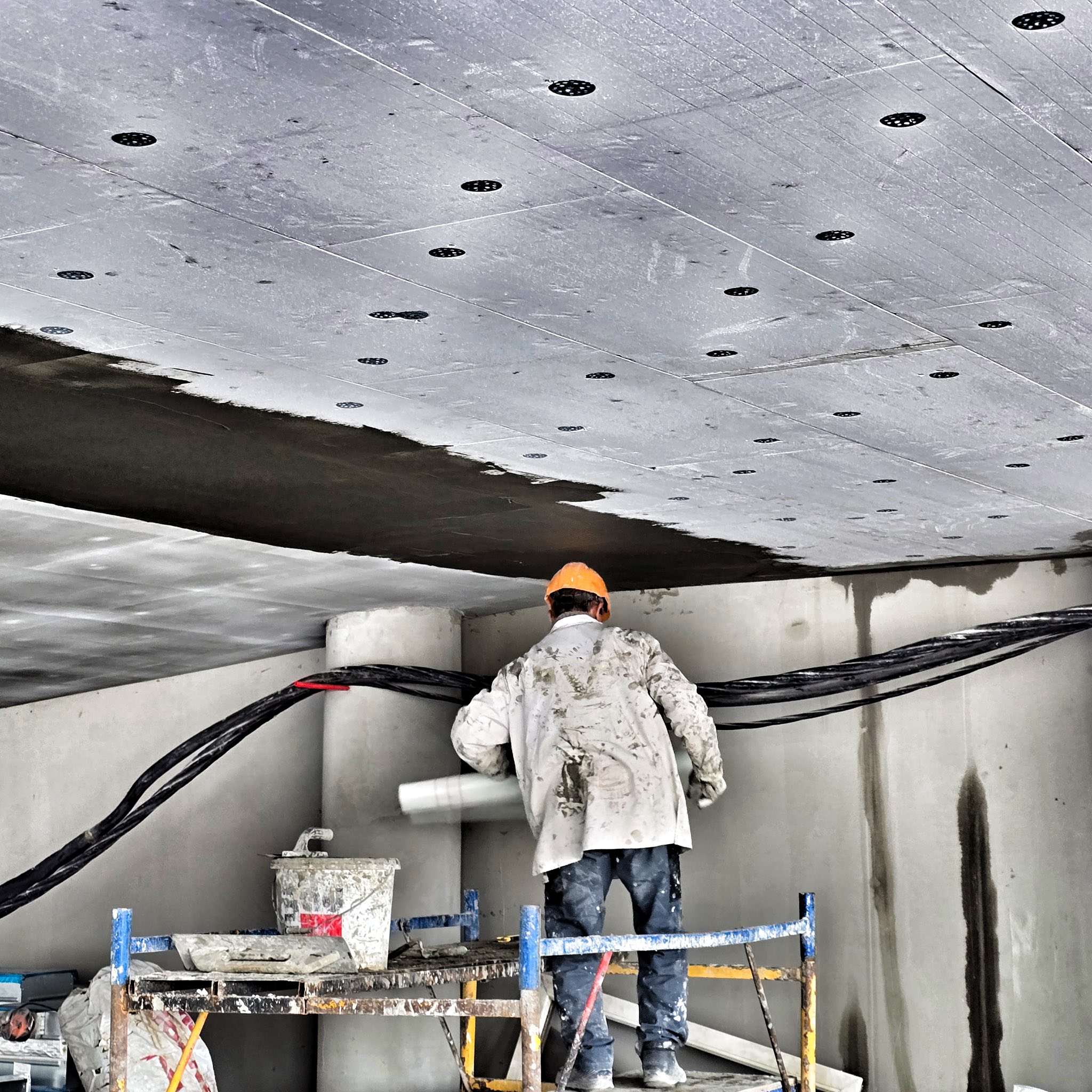

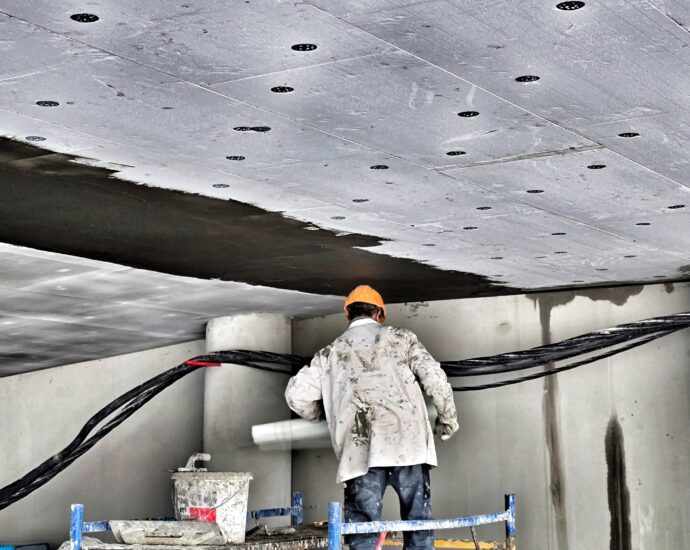

– Продовжується облаштування інженерних систем паркінгу;
– Виконано розмітку паркомісць;
– Ведуться оздоблювальні роботи у паркінгу.
Також у всіх будинках:
– Активно тривають оздоблювальні роботи;
– Продовжуються роботи з інженерного облаштування;
– Встановлюються ліфтові портали;

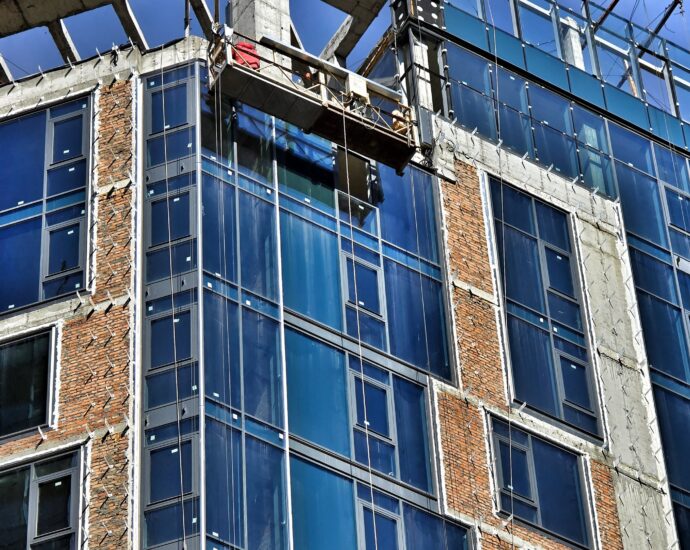

– На 92% виконано монтаж фасадів.
8 черга (проєктні номери будинків №5, №6, №9)
Будинок №9
– Завершено 90% монтажу каркасів і фасадних світлопрозорих конструкцій
– Скління фасаду виконано на 90%
– Виконано 60% робіт з утеплення фасаду
– Монтаж вентильованого фасаду – 40%
– Розпочаті оздоблювальні роботи на житлових поверхах
– Ведуться роботи з облаштування освітлення у підземному паркінгу
Будинок №6
– Завершується мурування зовнішніх і внутрішніх стін
– Завершено прокладання дощової каналізації та інженерних мереж
– Завершуються роботи з монтажу вбудованих комунікацій
Будинок №5
– Виконано 82% монтажу алюмінієвих каркасів і світлопрозорих конструкцій
– Завершено 75% утеплення фасаду мінеральною ватою
– Скління фасаду виконано на 60%.
