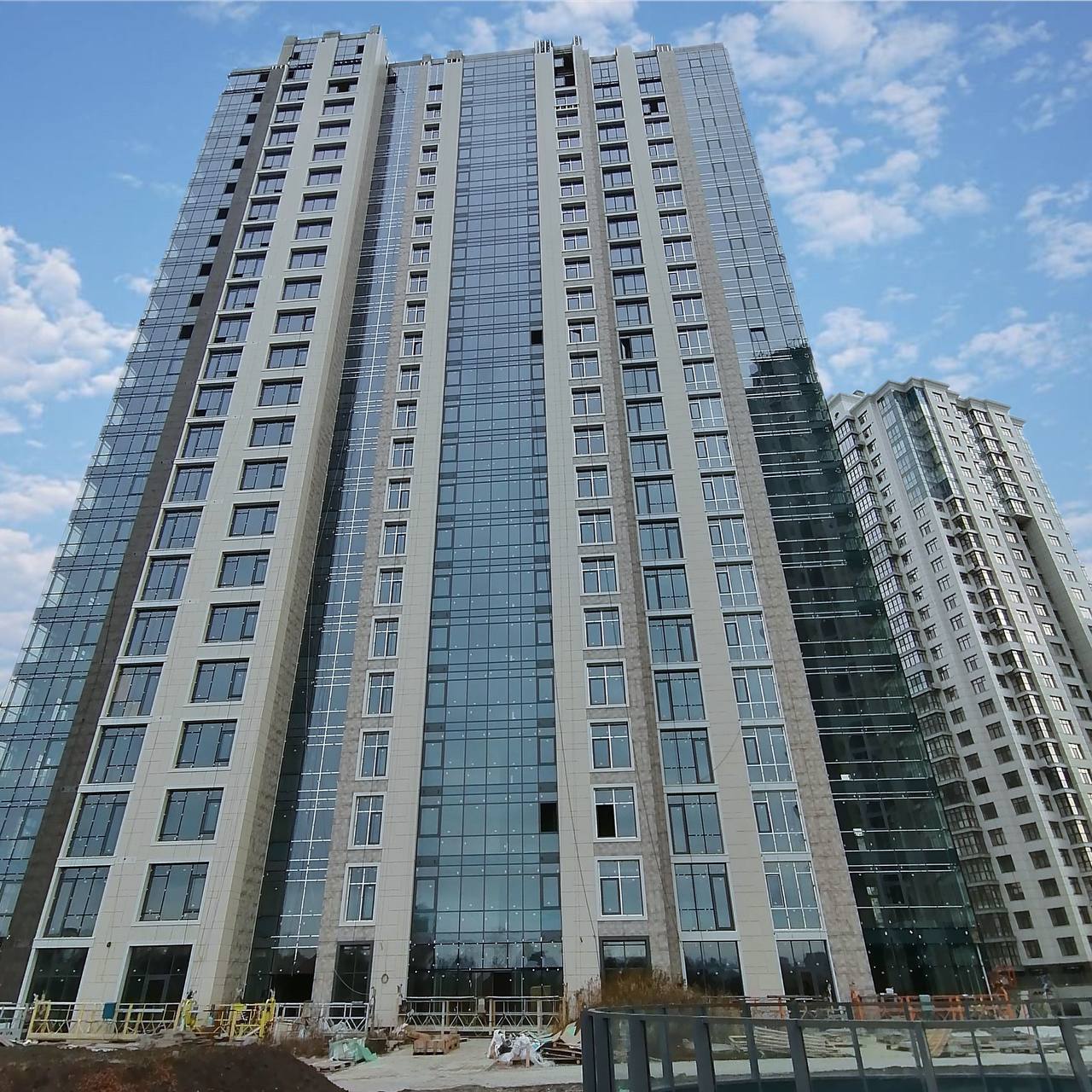

Інвестиційно-девелоперська компанія City One Development продовжує активне будівництво та розвиток кварталу бізнес-класу «Новопечерські Липки».
Протягом листопада, завдяки невпинній роботі команди, досягнуто наступного прогресу:

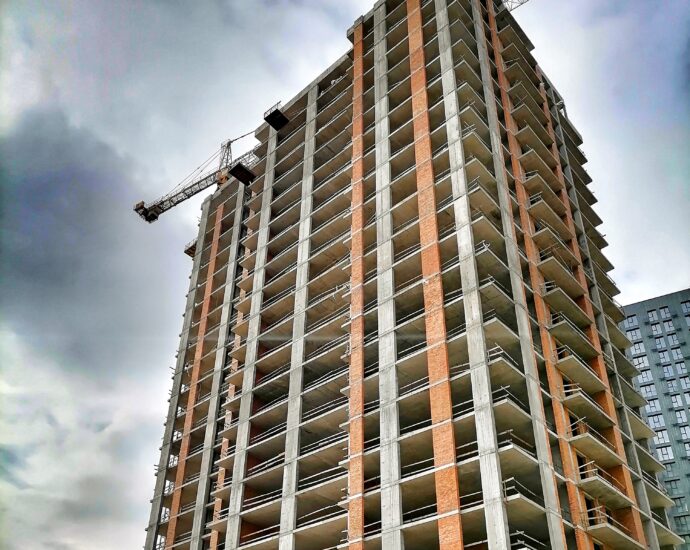

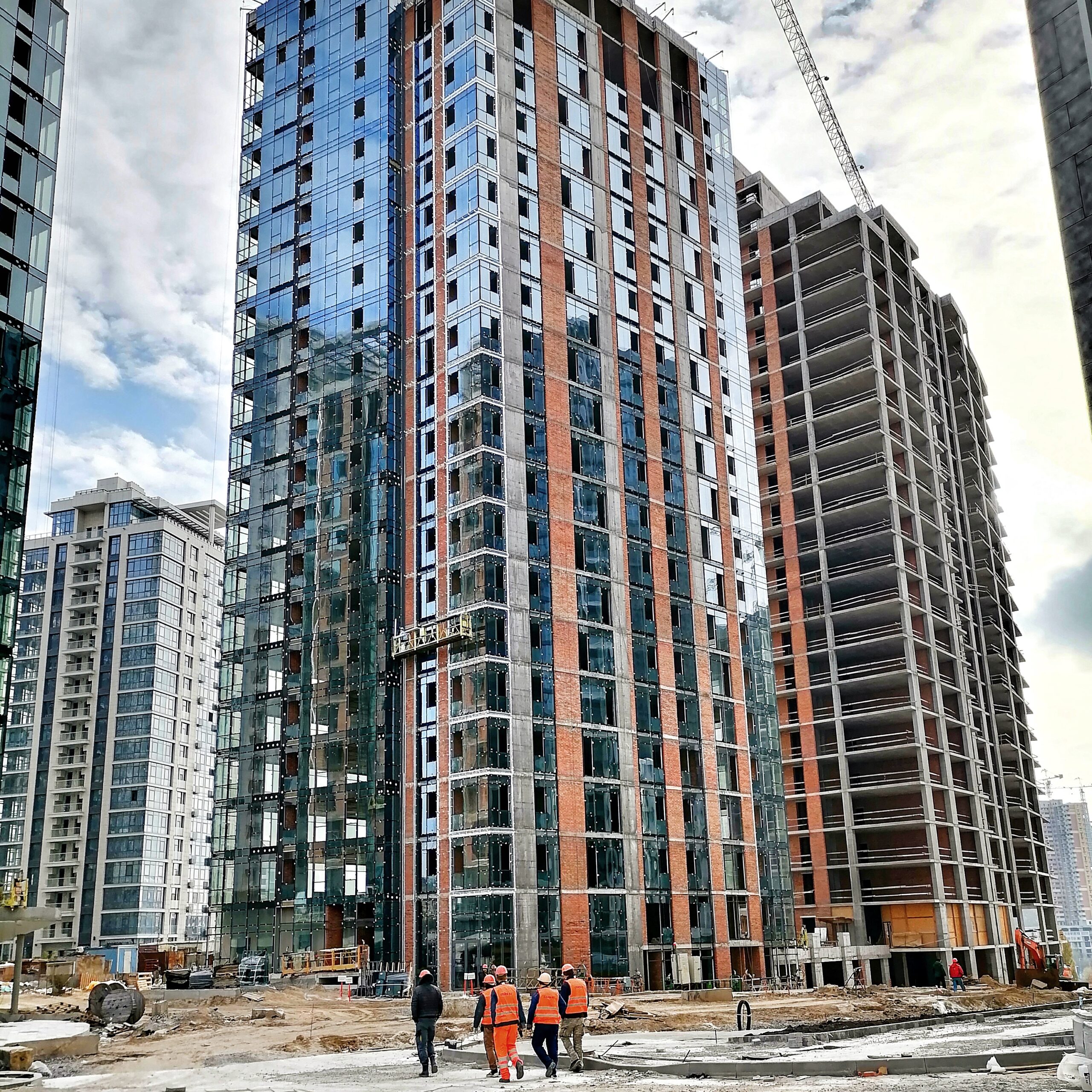

7 черга (проєктні номери будинків №1, №2, №3, №4)

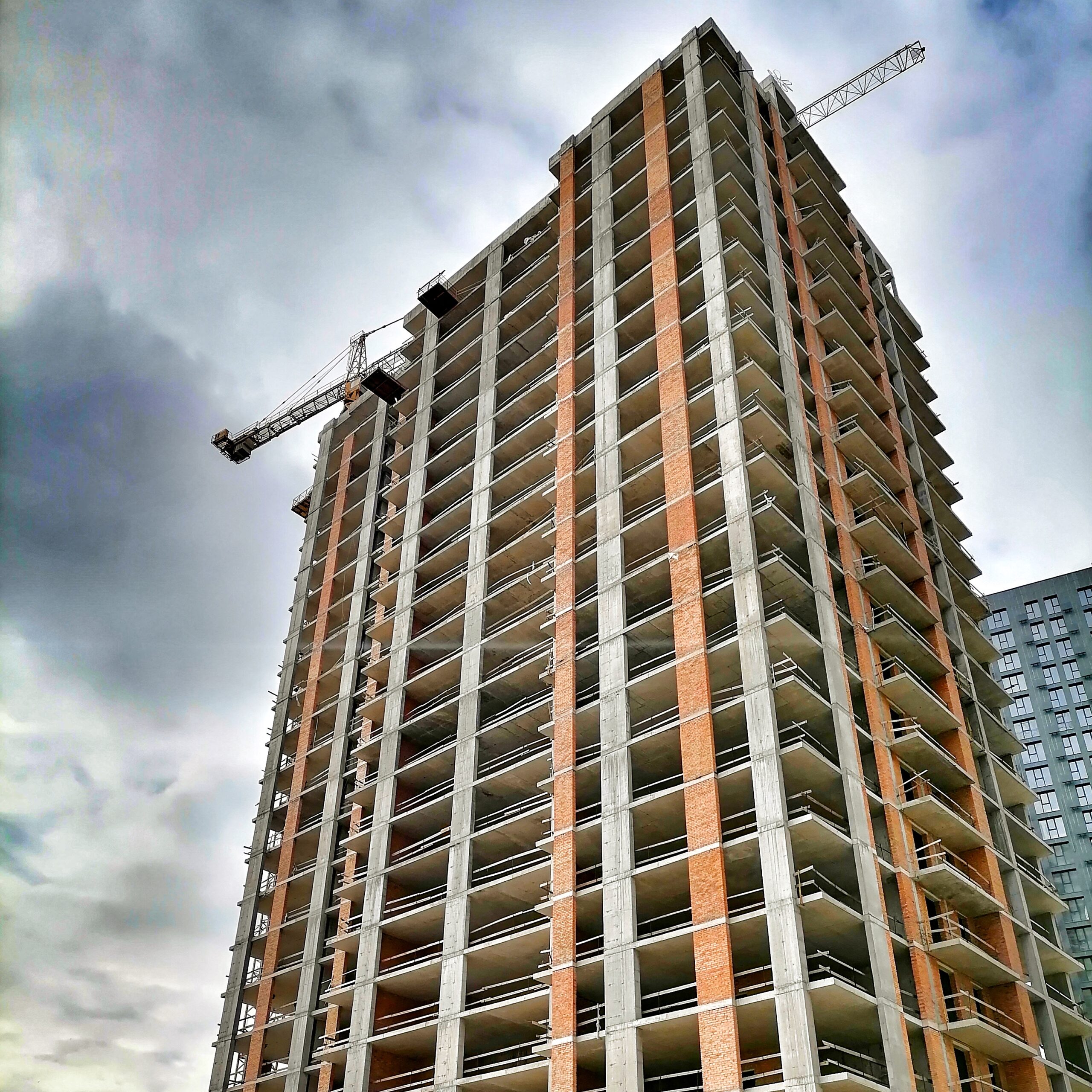

– Продовжується облаштування нової частини центральної дороги кварталу, яка з’єднає вулицю Андрія Верхогляда з будинками 7-ї та 8-ї черг будівництва.
– Розпочато роботи з облаштування дитячих ігрових майданчиків та зон відпочинку біля всіх будинків 7-ї черги.

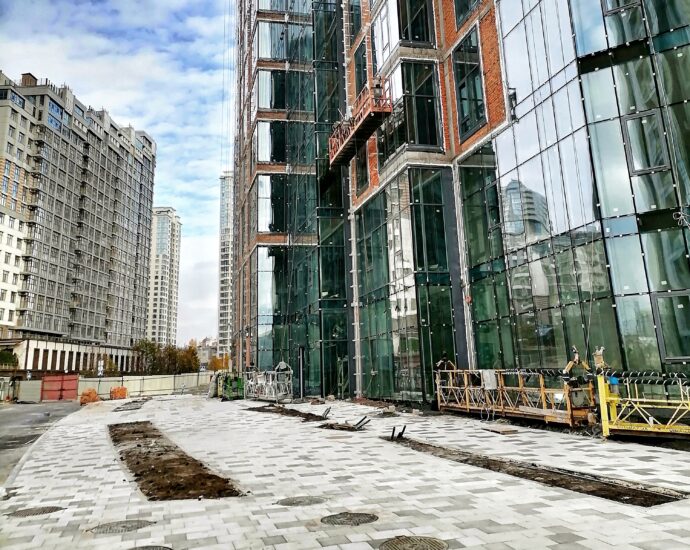

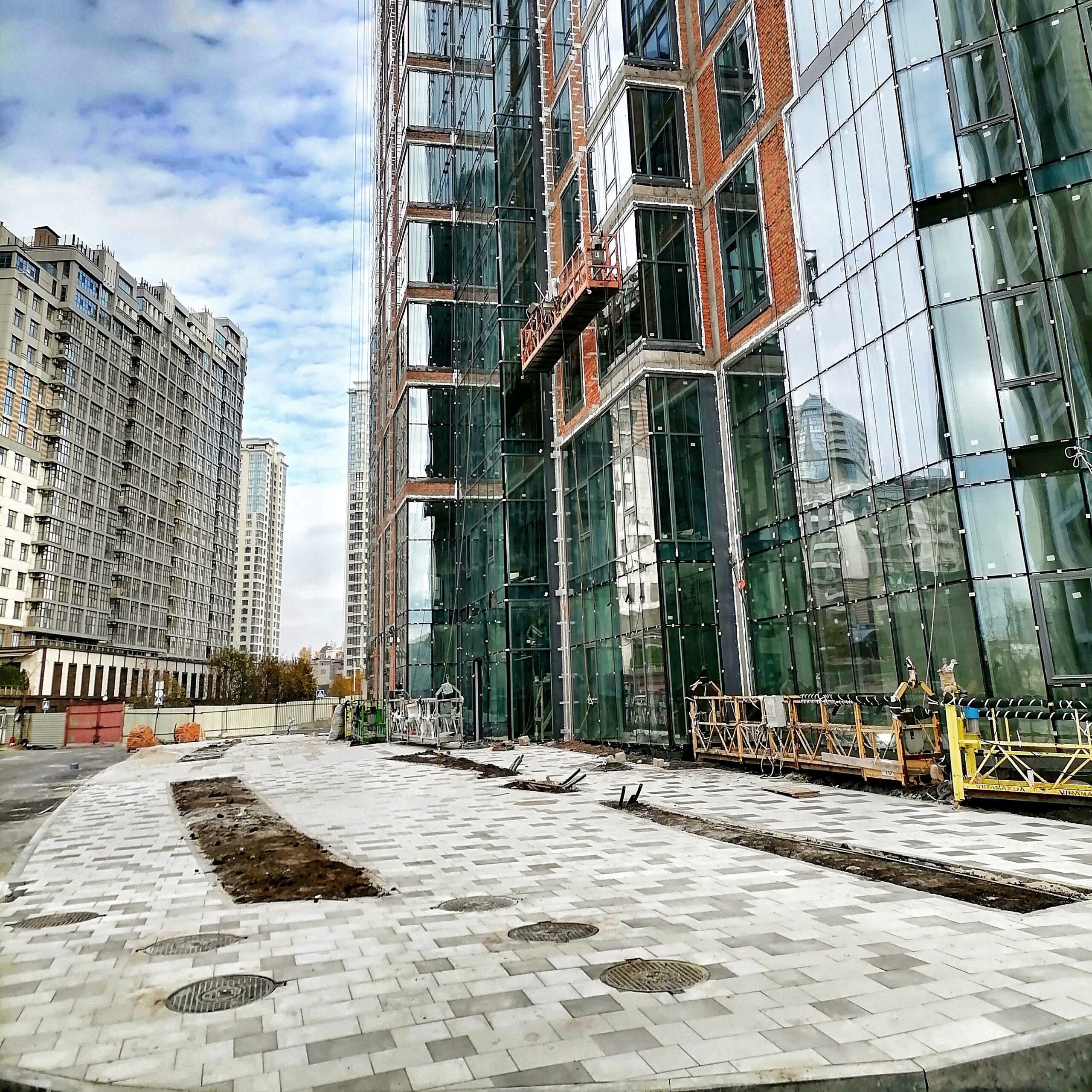

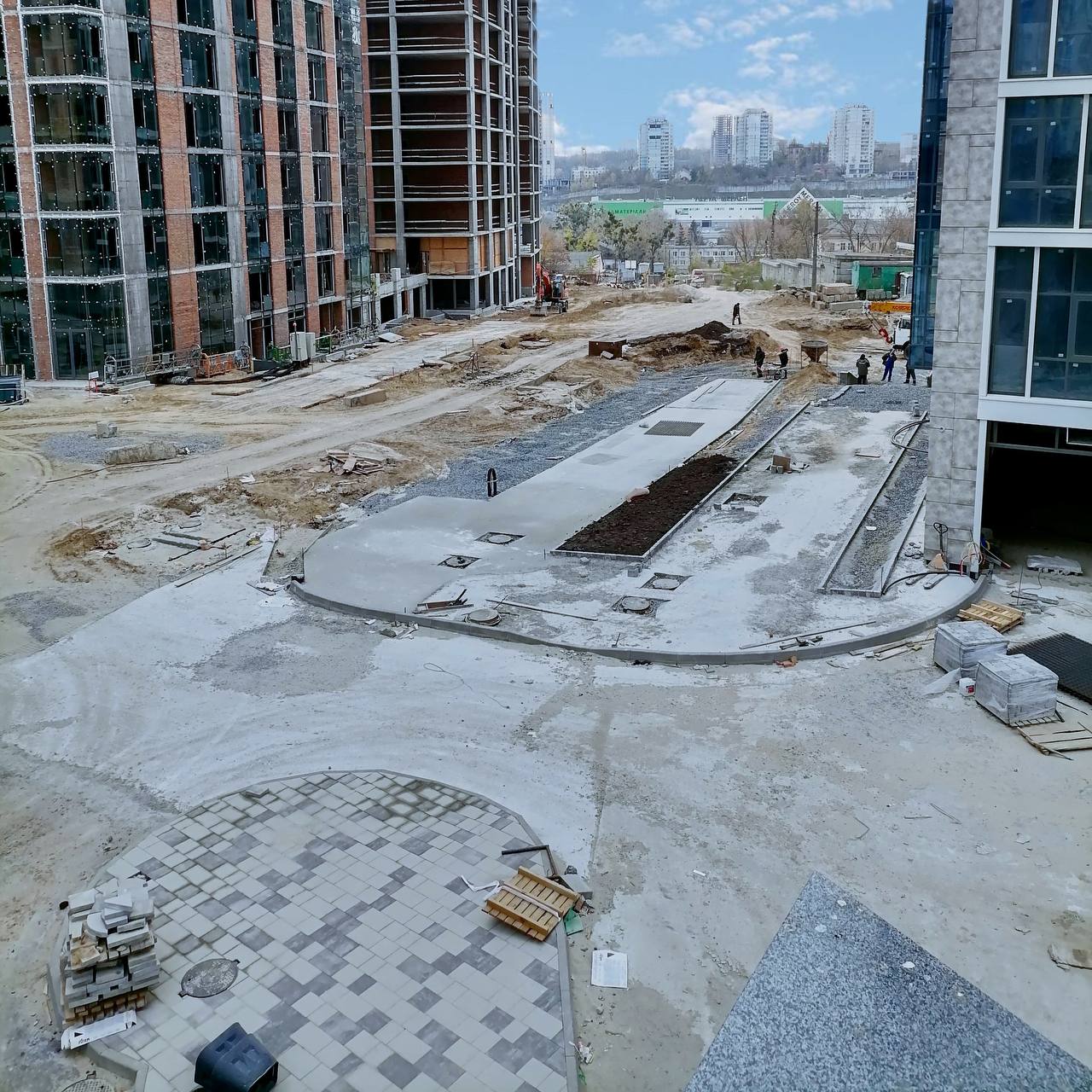

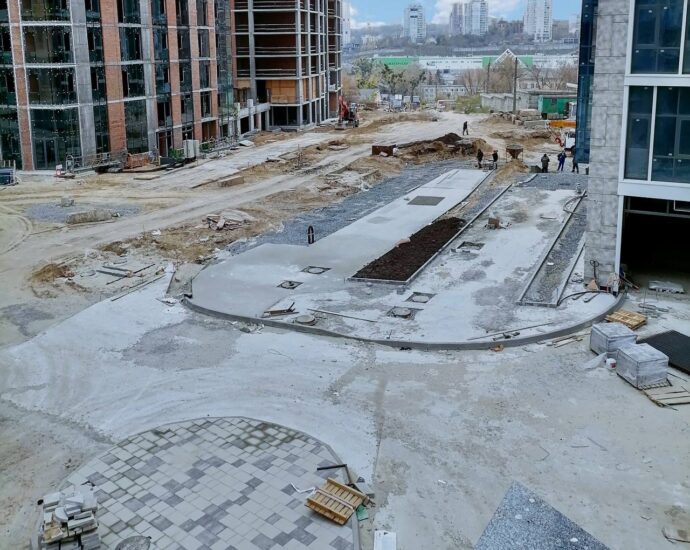

– Триває благоустрій прибудинкових територій: проводиться укладання тротуарної плитки, монтаж систем автополиву та вуличного освітлення.

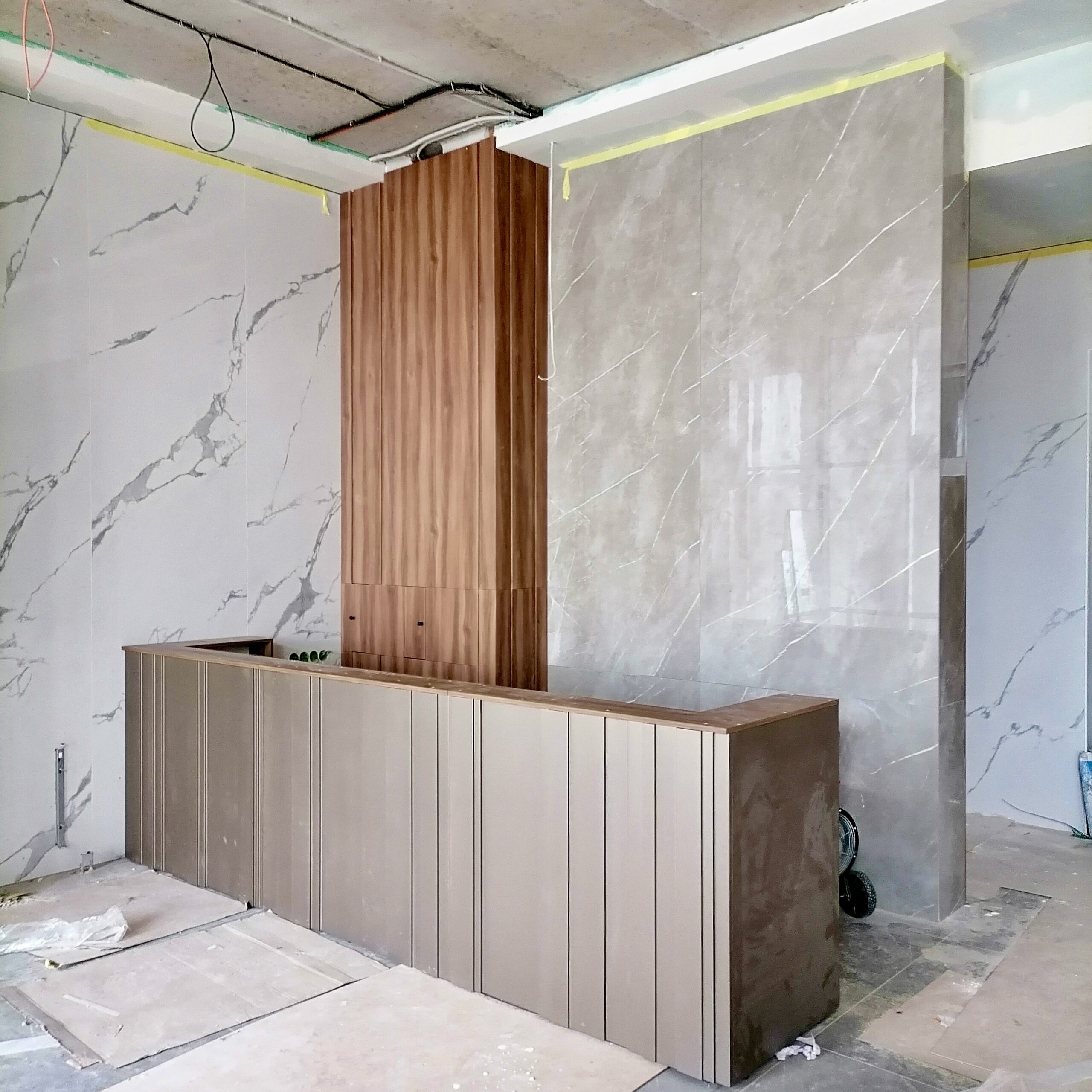

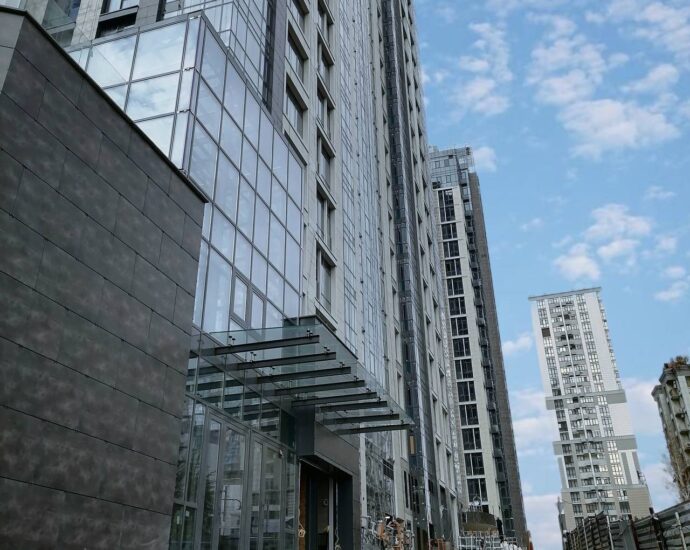

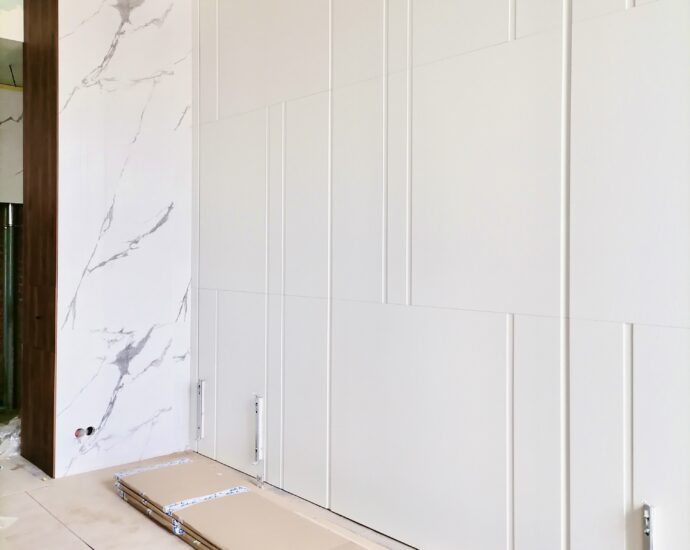

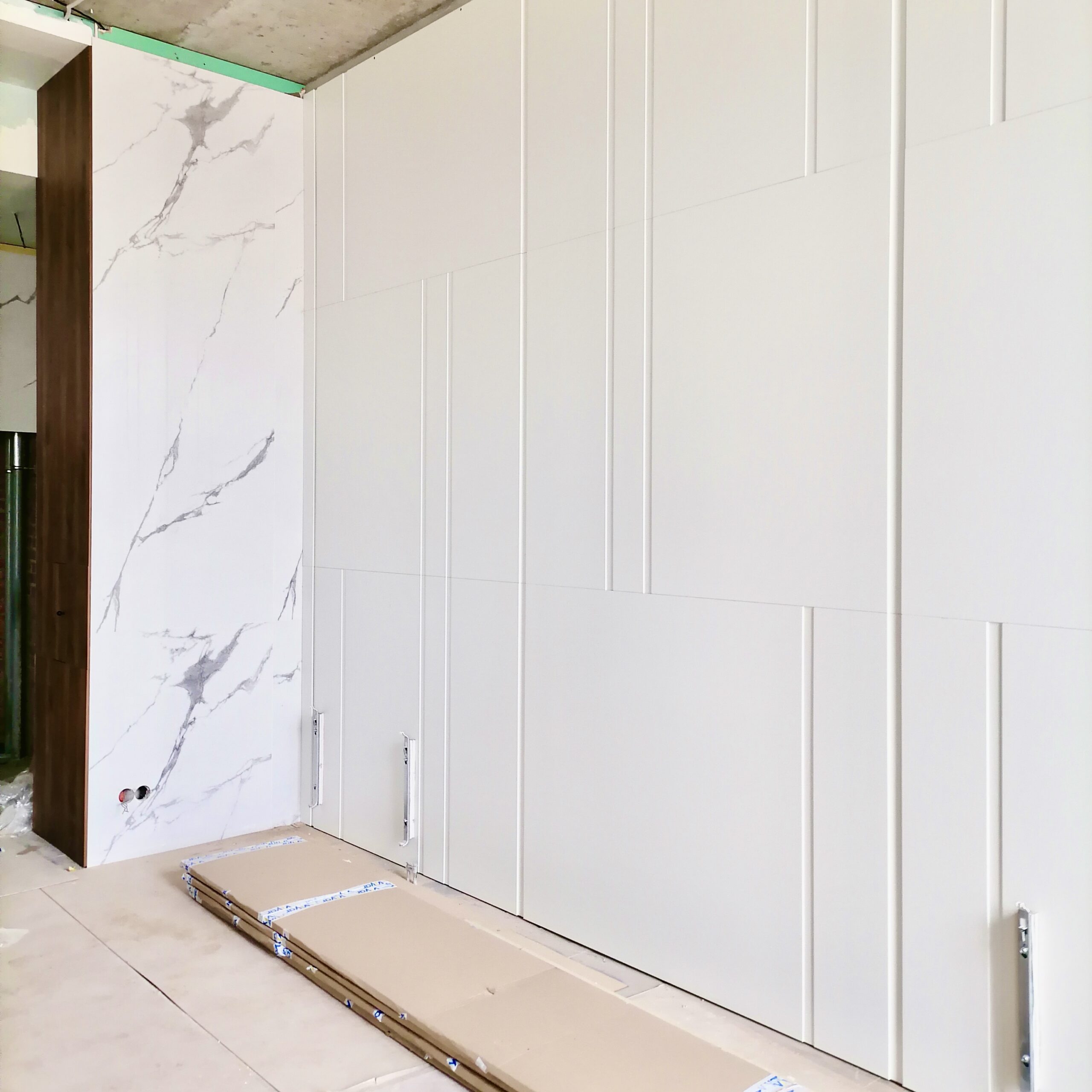

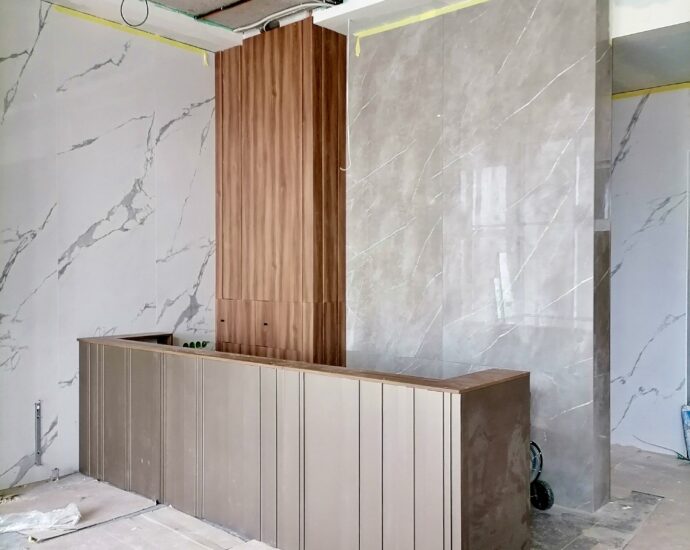

– У всіх чотирьох будинках 7-ї черги продовжуються оздоблювальні роботи у місцях загального користування, а у вхідних групах розпочато меблювання.
– Встановлено радіатори у квартирах та місцях загального користування у 1-му та 4-му будинках, завершуються роботи у 2-му та 3-му будинках.
– Завершено встановлення ліфтових порталів та ревізійних дверей у 4-му будинку, розпочали такі ж роботи у 1-му будинку.

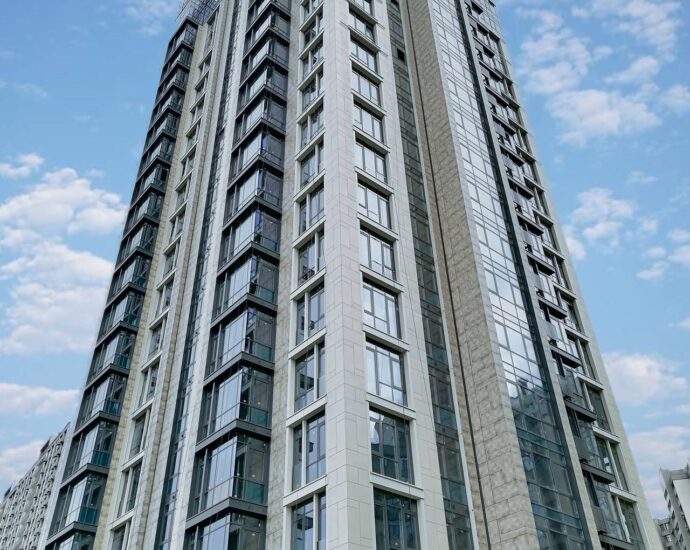

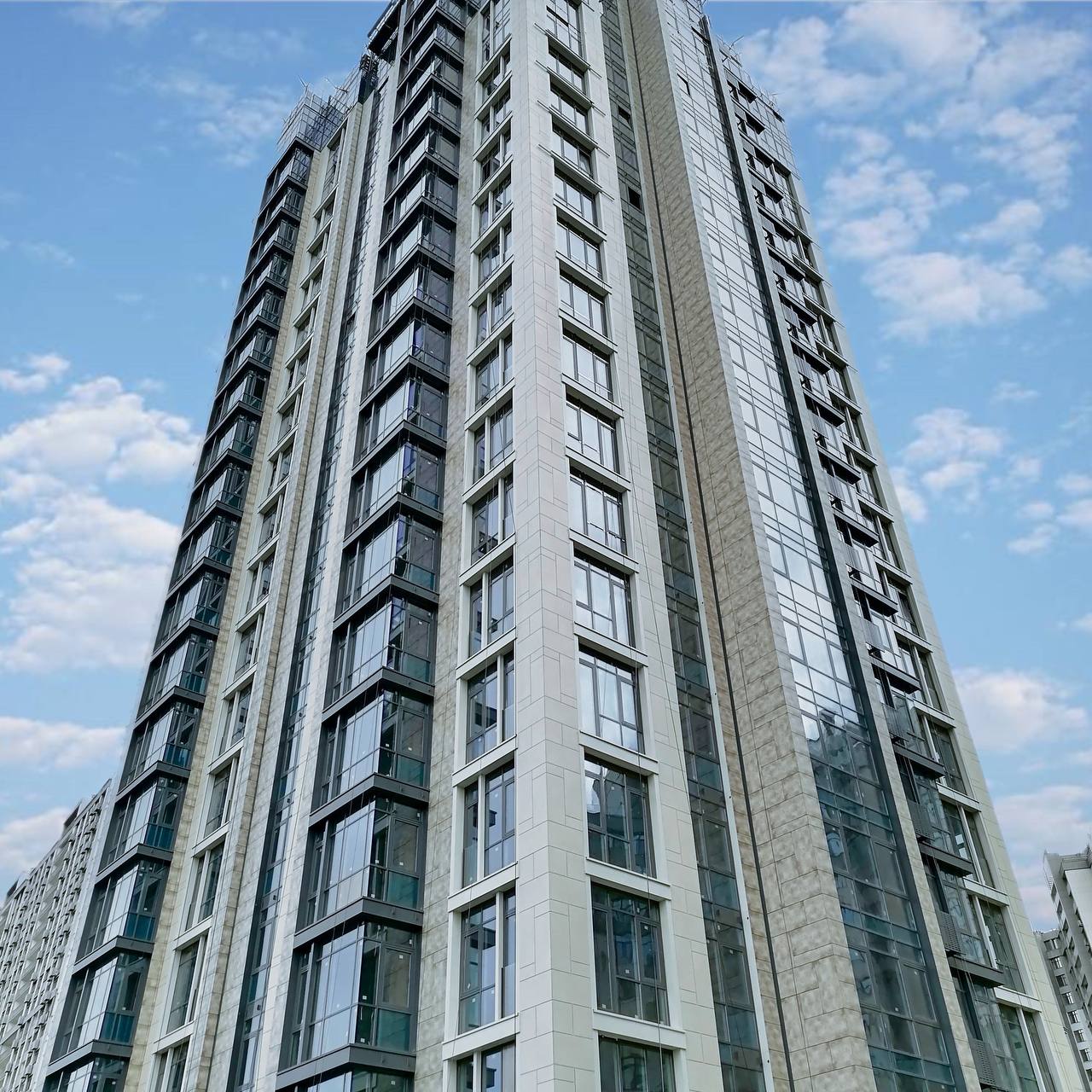

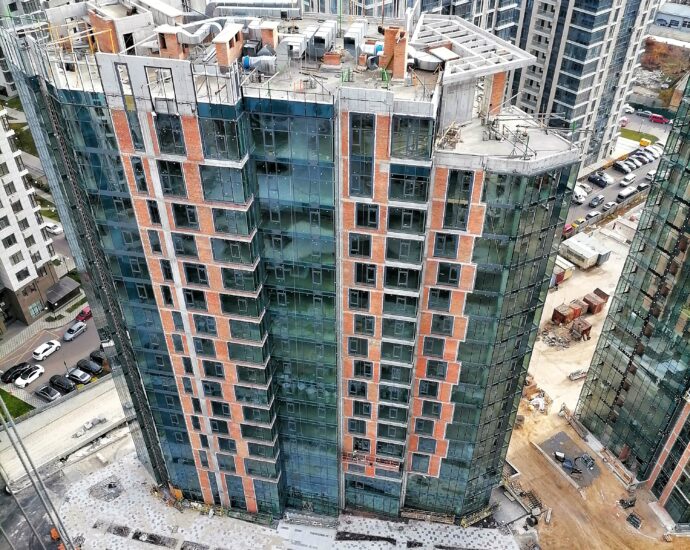

– Завершується встановлення скляних елементів на парапетній частині та алюмінієвих віконних вітражів і конструкцій фасаду у всіх будинках 7-ї черги.
– Продовжуються оздоблювальні роботи у підземному паркінгу під будинками 1, 2 та 3.
–Завершується встановлення скляного огороджувального парапету на оглядовому майданчику між будинками 2 та 3.
– Виконуються роботи зі скління фасаду та покрівлі еваковиходів біля ліфту паркінгу під будинками 1, 2 та 3.
– Триває підготовка до пусконалагоджувальних робіт ліфтового обладнання та вентиляційних систем.
– Продовжуються роботи з влаштування внутрішньомайданчикових інженерних мереж (зливні системи, каналізація, водозабезпечення, тепло- та електропостачання) для всіх будинків 7-ї черги.

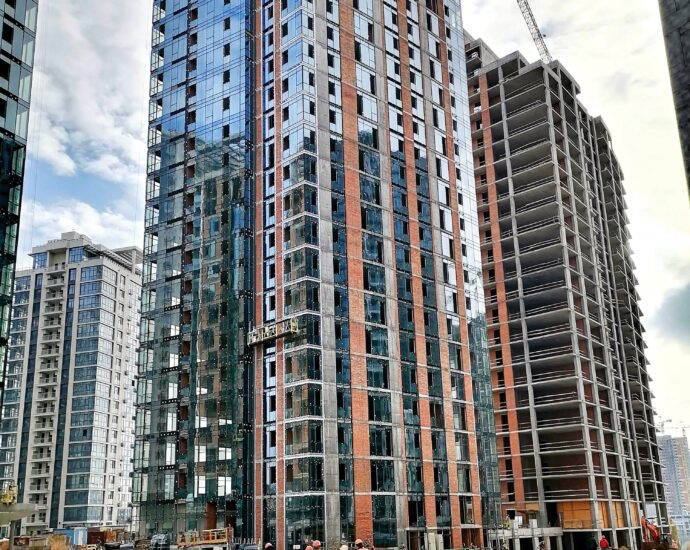

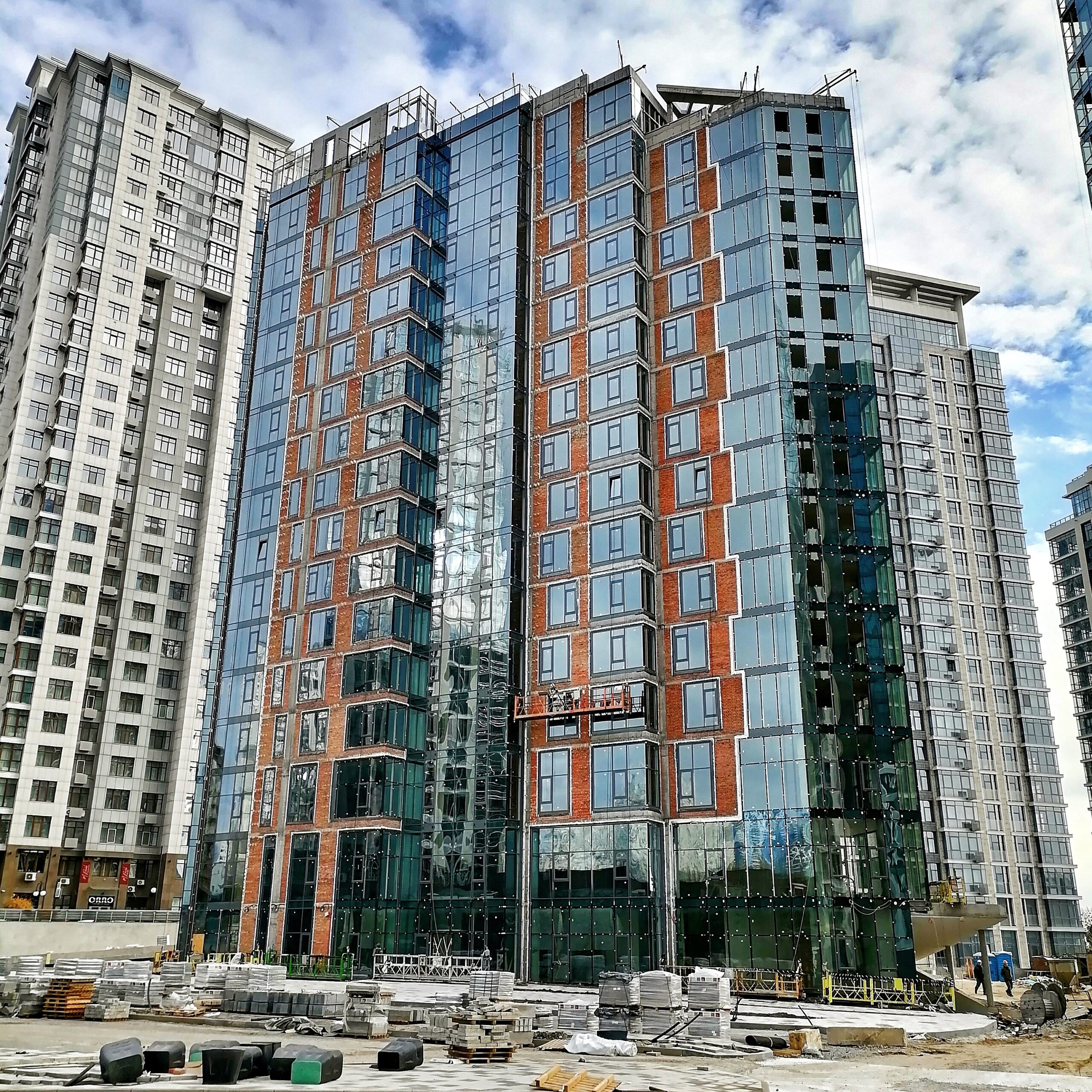

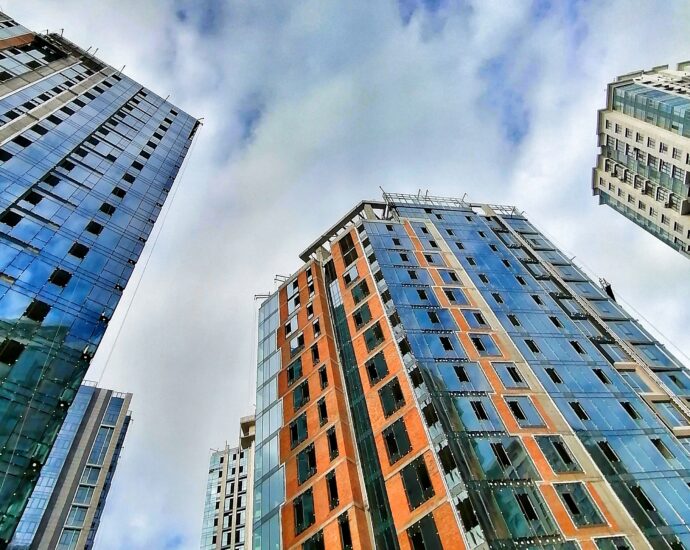

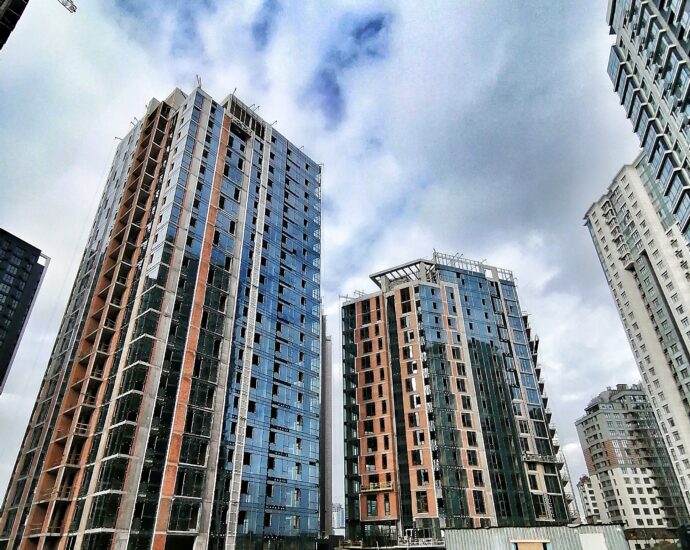

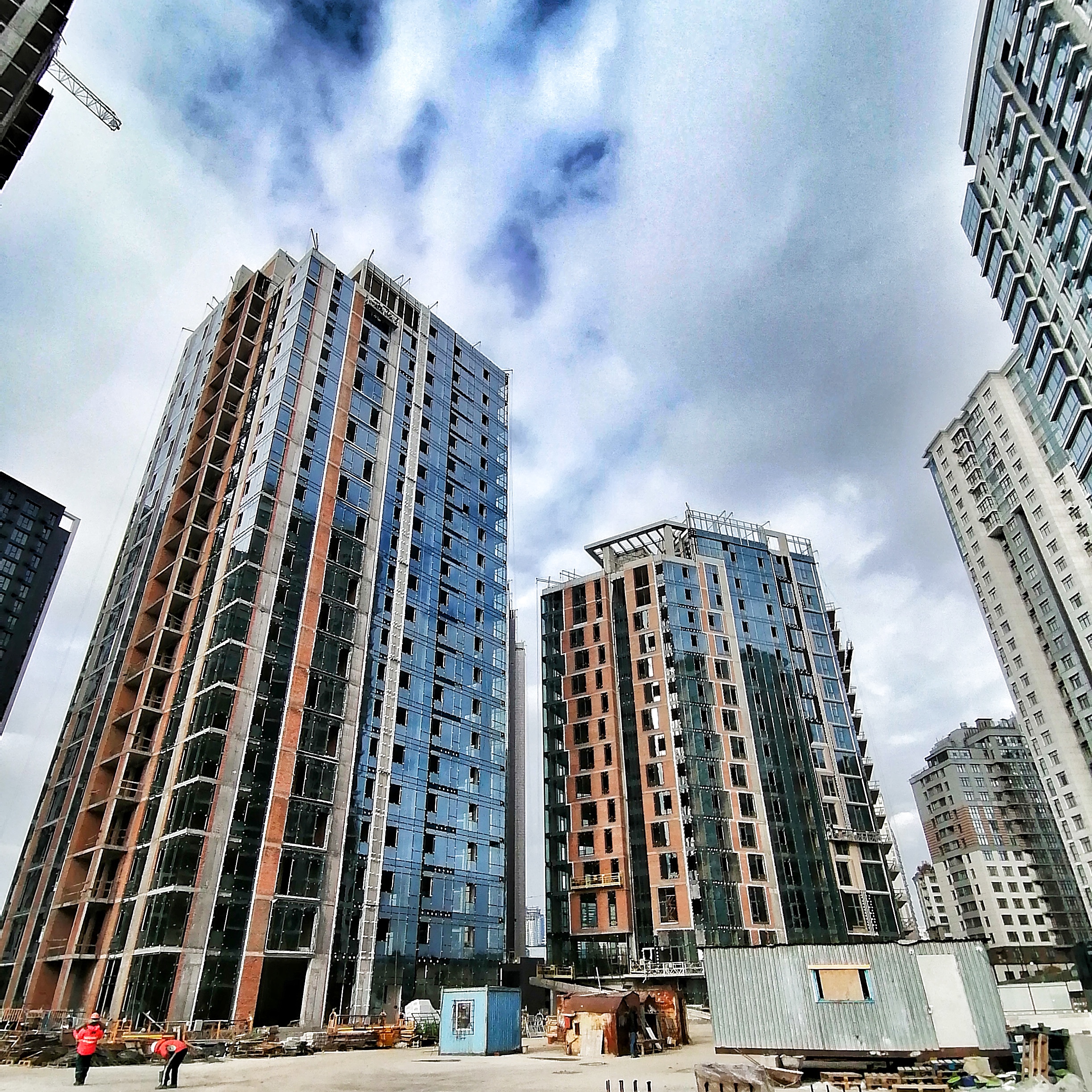

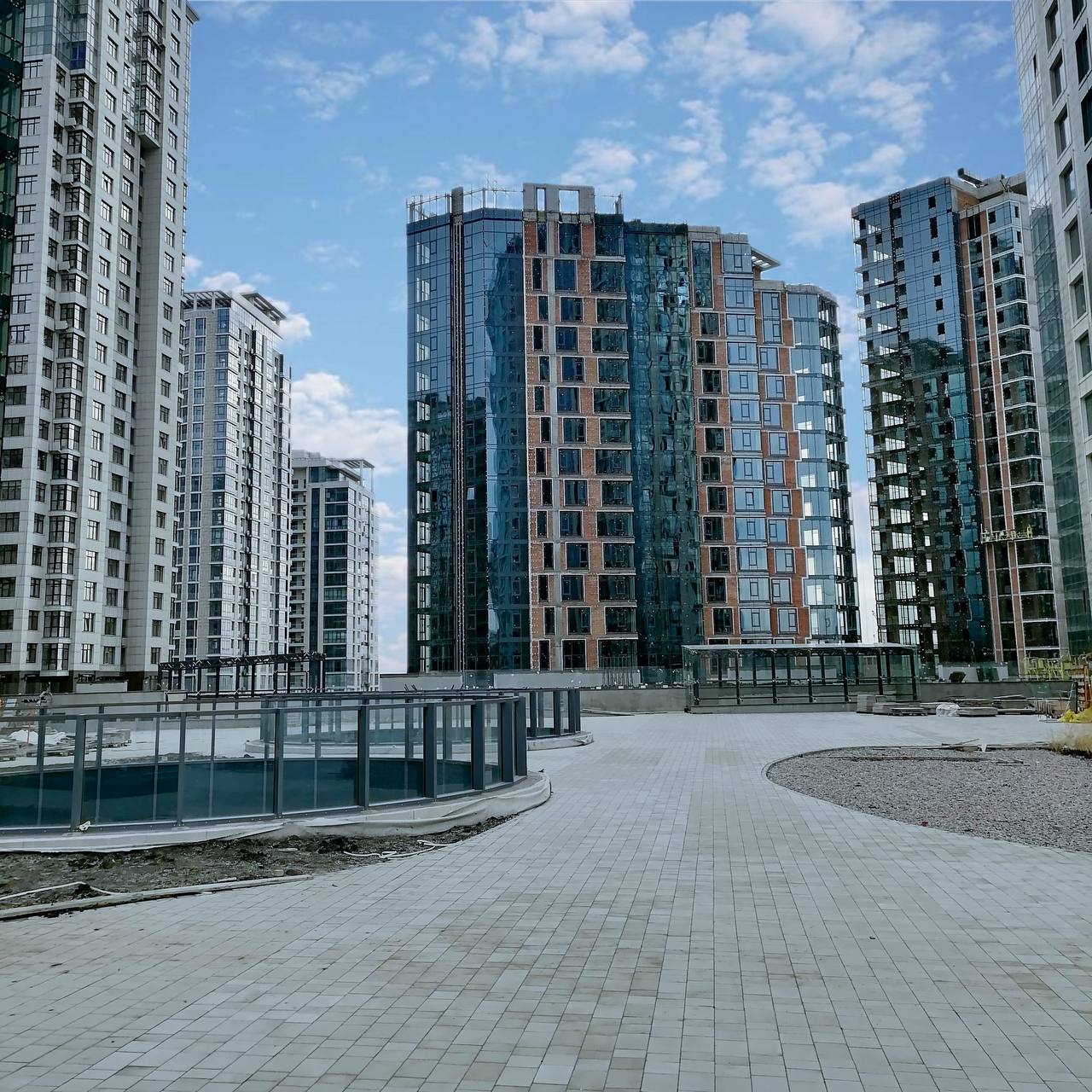

8 черга (проєктні номери будинків №5, №6, №9)
Будинок клубного формату №9

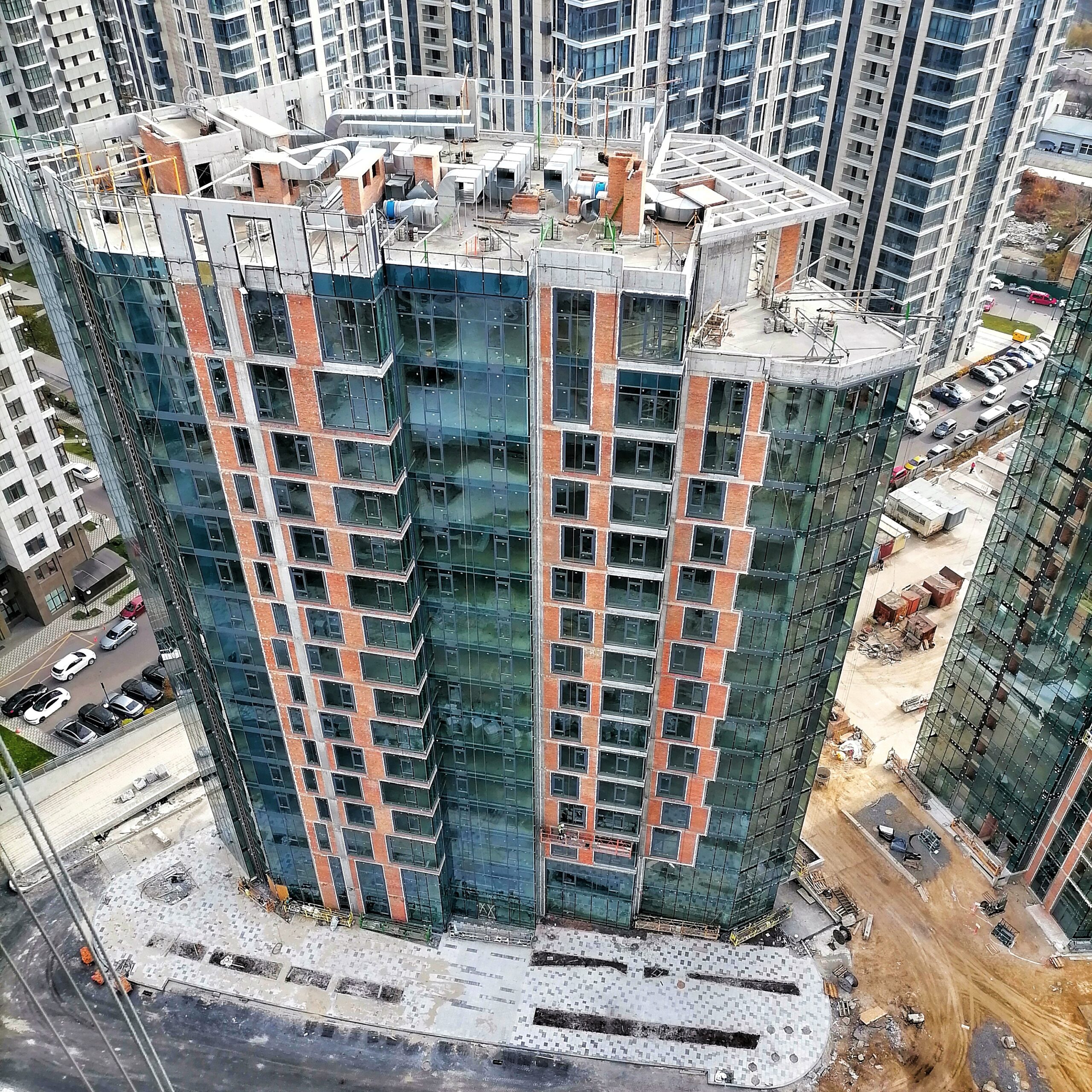

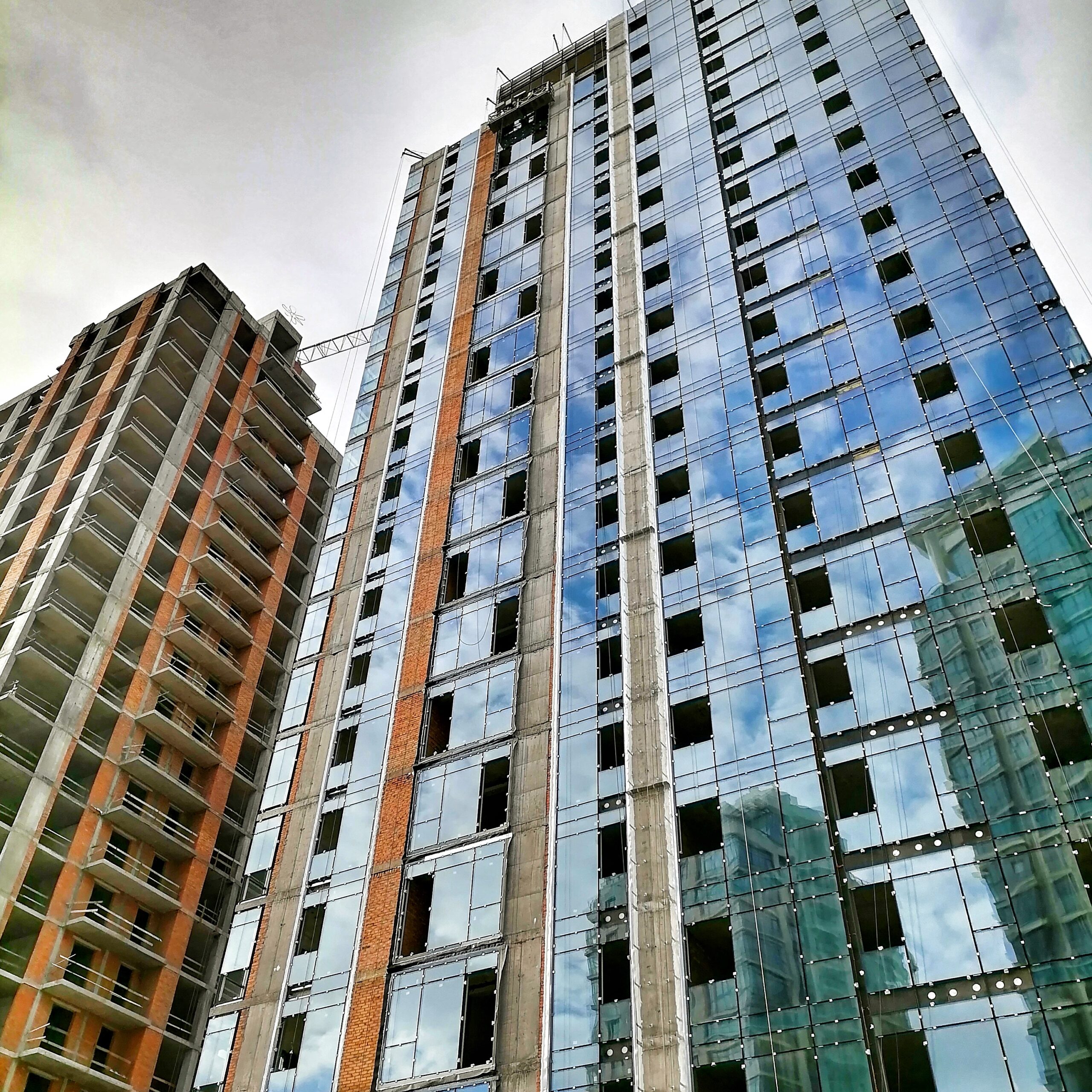

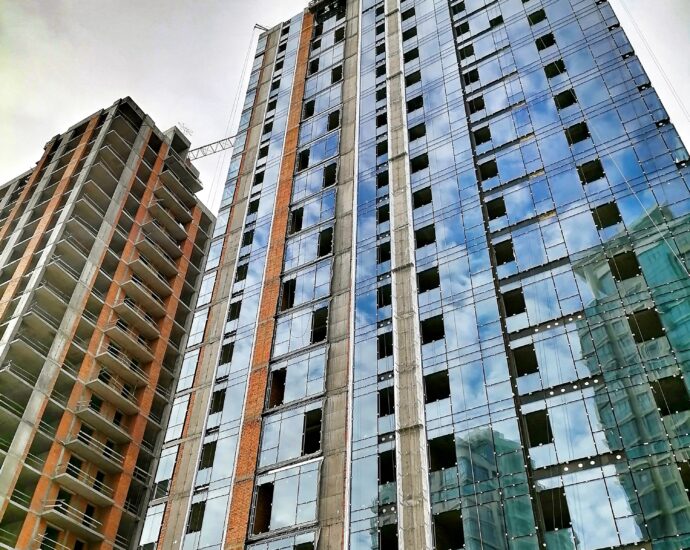

– Виконано 80% робіт з улаштування каркасів алюмінієвих вітражів та встановлення світлопрозорих огороджувальних конструкцій фасаду будівлі.
– Розпочато роботи з утеплення будинку негорючою мінеральною ватою, кріплення захисної геомембрани та монтажу профілів для влаштування навісного вентильованого фасаду.
– Триває улаштування протипожежної системи, сигналізації, диспетчеризації та автоматизації.
– У підземному паркінгу розпочато оздоблювальні роботи та тривають електромонтажні роботи з освітлення паркінгу.
– Розпочато монтаж гранітної накривної плити на парапет пандуса паркінгу.

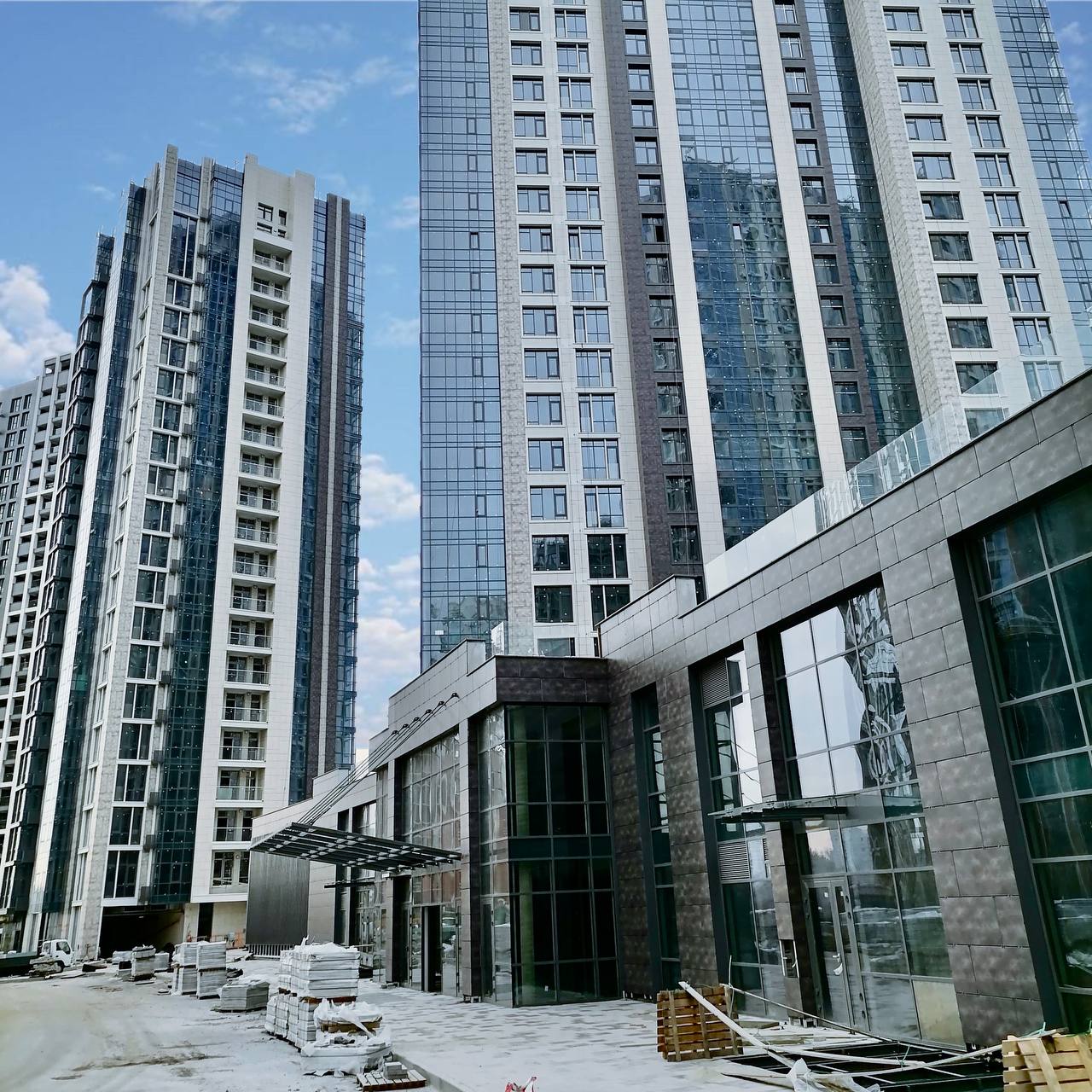

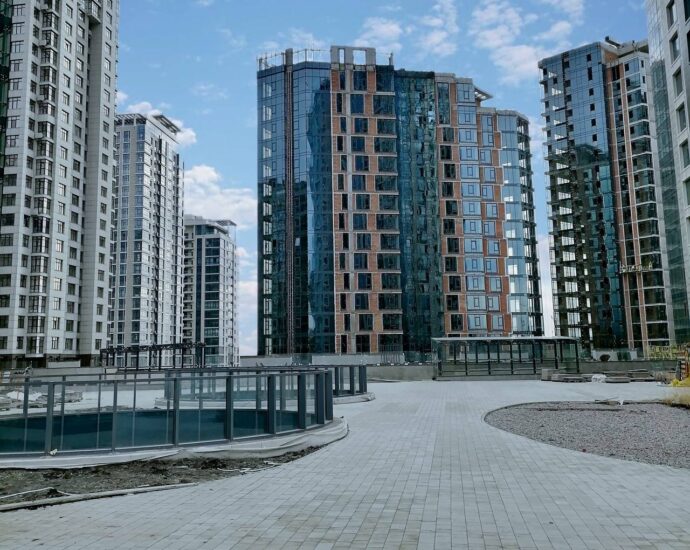

– Продовжуються роботи з благоустрою прибудинкової території.

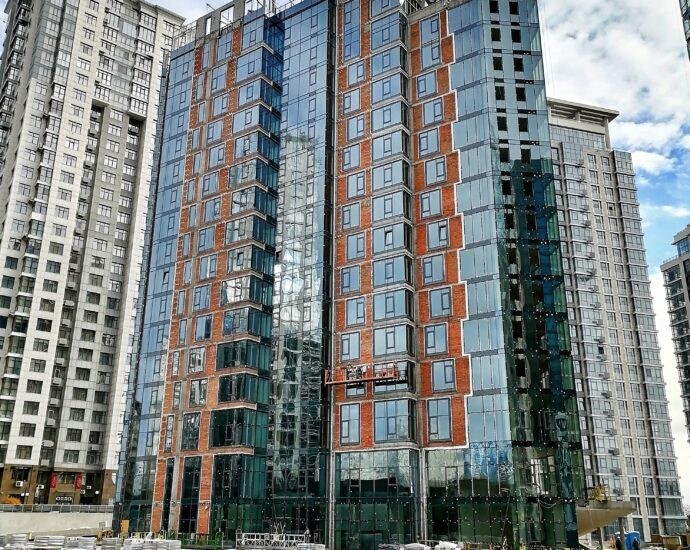

Будинок №6
– Завершено облаштування залізобетонних конструкцій ґанків входу.
– Завершується кладка зовнішніх і внутрішніх стін на останніх поверхах.
– Продовжується улаштування внутрішньобудинкових систем вентиляції та димовидалення.
– Розпочато роботи з облаштування дощової системи та каналізації.
Будинок №5
– Триває утеплення будинку негорючою мінеральною ватою, кріплення захисної геомембрани та монтаж профілів для влаштування навісного вентильованого фасаду.
– На 73% виконано роботи з улаштування каркасів алюмінієвих вітражів та монтажу світлопрозорих огороджувальних конструкцій фасаду будівлі.
– Продовжується улаштування протипожежної системи, сигналізації, диспетчеризації та автоматизації.
Завершено кладку цегляних зовнішніх стін у будівлі освітнього центру для дітей, завершуються роботи з облаштування покрівлі.
