Команда фахівців інвестиційно-девелоперської компанії City One Development працює на повну потужність, аби виправдати довіру інвесторів та якнайшвидше передати якісне і затишне житло власникам осель у 7 та 8 чергах житлового кварталу «Новопечерські Липки».

Традиційно звітуємо про динаміку та успіхи на будівельних майданчиках за минулий місяць:

7 черга (проєктні номери будинків №1, №2, №3, №4)

– Розпочато монтаж обладнання трансформаторної та розподільної підстанції.

– У всіх будинках 7 черги завершується встановлення віконних елементів на парапетній частині та алюмінієвих віконних вітражів і конструкцій фасаду.

– Тривають роботи з улаштування пішохідних доріжок перед будівлею комерційного призначення між будинками 2 та 3.

– Закінчили встановлення радіаторів у квартирах та місцях загального користування у будинках 1, 3 та 4 та продовжуємо монтаж у будинку 2.

– Завершується розведення та монтаж поверхових електрощитів у квартирах і місцях загального користування, а також протипожежних вогнезатримуючих клапанів у будинках 2, 3.

– Виконуються оздоблювальні роботи у місцях загального користування та вхідних групах всіх чотирьох будинків 7 черги.

– Тривають оздоблювальні роботи у підземному паркінгу під будинками 1, 2, 3.

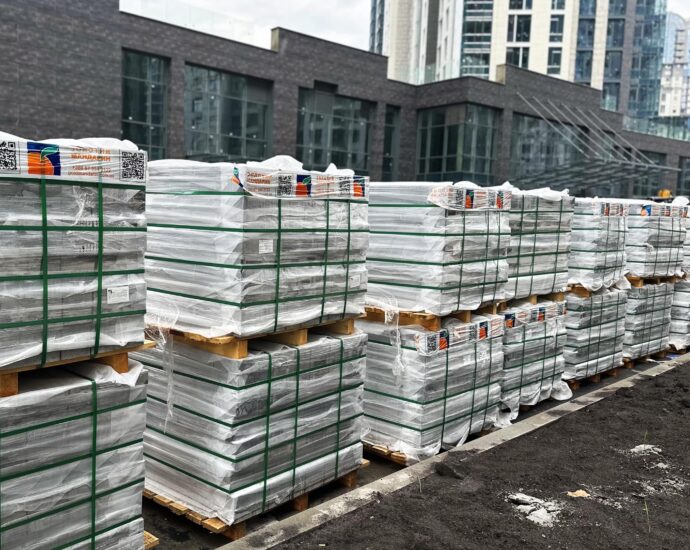

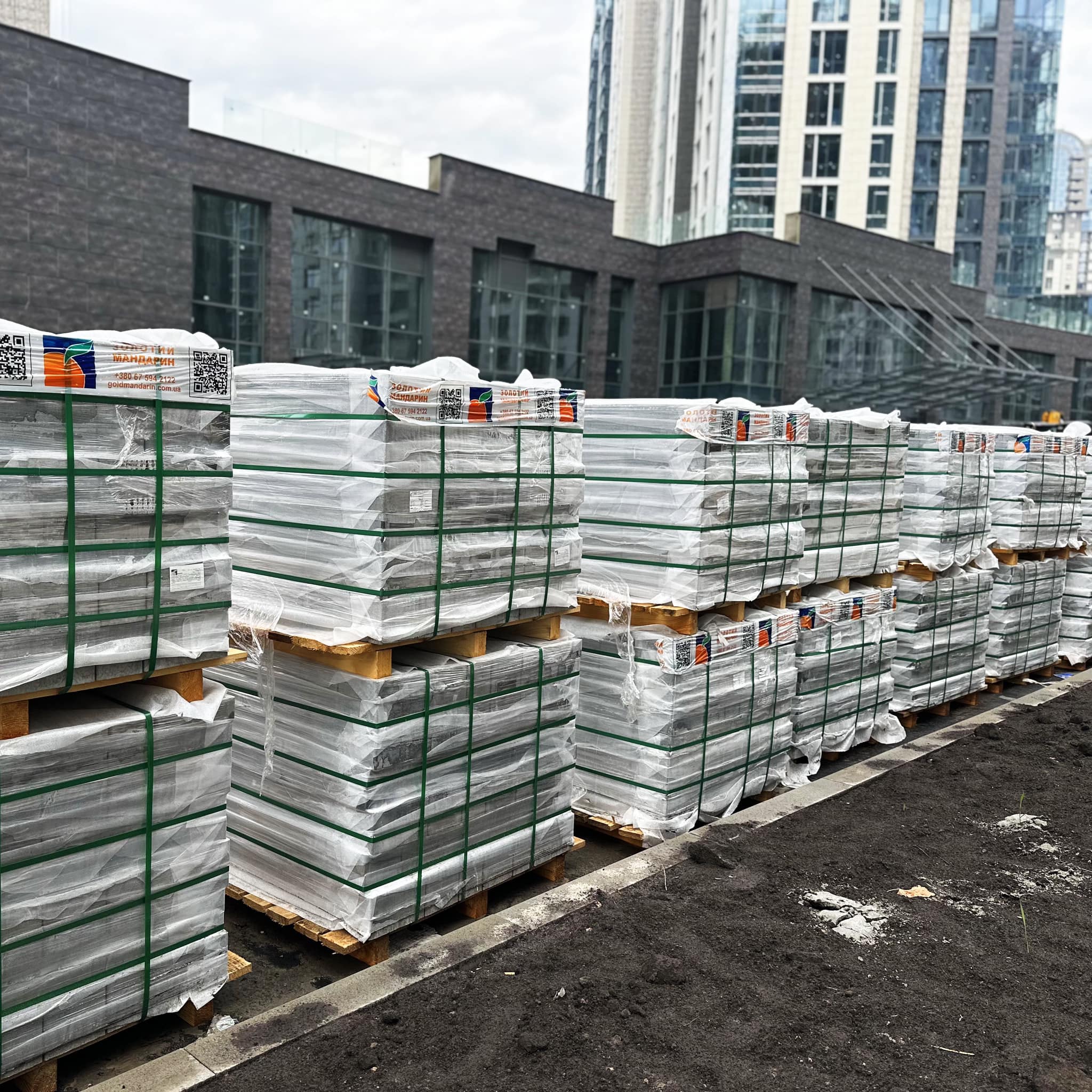

– Ведеться благоустрій прибудинкової території: укладання тротуарної плитки, монтаж систем автополиву та вуличного освітлення.

– На завершальній стадії встановлення скляного огороджувального парапету на оглядовому майданчику над комерційною будівлею між будинками 2-3.

– Продовжуються роботи з прокладання дороги, яка з’єднає існуючу вулицю Андрія Верхогляда з новими будинками 7 та 8 черг будівництва.

8 черга (проєктні номери будинків №5, №6, №9)

Будинок клубного формату №9

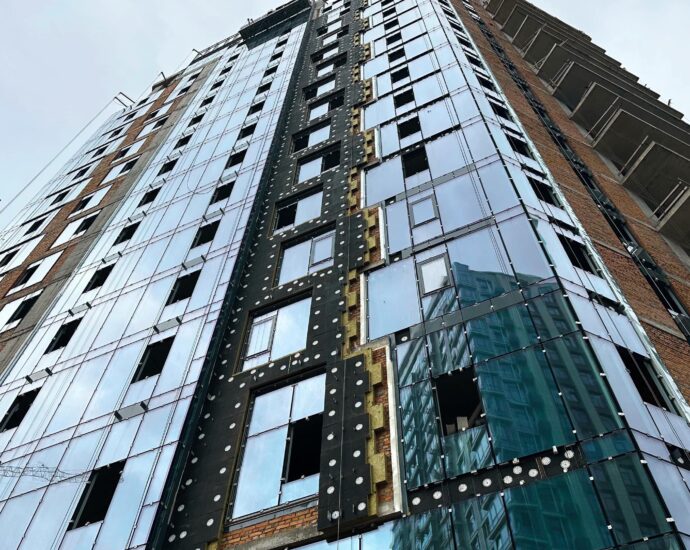

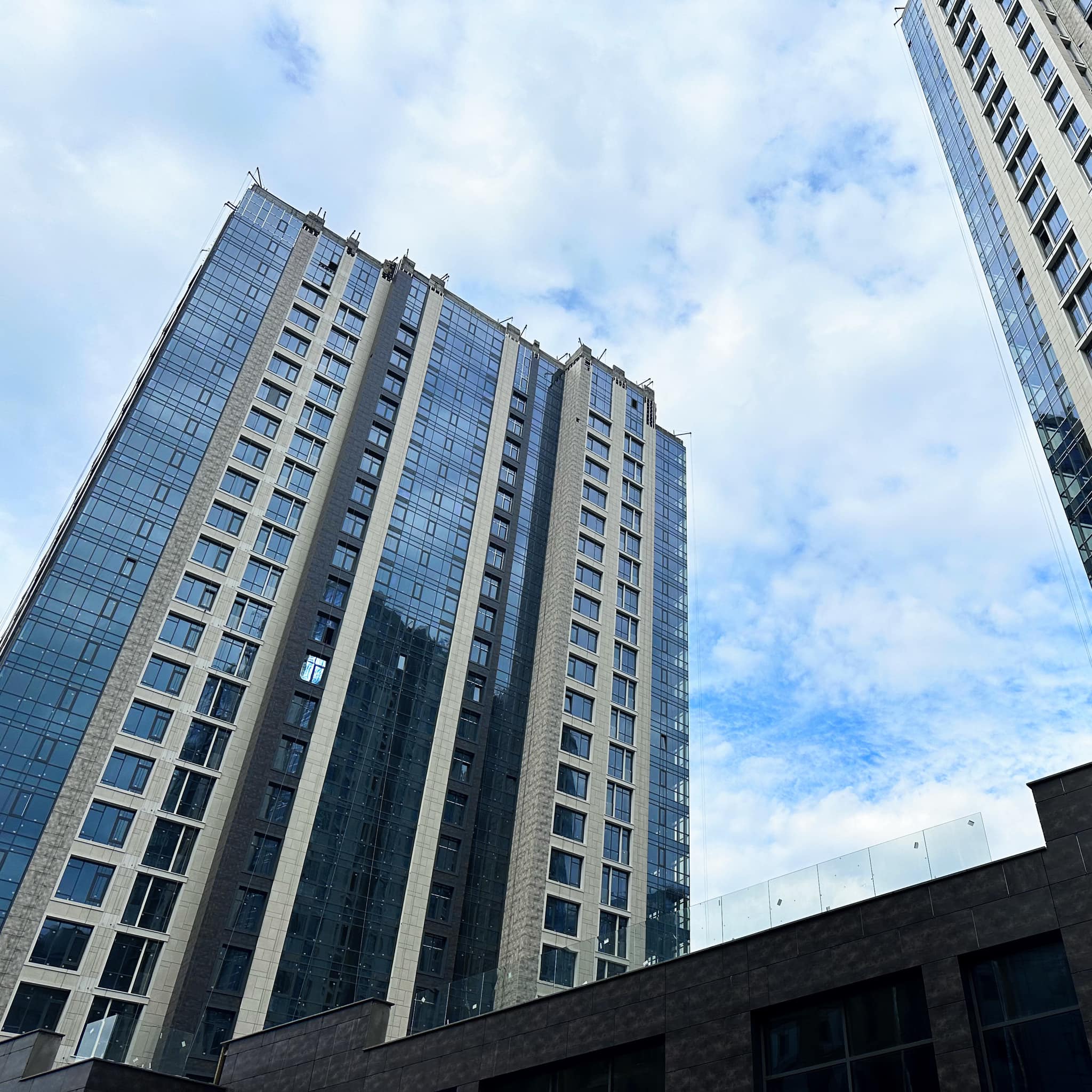

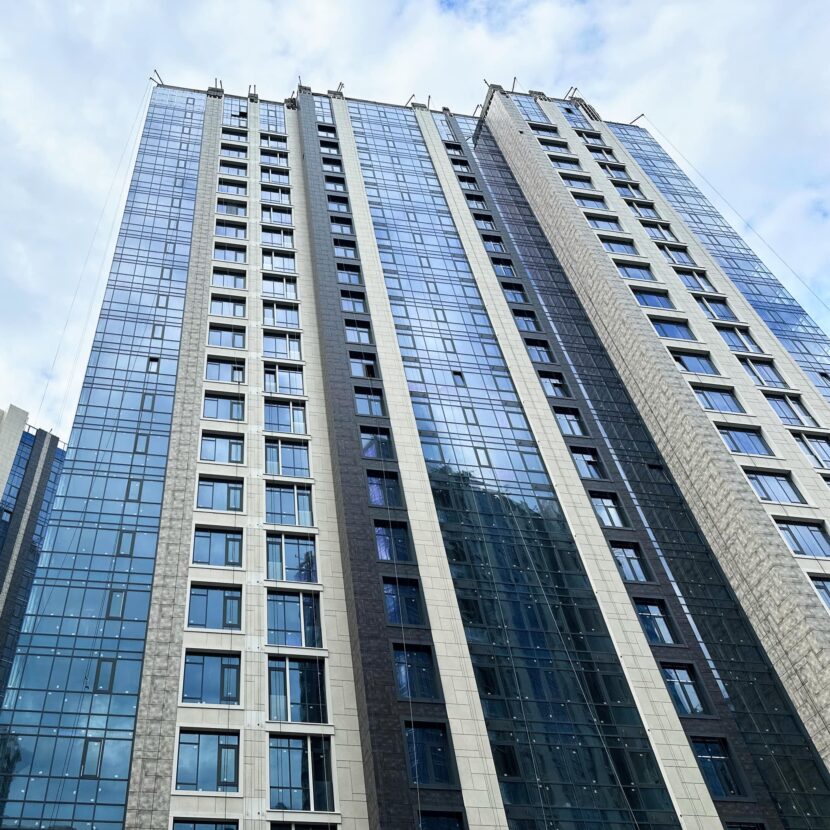

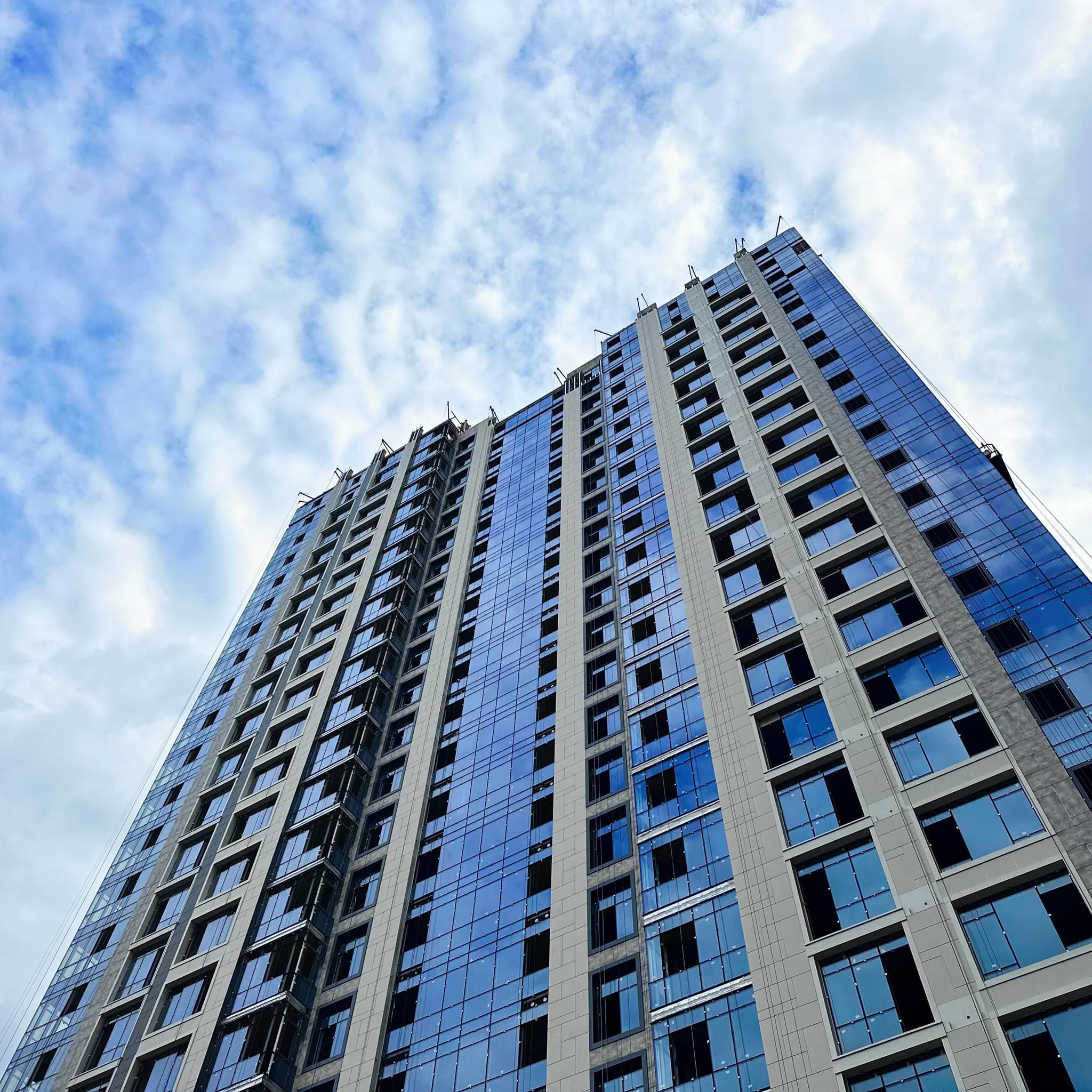

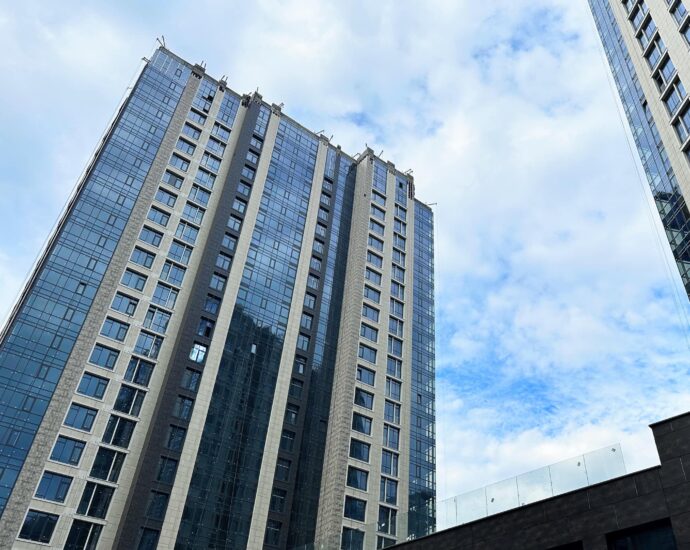

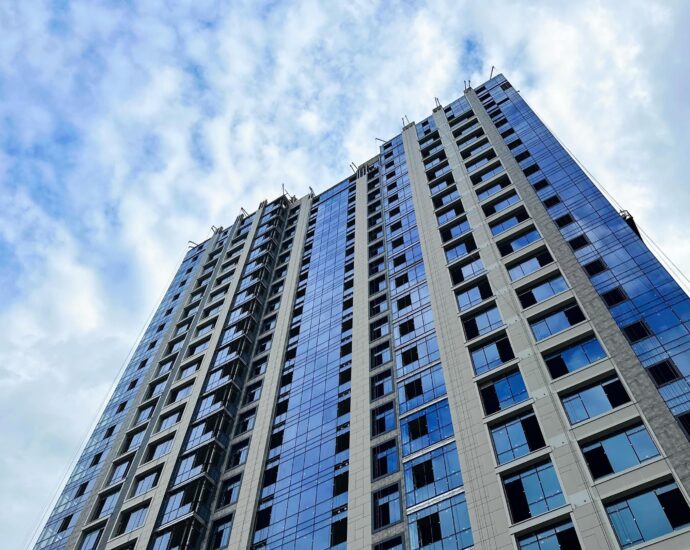

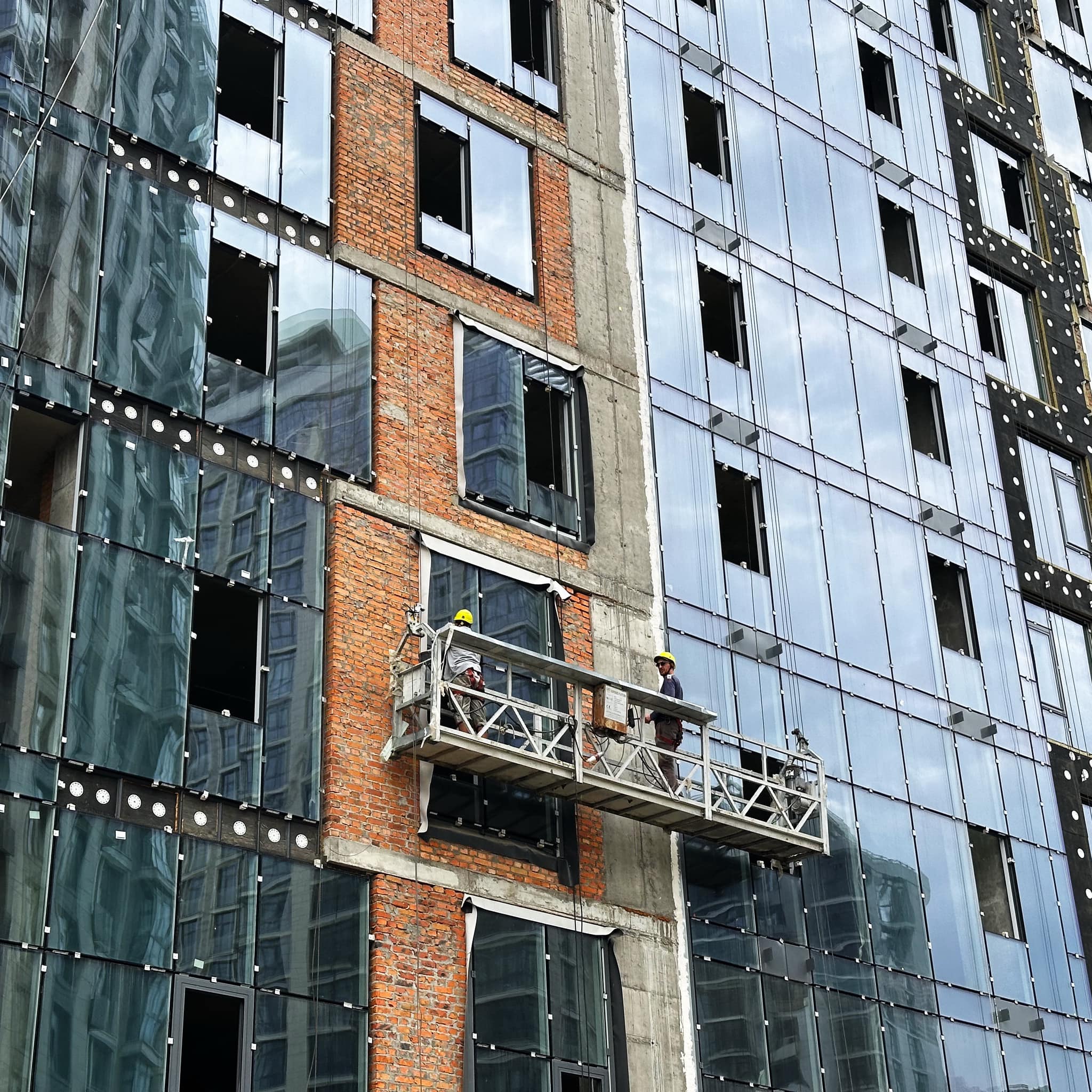

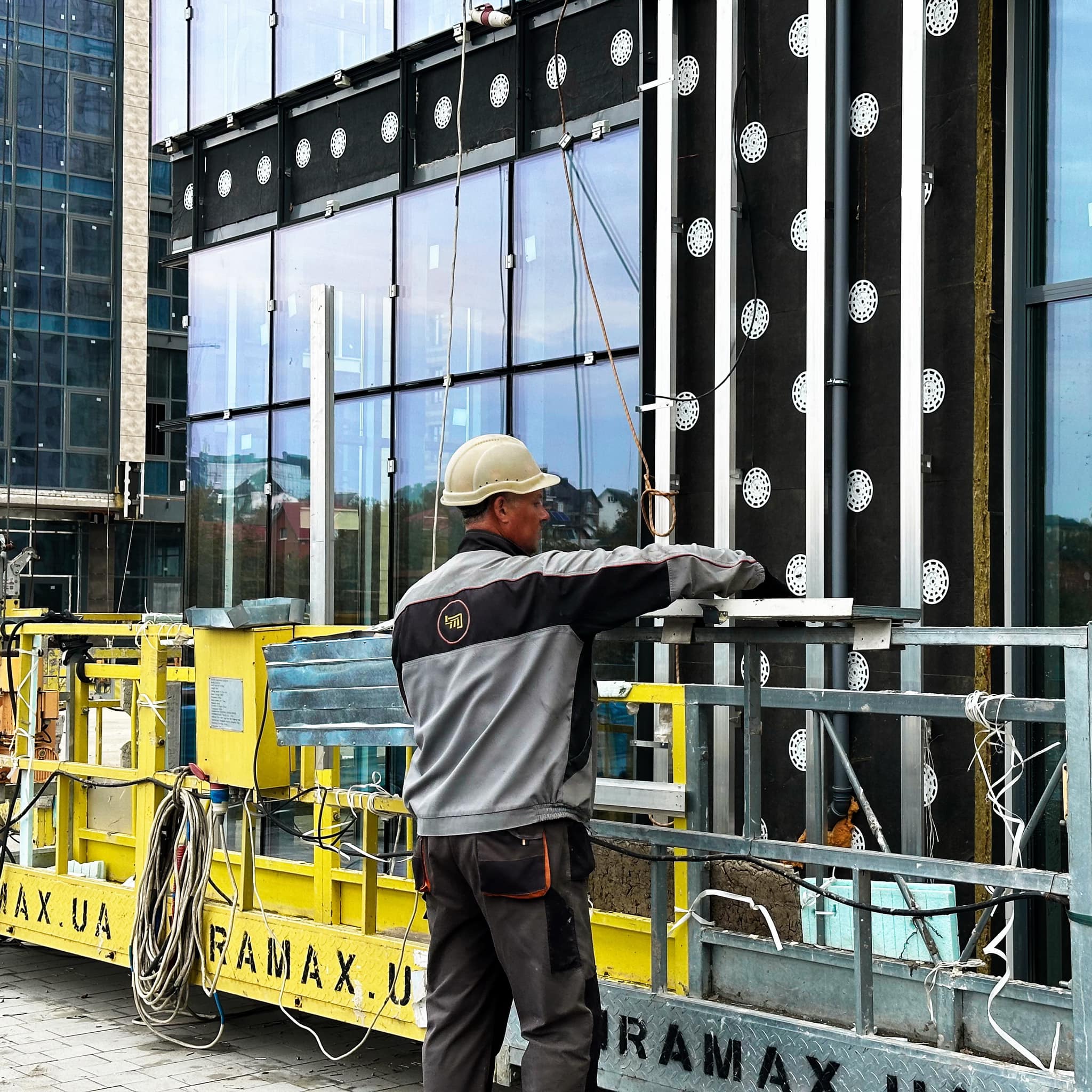

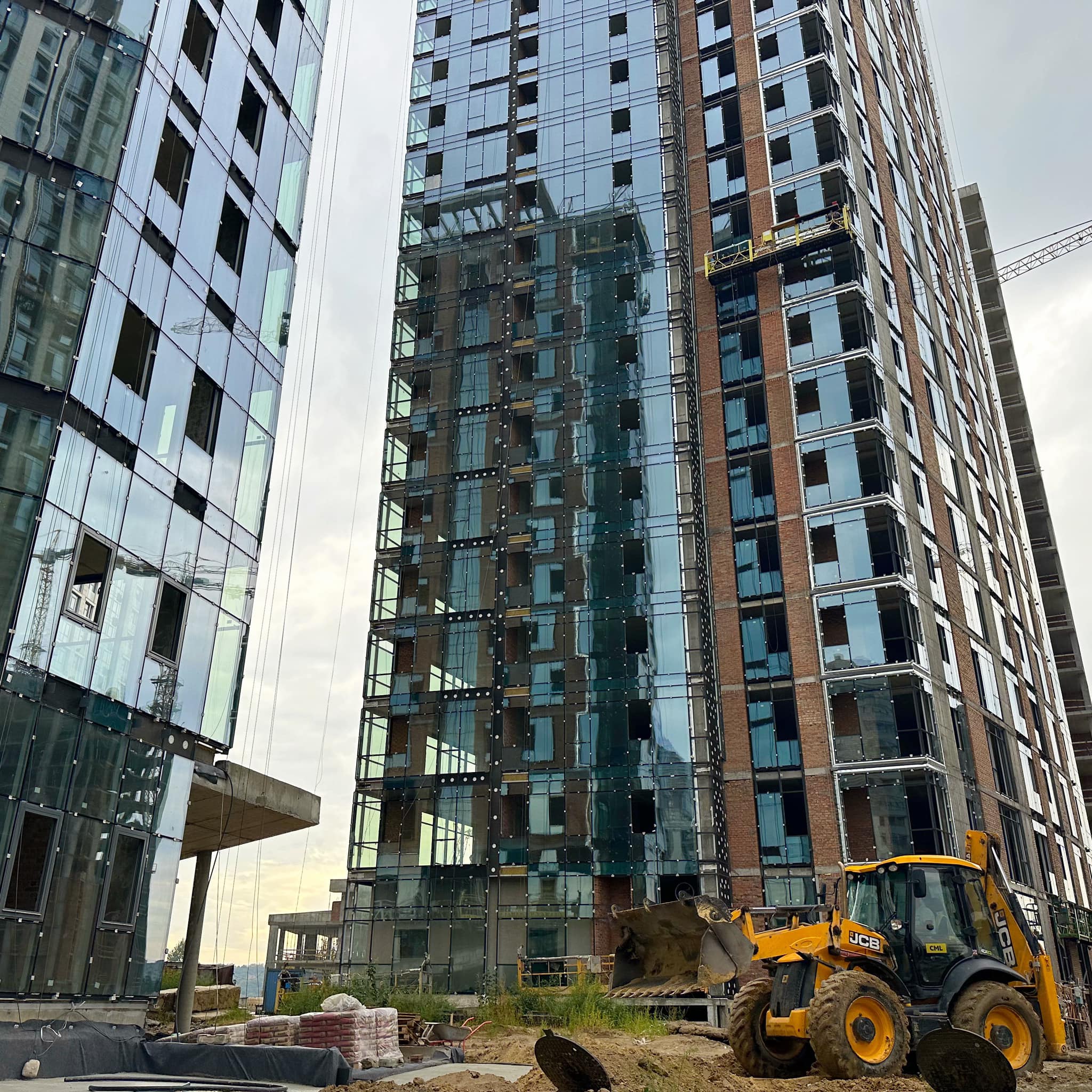

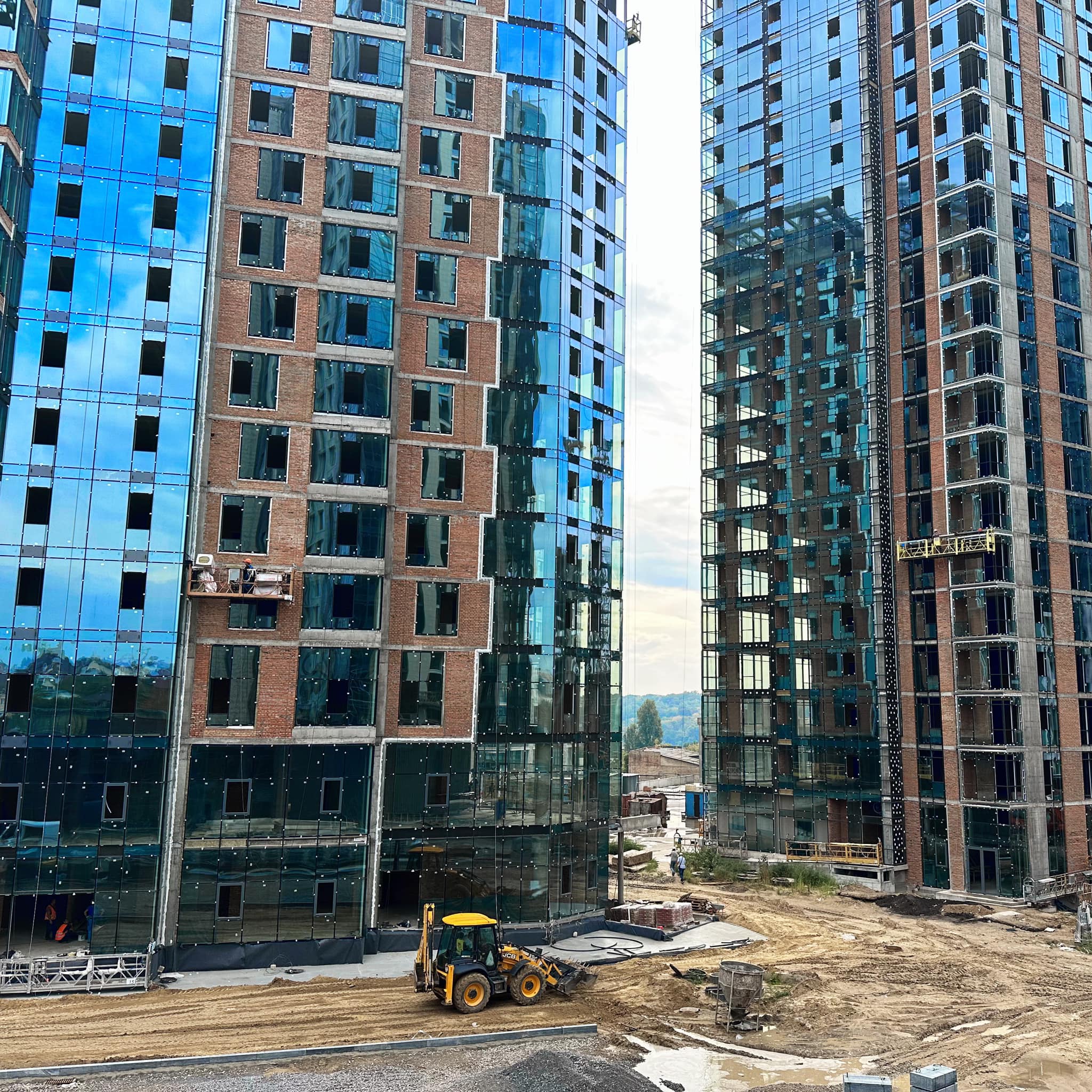

– Виконано 70% робіт з влаштування каркасів алюмінієвих вітражів та встановлення світлопрозорих огороджувальних конструкцій фасаду з 1 по 16 поверхи.
– Розпочато роботи з утеплення будинку мінеральною ватою.

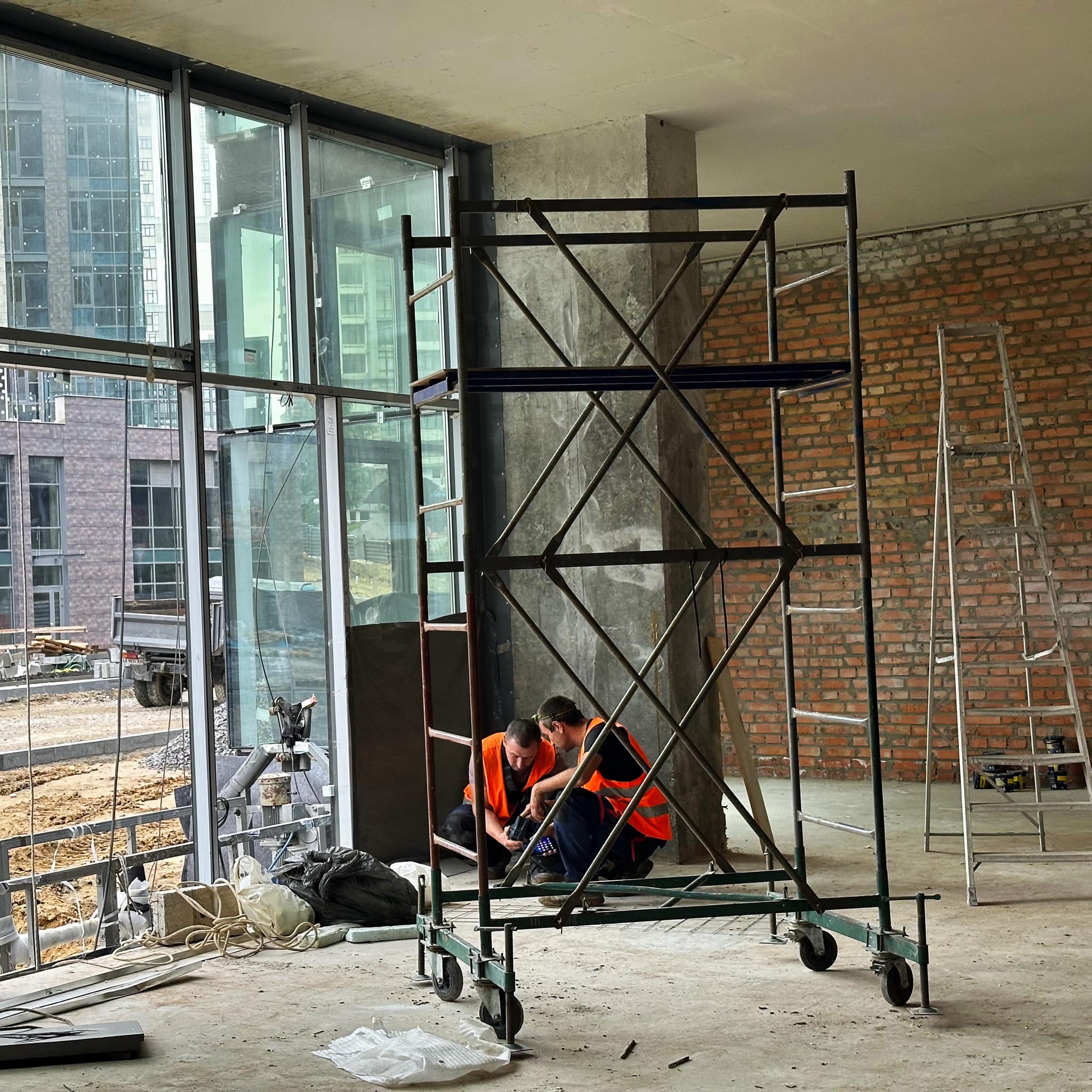

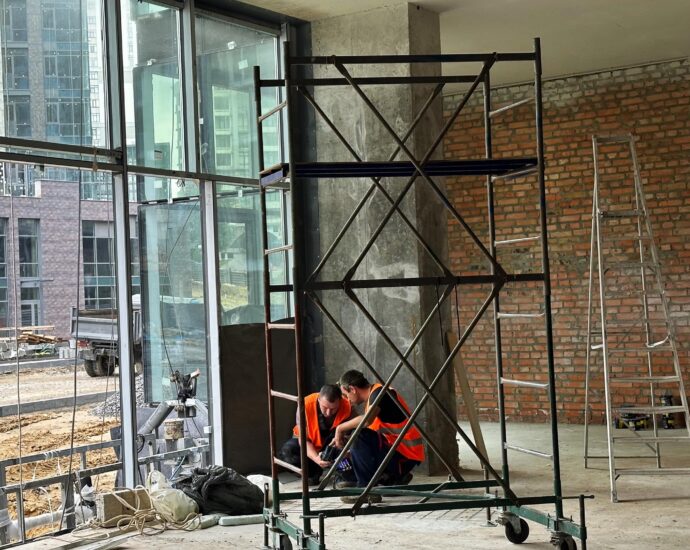

– Триває улаштування систем: протипожежної, сигналізації, диспетчеризації та автоматизації.
– В підземному паркінгу розпочато оздоблювальні роботи технічних приміщень.
– Продовжуємо роботи з благоустрою прибудинкової території.

Будинок №6

– Розпочато роботи з улаштування покрівлі.
– Завершуємо кладку зовнішніх і внутрішніх стін на останніх поверхах.
– Розпочато роботи з улаштування залізобетонних конструкцій ґанків входу.
– Триває улаштування внутрішньобудинкових систем вентиляції та димовидалення.

Будинок №5

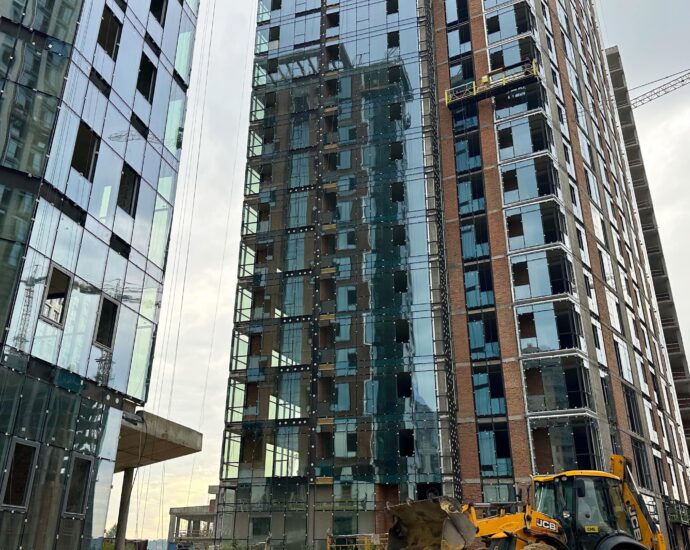

– Виконано 67% робіт з влаштування каркасів алюмінієвих вітражів та встановлення світлопрозорих огороджувальних конструкцій фасаду з 2 по 21 поверхи.
– Триває улаштування протипожежної системи та систем сигналізації, диспетчеризації та автоматизації.
– Прокладаємо підземні прибудинкові комунікації.

Завершено монолітні роботи з будівництва освітнього центру для дітей та розпочато облаштування покрівлі.
