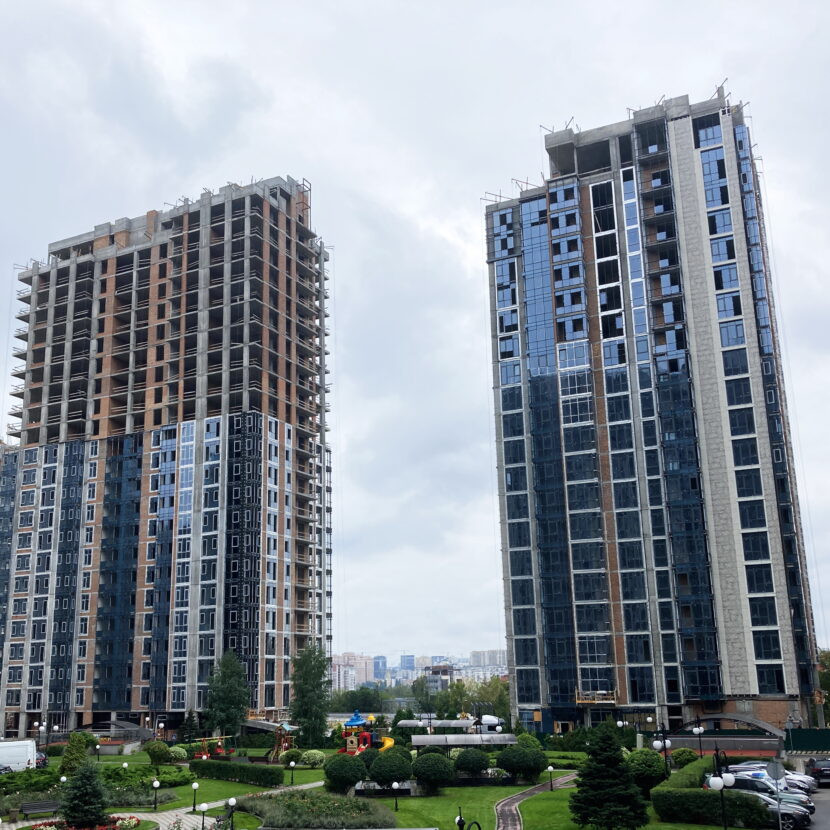

City One Development у партнерстві з UDP продовжують виконувати свої зобов’язання перед клієнтами та не збавляють темпи будівництва. На будівельних майданчиках житлового кварталу «Новопечерські Липки» ведуться активні роботи та станом на кінець вересня відбулися наступні зміни:
7 черга кварталу (будинки №1,2,3,4)
Будинок №1

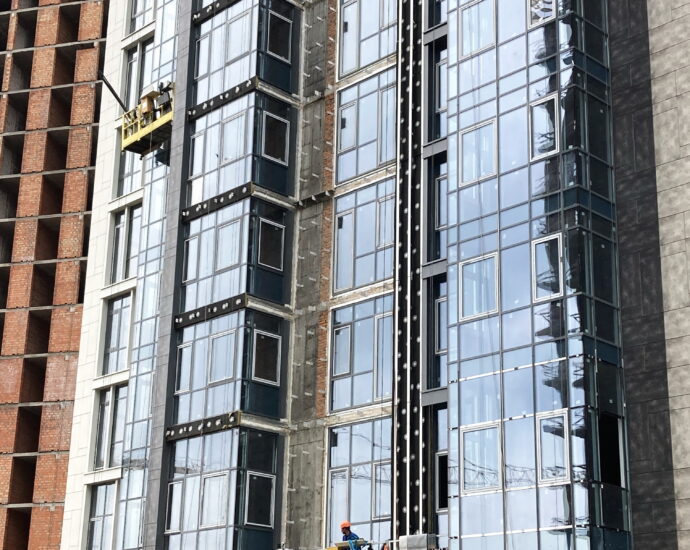

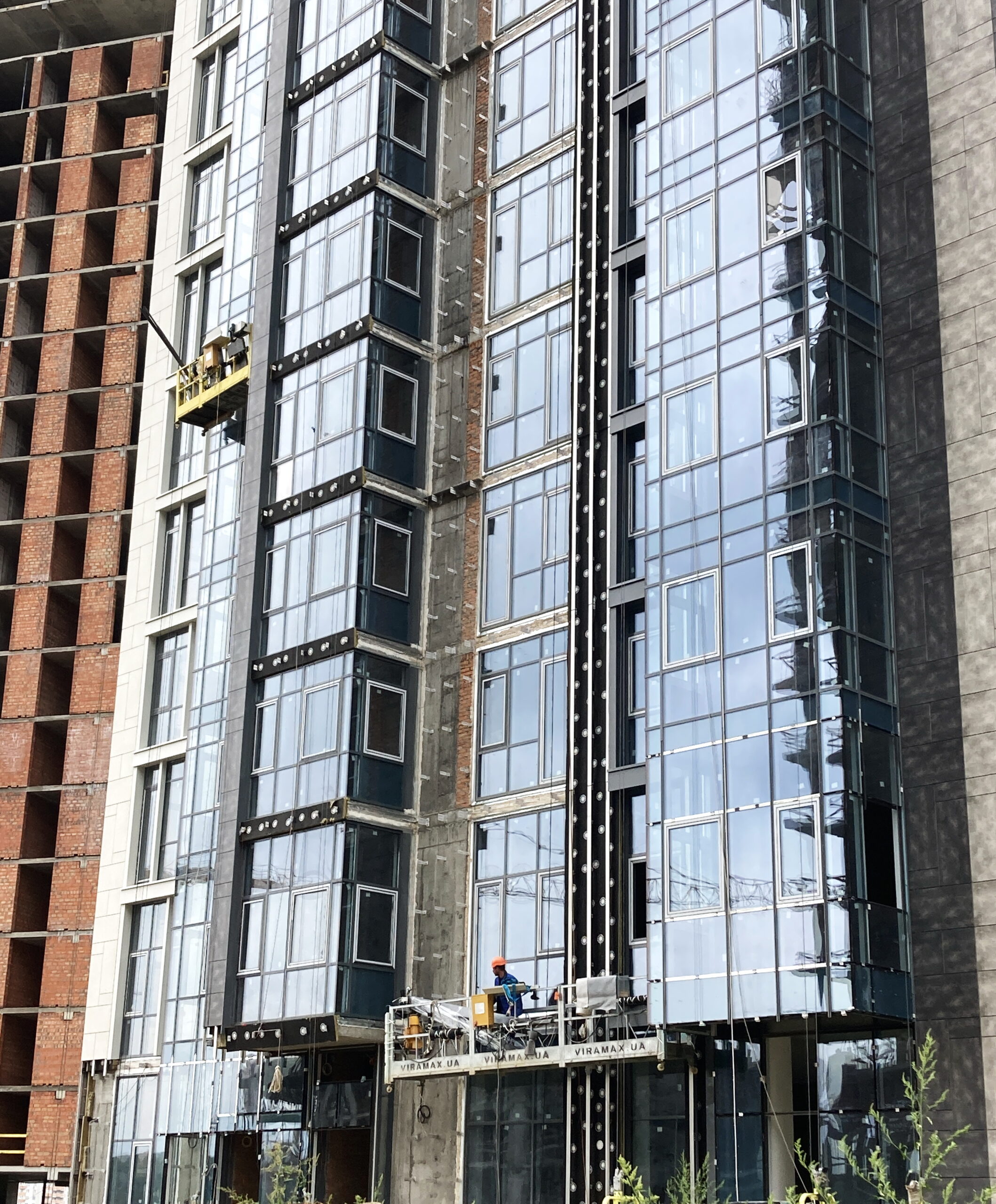

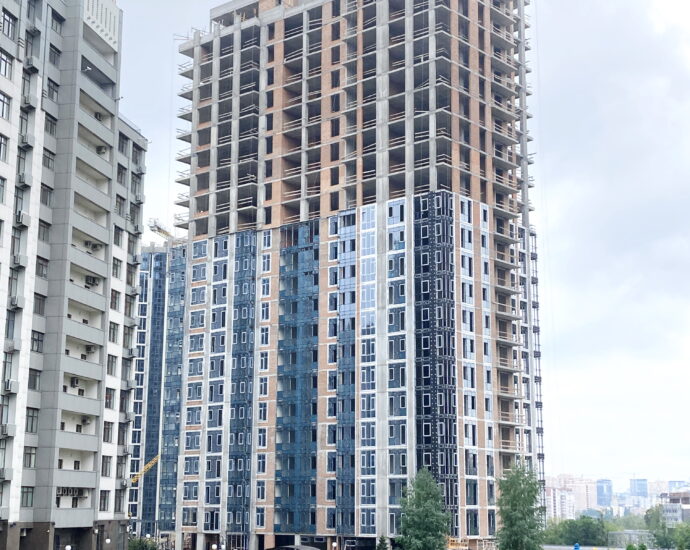

- Продовжується влаштування алюмінієвих віконних вітражів, скління та встановлення віконних та дверних конструкцій з 13 по 20 поверхи.

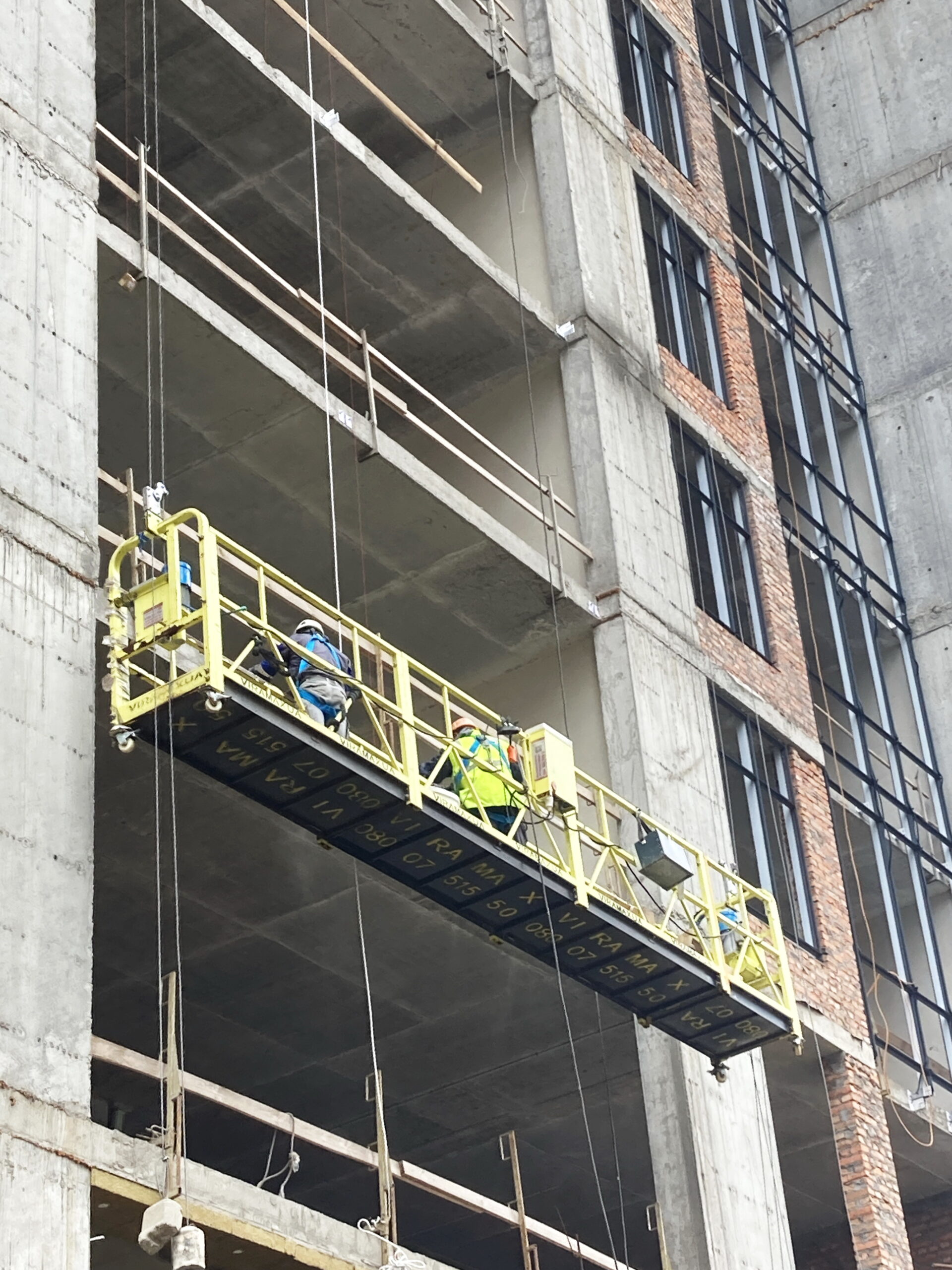

- Триває утеплення будинку негорючою мінеральною ватою, кріплення захисної геомембрани та монтаж профілів для кріплення навісного вентильованого фасаду.
- Ведуться роботи з влаштування навісного вентильованого фасаду з керамограніту.
- Розпочато встановлення архітектурного фасадного освітлення.

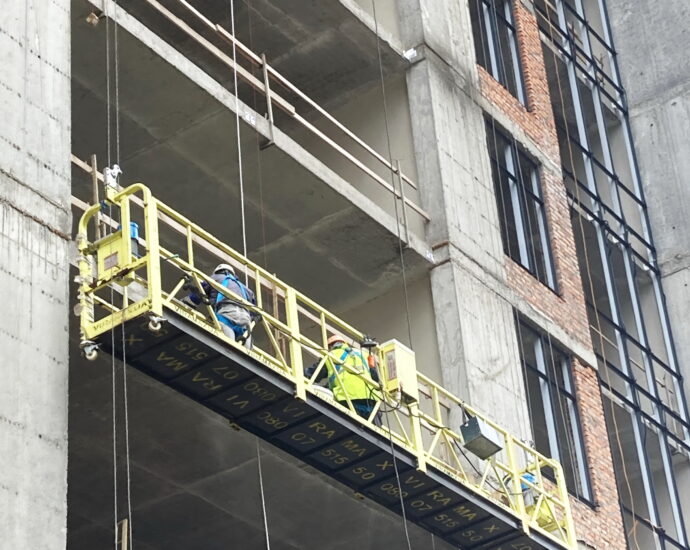

- Розпочато випробувальні роботи із запуском ліфтового обладнання.
Будинок №2
- Триває влаштування алюмінієвих віконних вітражів с 14 по 24 поверхи.
- Продовжуються роботи з утеплення будинку негорючою мінеральною ватою, кріплення захисної геомембрани та монтаж профілів для влаштування навісного вентильованого фасаду.
- Завершуються роботи з встановлення ліфтового обладнання.
- У будинках №1 та №2 розпочато облаштування центрального теплового пункту та насосного водозабезпечення.
Будинок №3
- Тривають підготовчі роботи для подальшого встановлення віконних блоків.
- Продовжується влаштування алюмінієвих віконних вітражів з 1 по 22 поверхи.
- Йдуть монтажні роботи з встановлення ліфтового обладнання.
- Триває внутрішнє утеплення між першим поверхом та підземним паркінгом.
Будинок №4

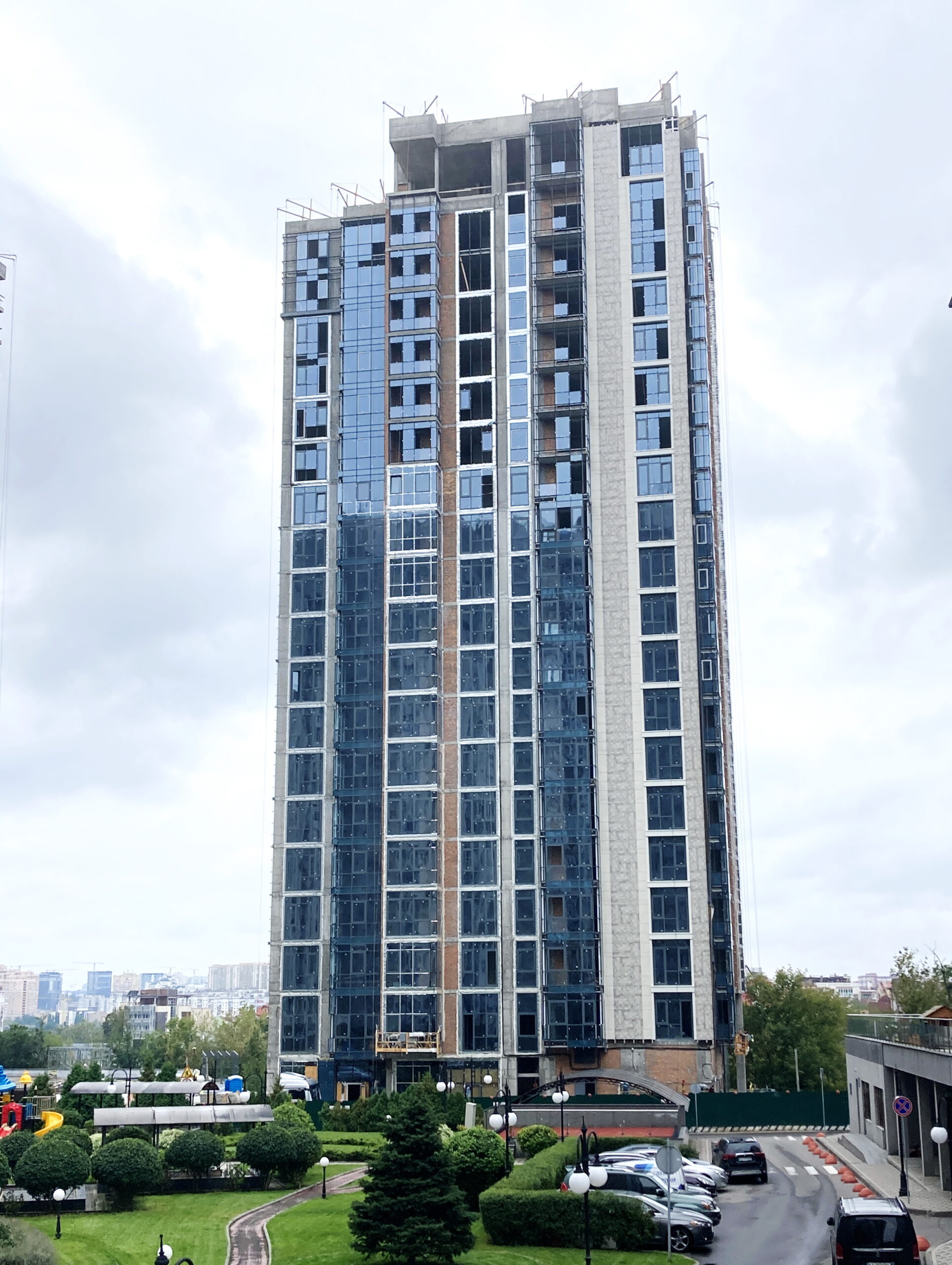

- На 99% завершені роботи з утеплення стін негорючою мінеральною ватою та кріплення геомембрани.

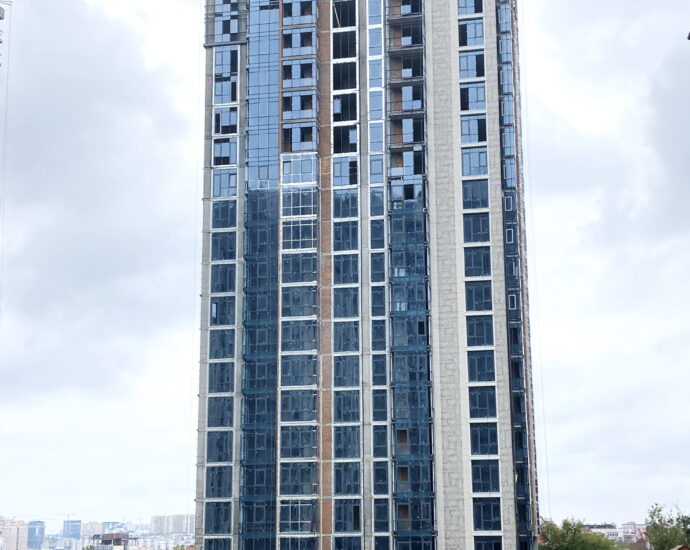

- На 98% завершено монтаж алюмінієвих віконних вітражів, встановлення віконних і дверних блоків.
- На 98% завершено облаштування навісного вентильованого фасаду з керамограніту.
- Завершено монтажні роботи з встановлення ліфтового обладнання.
- Завершується утеплення стін, роботи з гідроізоляції та облаштування дорожнього покриття в’їздної групи паркінгу.
- Тривають роботи з підключення нових будинків до основних систем життєзабезпечення будинків.
- Ведуться роботи з облаштування інженерних мереж будинків №1,№2,№3.
8 черга (будинки №5,6,9)
Будинок клубного формату №9

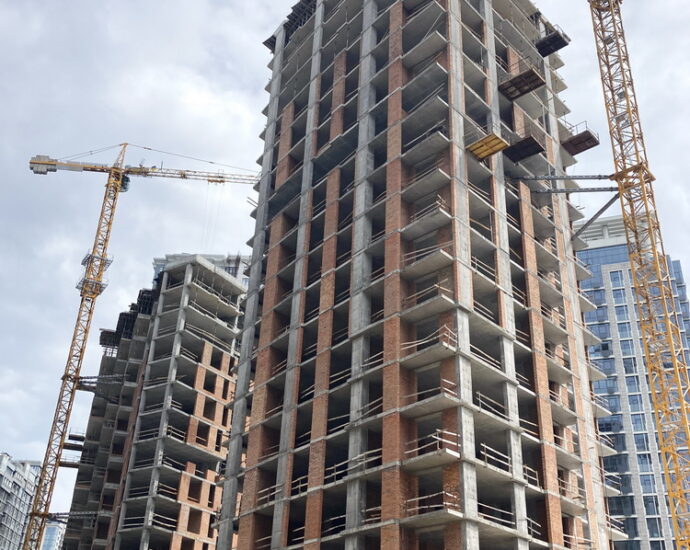

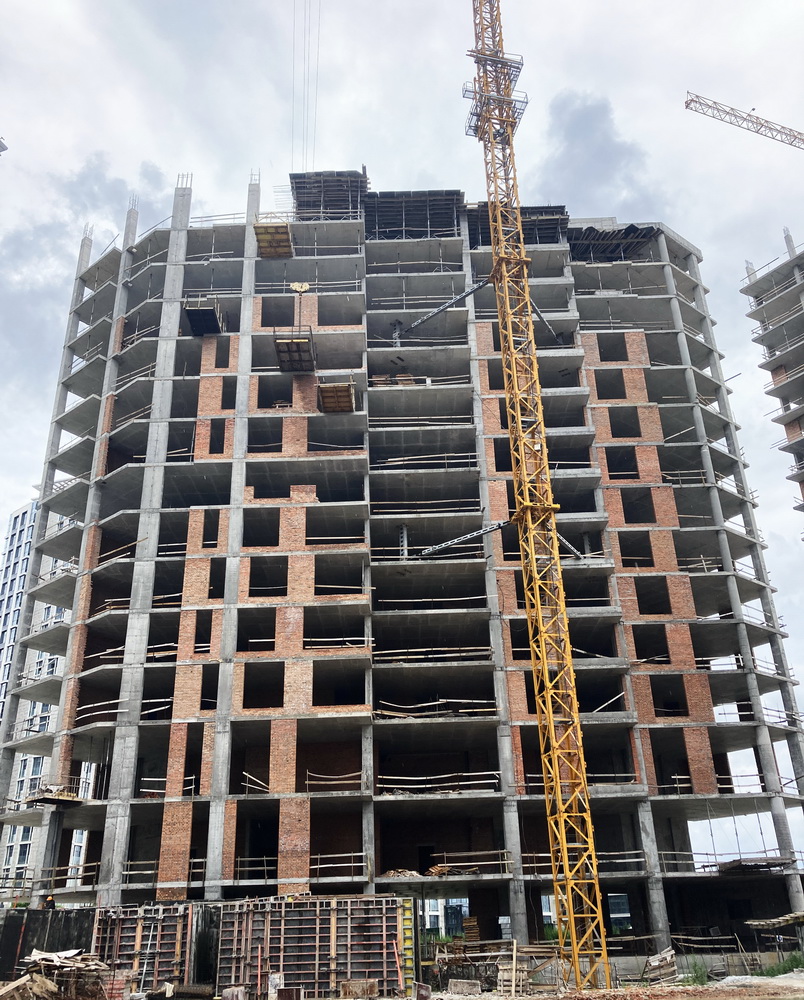

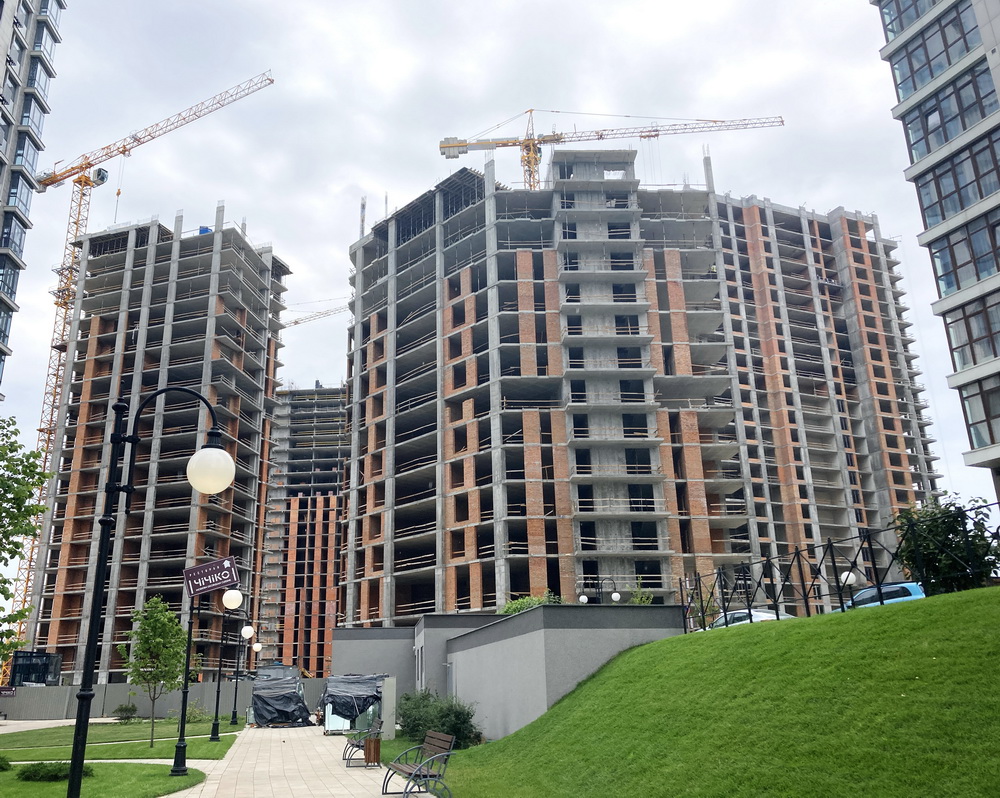

- На фінальній стадії будівництво монолітного каркасу будівлі. Заливаємо плити перекриття між останнім 16 поверхом та технічним поверхом, влаштовуємо вертикальні елементи та колони покрівлі.

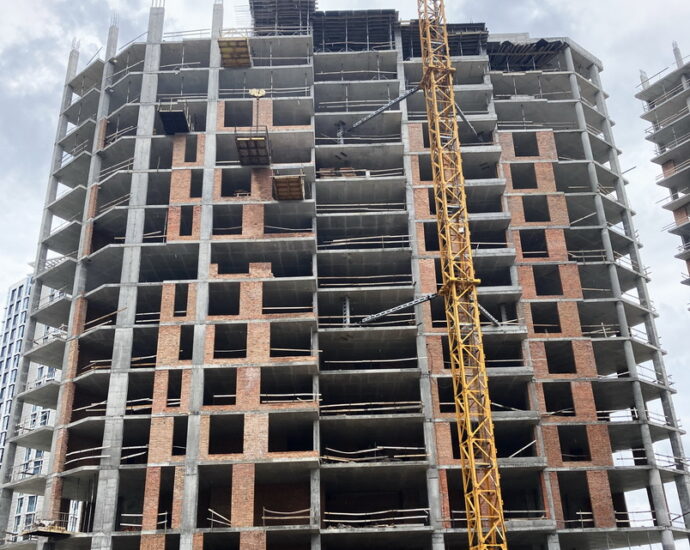

- Продовжуються роботи з кладки цегляних зовнішніх та внутрішніх стін на рівні 12-13 поверхів.
- Триває монтаж систем вентиляції та стояків водопроводу і каналізації.
Будинок №5

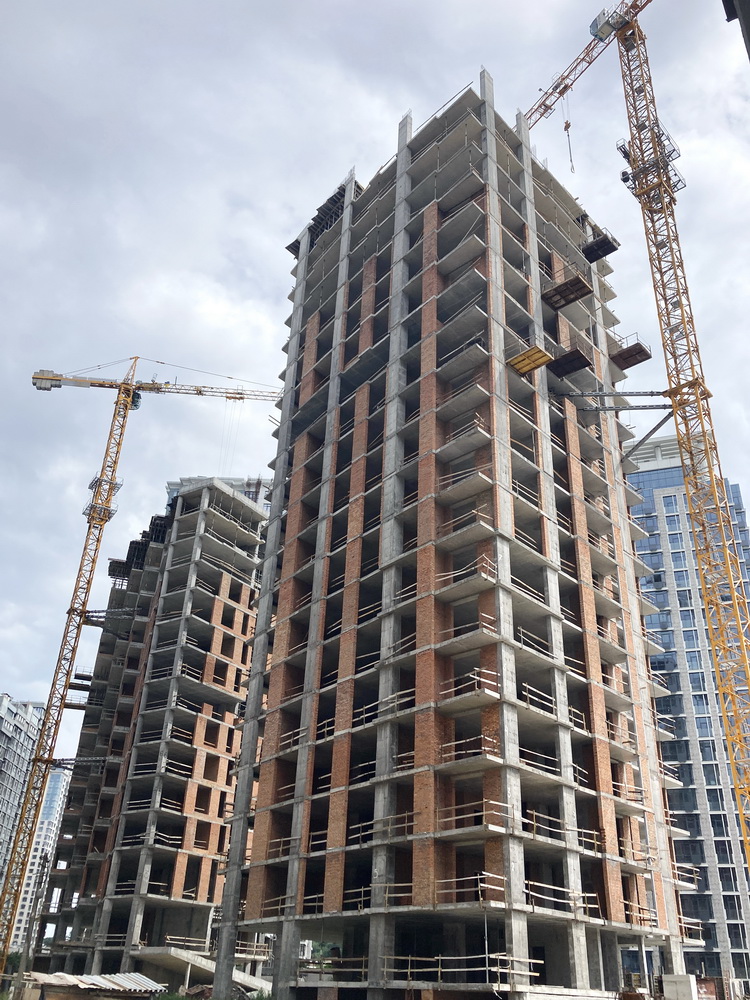

- Завершено монолітні роботи з влаштування плити перекриття та вертикальних елементів і колон між 20 та останнім 21 поверхами. Йде облаштування опалубки та залиття плити перекриття між 21 та технічним поверхами.
- Тривають роботи з кладки цегляних стін на рівні 16-17 поверхів.
- Триває монтаж систем вентиляції та стояків водопроводу і каналізації.
Будинок №6
- Тривають монолітні роботи з влаштування плити перекриття та вертикальних елементів і колон між 2 та 3 житловими поверхами.
- Йдуть роботи з облаштування зовнішніх інженерних мереж.
